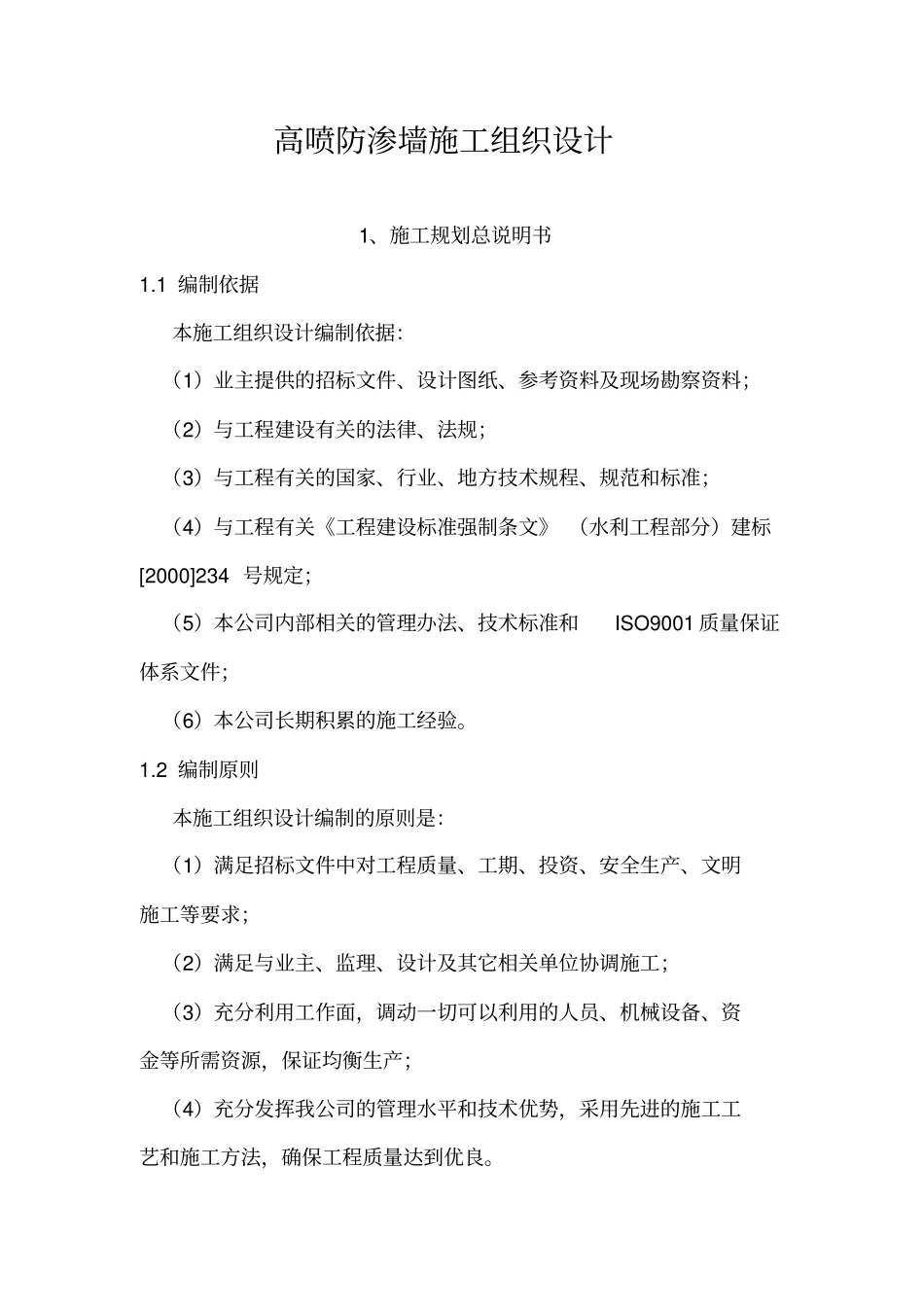

高喷防渗墙施工组织设计1、施工规划总说明书1
1编制依据本施工组织设计编制依据:(1)业主提供的招标文件、设计图纸、参考资料及现场勘察资料;(2)与工程建设有关的法律、法规;(3)与工程有关的国家、行业、地方技术规程、规范和标准;(4)与工程有关《工程建设标准强制条文》(水利工程部分)建标[2000]234号规定;(5)本公司内部相关的管理办法、技术标准和ISO9001质量保证体系文件;(6)本公司长期积累的施工经验
2编制原则本施工组织设计编制的原则是:(1)满足招标文件中对工程质量、工期、投资、安全生产、文明施工等要求;(2)满足与业主、监理、设计及其它相关单位协调施工;(3)充分利用工作面,调动一切可以利用的人员、机械设备、资金等所需资源,保证均衡生产;(4)充分发挥我公司的管理水平和技术优势,采用先进的施工工艺和施工方法,确保工程质量达到优良

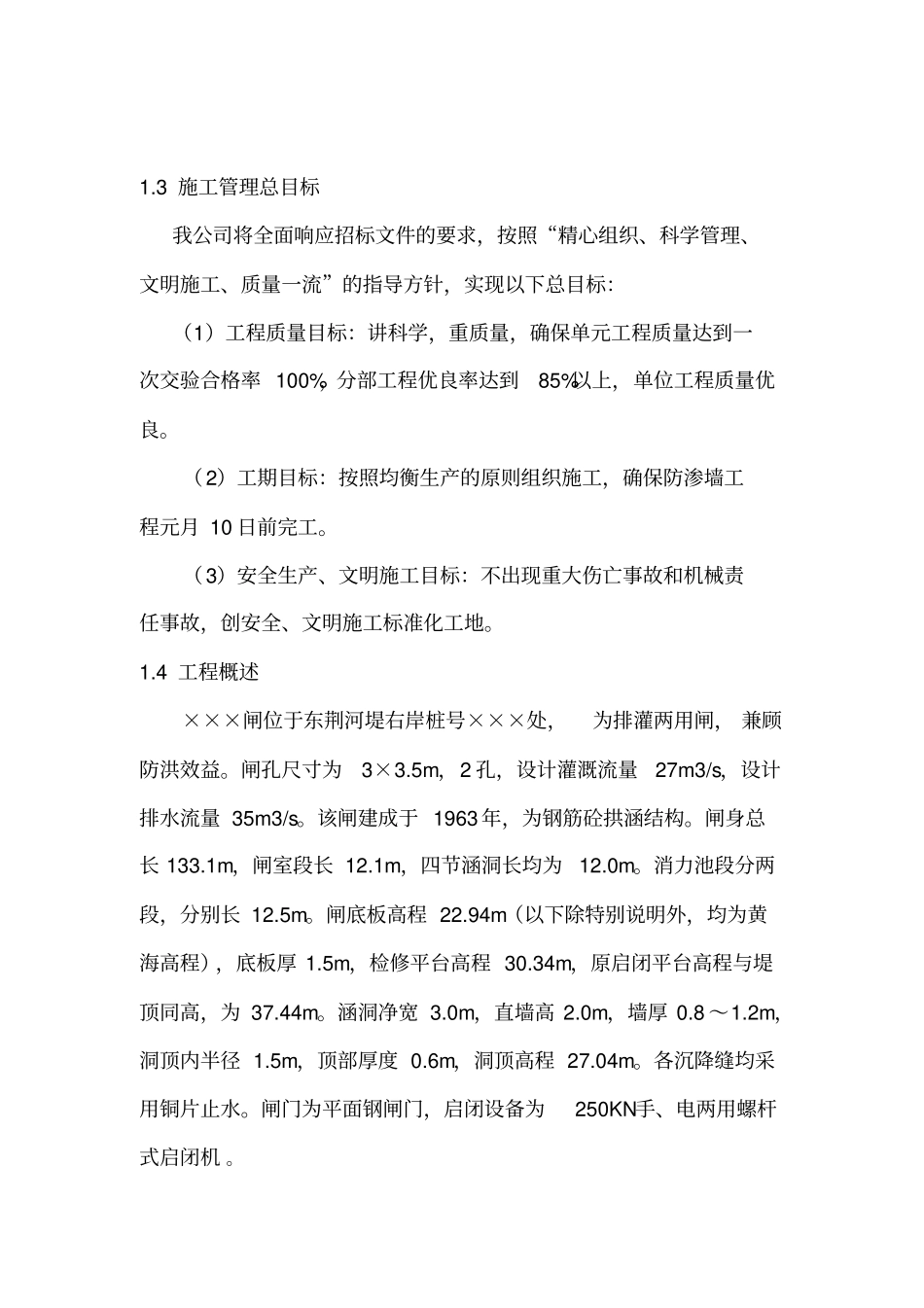

3施工管理总目标我公司将全面响应招标文件的要求,按照“精心组织、科学管理、文明施工、质量一流”的指导方针,实现以下总目标:(1)工程质量目标:讲科学,重质量,确保单元工程质量达到一次交验合格率100%,分部工程优良率达到85%以上,单位工程质量优良
(2)工期目标:按照均衡生产的原则组织施工,确保防渗墙工程元月10日前完工
(3)安全生产、文明施工目标:不出现重大伤亡事故和机械责任事故,创安全、文明施工标准化工地
4工程概述×××闸位于东荆河堤右岸桩号×××处,为排灌两用闸,兼顾防洪效益
闸孔尺寸为3×3
5m,2孔,设计灌溉流量27m3/s,设计排水流量35m3/s
该闸建成于1963年,为钢筋砼拱涵结构
闸身总长133
1m,闸室段长12
1m,四节涵洞长均为12
消力池段分两段,分别长12
闸底板高程22
94m(以下除特别说明外,均为黄海高程),底板厚1
5m,检修平台高程30
34m,原启闭平
