-1-高速公路项目部工作情况汇报一、项目运行情况1、工地现状高速公路项目部于2010年1月底进场,4月份基本完成临建和纵向便道,5月份正式开工,项目前期由于受气候、电力和5
23事件影响,至6月底基本无进度,进入7月份生产才走上正轨
至目前为止,路基土石方工程均达到94区,部分达到96区,全线路基基本成型;全线通涵、挡墙均已完成,完成部分边沟
桥梁桩基施工进入尾声,预计4月份能够全部完成;桥梁下构赧水和独山村大桥均已完成约30%,互通和银家庄大桥的下构尚未开始施工,预计11月底桥梁下构全部完工;桥梁上构目前梁场已建设完毕,已生产第一片梁,桥梁上构预计春节前完工
项目总体进度上来看,路基基本满足要求,桥梁进度比较滞后,今年下构和上构的任务相当紧张,可能会要加大投入
经营方面由于和队伍配合不是很到位,路基变更不甚理想;桥梁变更还在办理之中,预计情况稍好一些
成本方面由于桩基溶洞较多和原材料涨幅过大,整体项目制造成本比进场时预计增幅较大
2、下步工作安排项目部整体设想是今年春节前基本完工,争取大部分人员、设备撤场,明年留少数人员、队伍扫尾

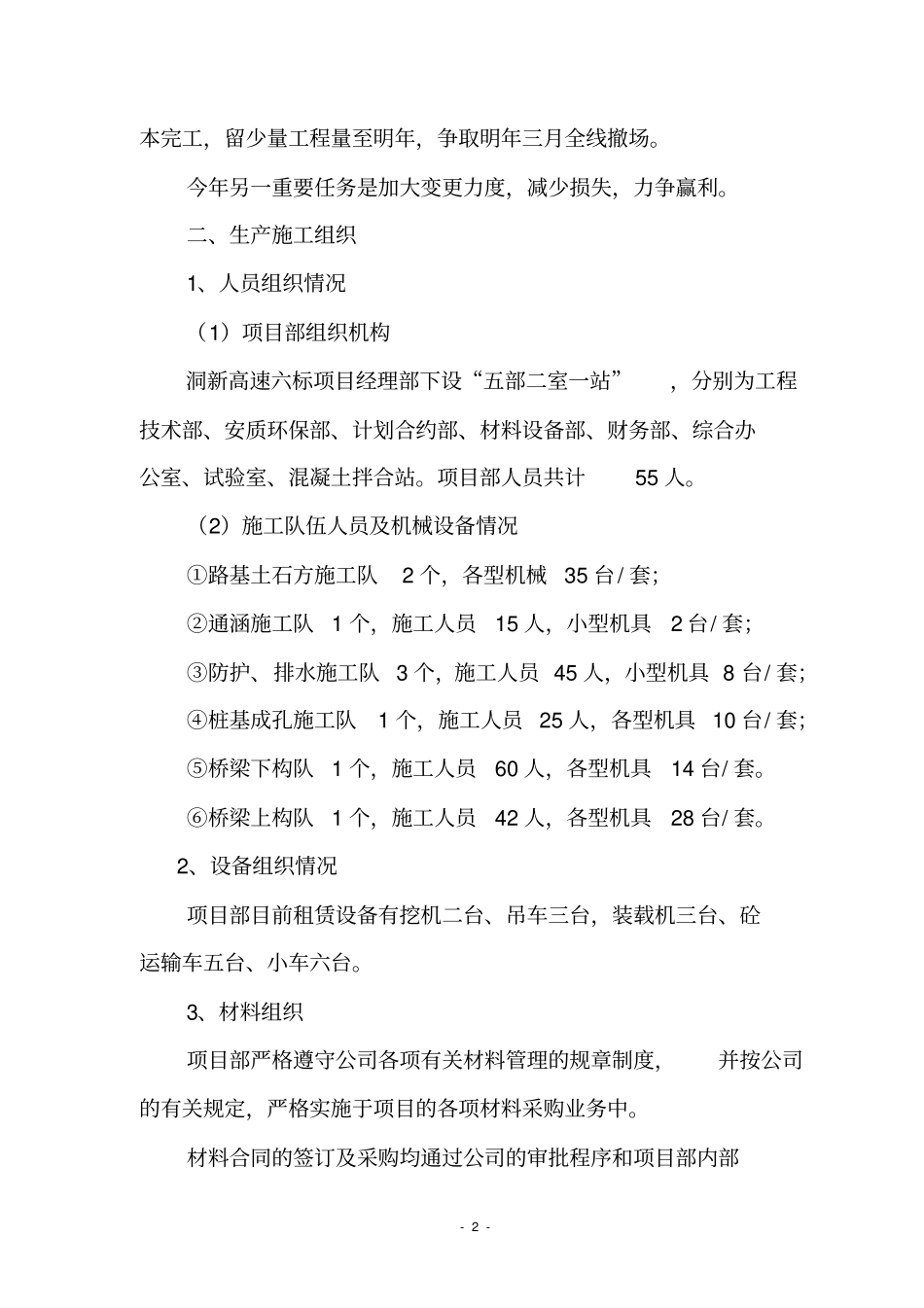

具体计划是:路基于9月份完工,11月份完成底基层;天桥10月份完工,主线桥梁春节前基-2-本完工,留少量工程量至明年,争取明年三月全线撤场
今年另一重要任务是加大变更力度,减少损失,力争赢利
二、生产施工组织1、人员组织情况(1)项目部组织机构洞新高速六标项目经理部下设“五部二室一站”,分别为工程技术部、安质环保部、计划合约部、材料设备部、财务部、综合办公室、试验室、混凝土拌合站
项目部人员共计55人
