交底人接受交底人本表由技术部填写,交由项目管理部

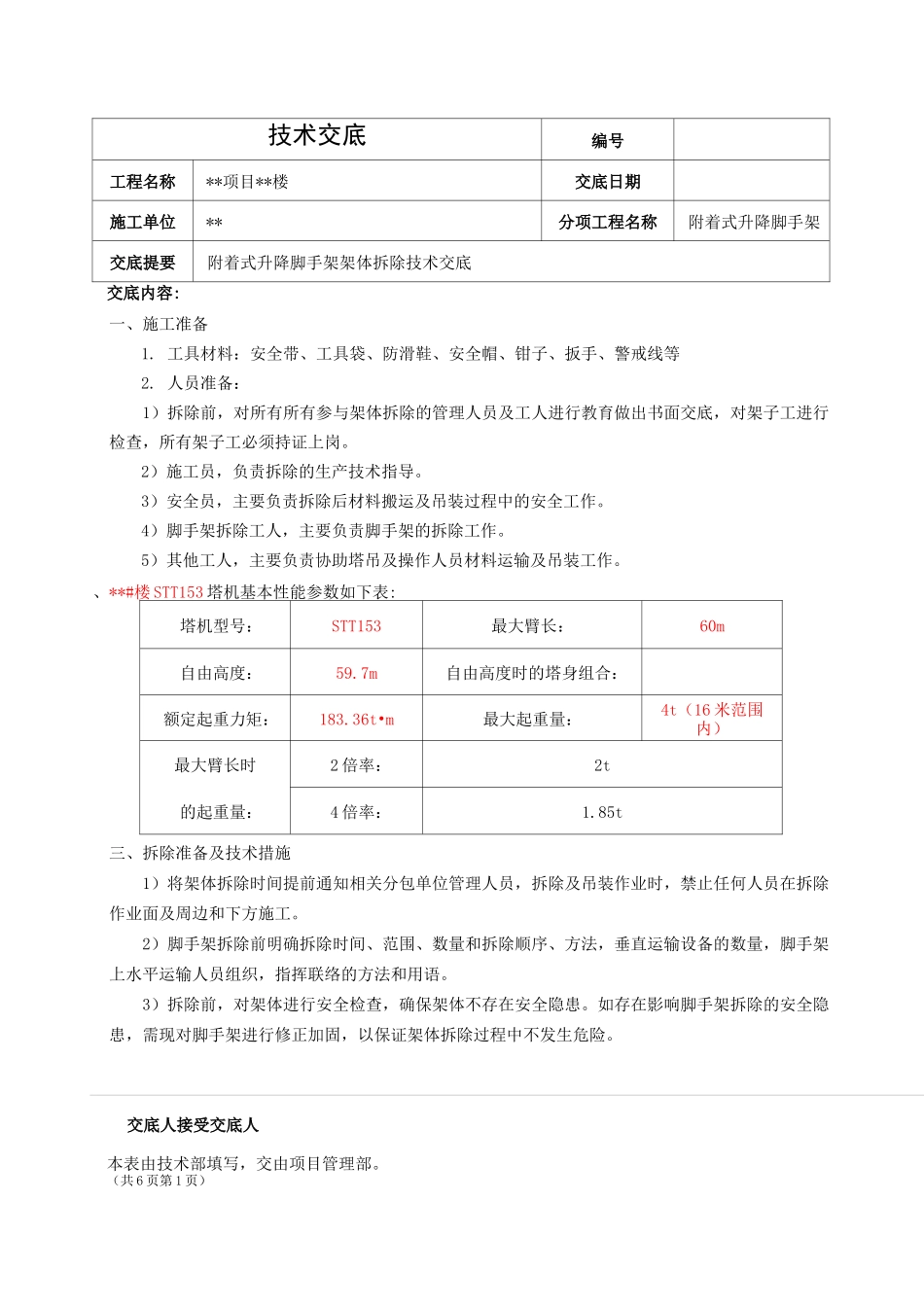

(共6页第1页)技术交底编号工程名称**项目**楼交底日期施工单位**分项工程名称附着式升降脚手架交底提要附着式升降脚手架架体拆除技术交底交底内容:一、施工准备1
工具材料:安全带、工具袋、防滑鞋、安全帽、钳子、扳手、警戒线等2
人员准备:1)拆除前,对所有所有参与架体拆除的管理人员及工人进行教育做出书面交底,对架子工进行检查,所有架子工必须持证上岗
2)施工员,负责拆除的生产技术指导
3)安全员,主要负责拆除后材料搬运及吊装过程中的安全工作
4)脚手架拆除工人,主要负责脚手架的拆除工作
5)其他工人,主要负责协助塔吊及操作人员材料运输及吊装工作
、**#楼STT153塔机基本性能参数如下表:塔机型号:STT153最大臂长:60m自由高度:59
7m自由高度时的塔身组合:额定起重力矩:183
36t•m最大起重量:4t(16米范围内)最大臂长时2倍率:2t的起重量:4倍率:1
85t三、拆除准备及技术措施1)将架体拆除时间提前通知相关分包单位管理人员,拆除及吊装作业时,禁止任何人员在拆除作业面及周边和下方施工
2)脚手架拆除前明确拆除时间、范围、数量和拆除顺序、方法,垂直运输设备的数量,脚手架上水平运输人员组织,指挥联络的方法和用语
3)拆除前,对架体进行安全检查,确保架体不存在安全隐患
如存在影响脚手架拆除的安全隐患,需现对脚手架进行修正加固,以保证架体拆除过程中不发生危险
交底人接受交底人本表由技术部填写,交由项目管理部

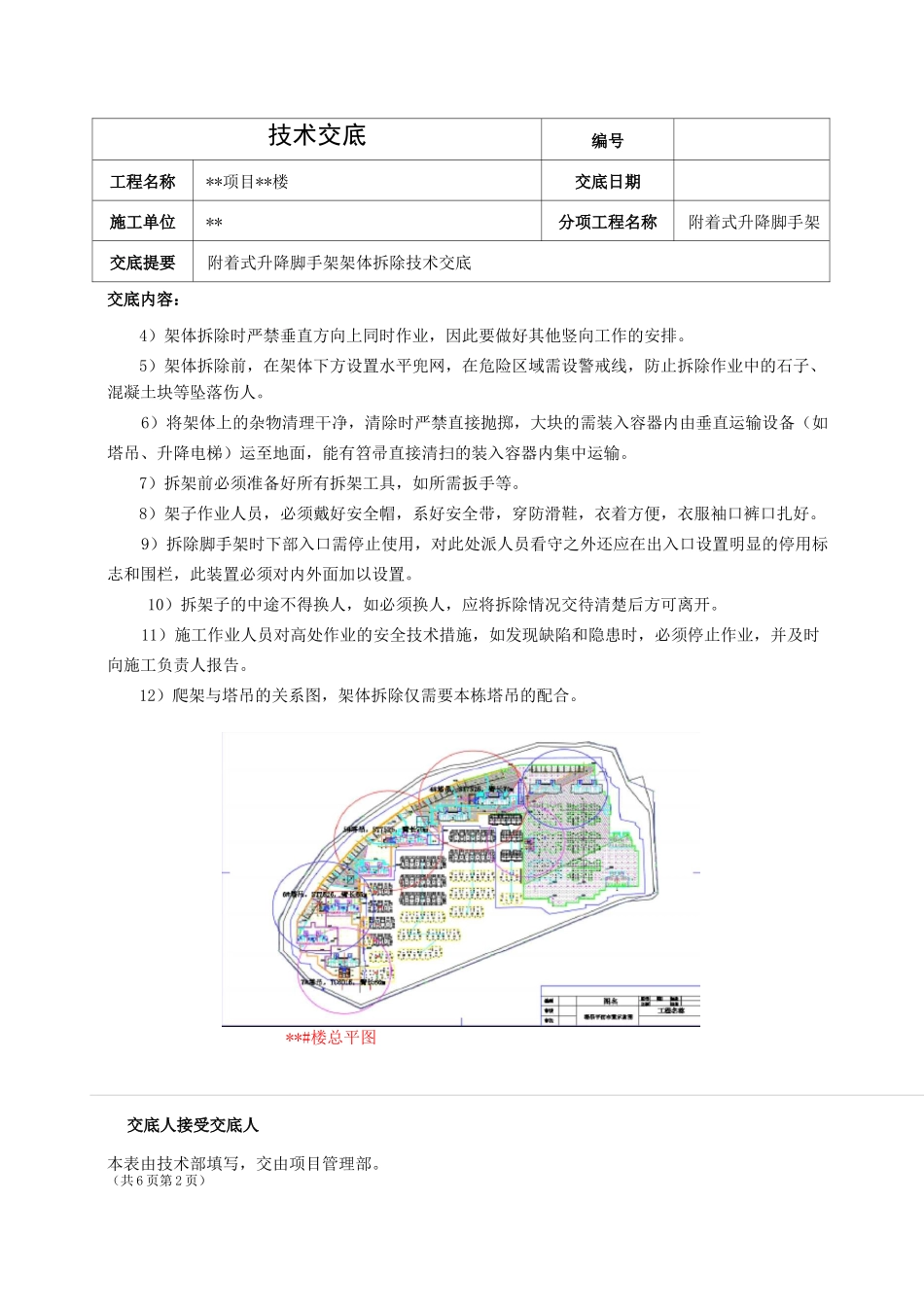

(共6页第2页)技术交底编号工程名称**项目**楼交底日期施工单位**分项工程名称附着式升降脚手架交底提要附着式升降脚手架架体拆除技术交底交底内容:4)架体拆除时严禁垂直方向上同时作业,因此要做好其他竖向工作的安排

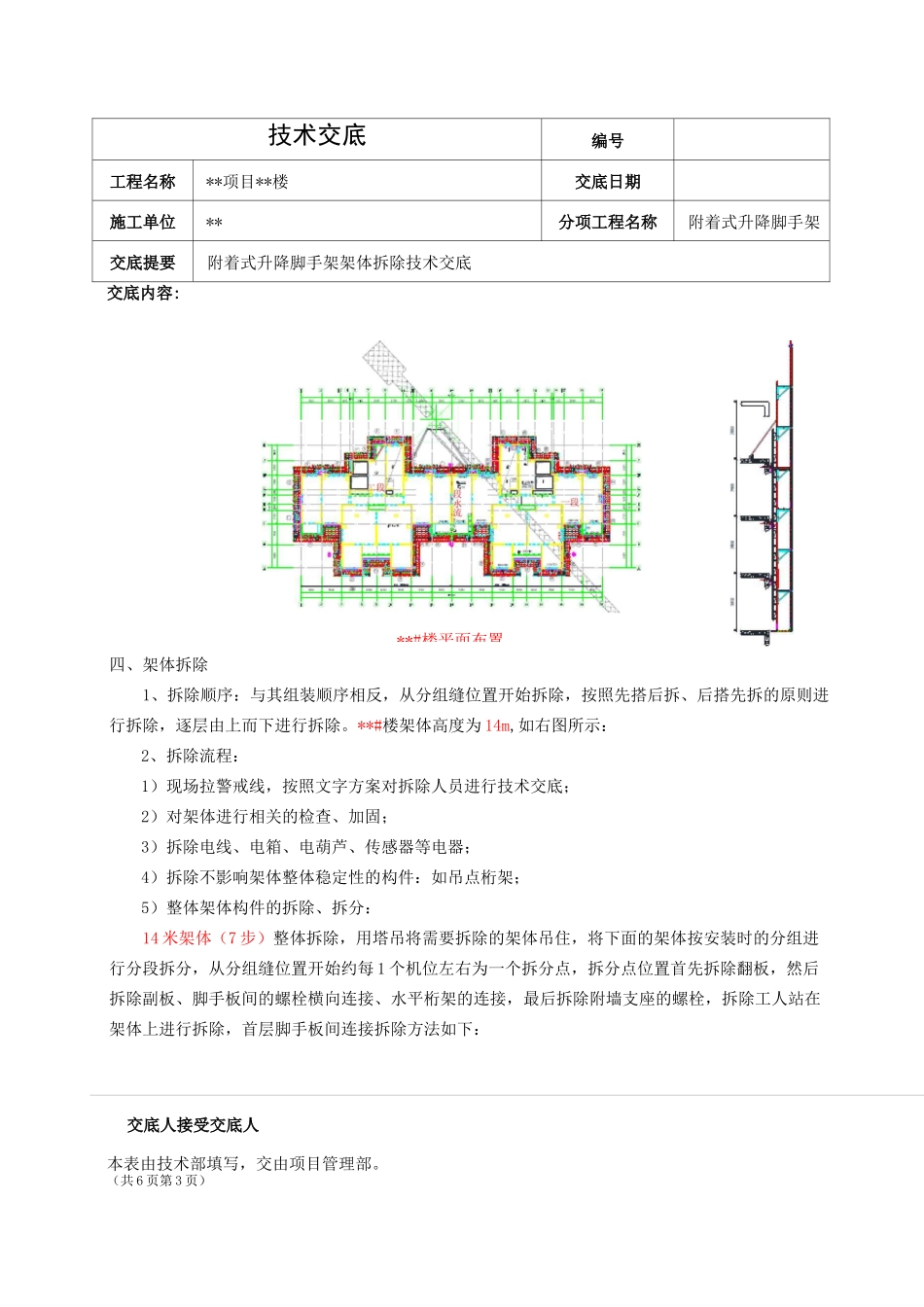

5)架体拆除前,在架体下方设置水平兜网,在危险区域需设警戒线,防止拆除作业中的石子、混凝
