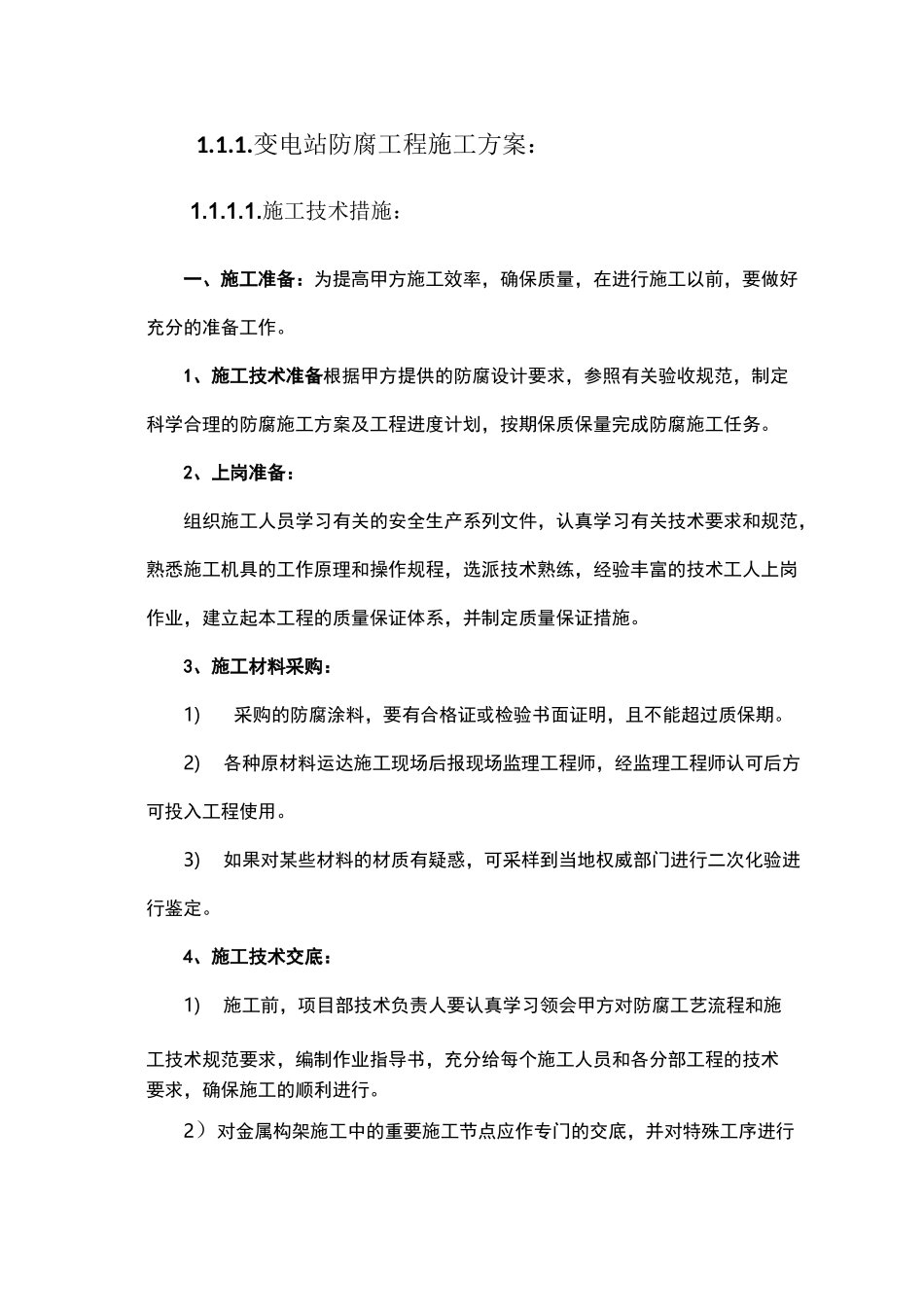

变电站防腐工程施工方案:1
施工技术措施:一、施工准备:为提高甲方施工效率,确保质量,在进行施工以前,要做好充分的准备工作
1、施工技术准备根据甲方提供的防腐设计要求,参照有关验收规范,制定科学合理的防腐施工方案及工程进度计划,按期保质保量完成防腐施工任务
2、上岗准备:组织施工人员学习有关的安全生产系列文件,认真学习有关技术要求和规范,熟悉施工机具的工作原理和操作规程,选派技术熟练,经验丰富的技术工人上岗作业,建立起本工程的质量保证体系,并制定质量保证措施
3、施工材料采购:1)采购的防腐涂料,要有合格证或检验书面证明,且不能超过质保期
2)各种原材料运达施工现场后报现场监理工程师,经监理工程师认可后方可投入工程使用
3)如果对某些材料的材质有疑惑,可采样到当地权威部门进行二次化验进行鉴定
4、施工技术交底:1)施工前,项目部技术负责人要认真学习领会甲方对防腐工艺流程和施工技术规范要求,编制作业指导书,充分给每个施工人员和各分部工程的技术要求,确保施工的顺利进行

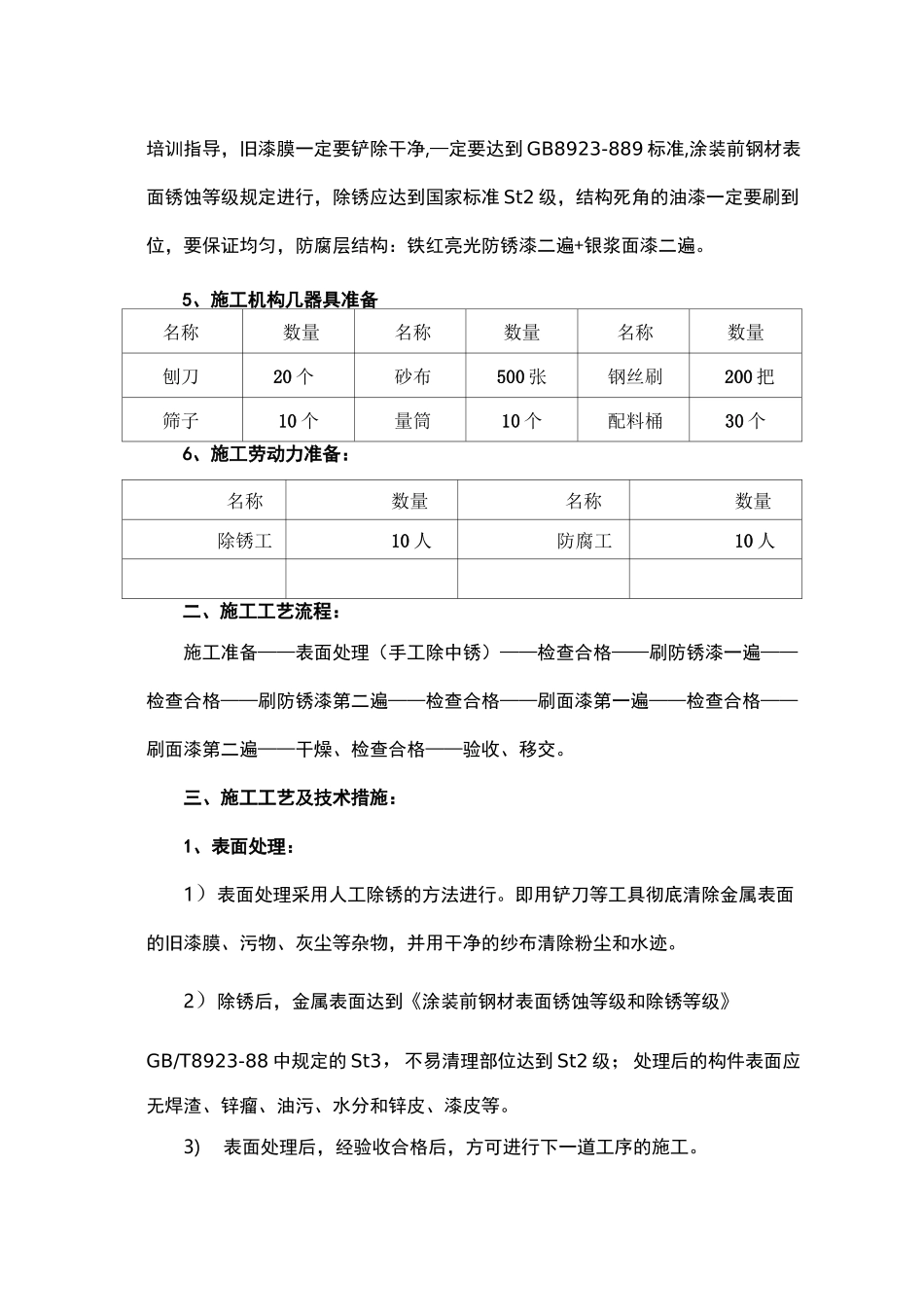

2)对金属构架施工中的重要施工节点应作专门的交底,并对特殊工序进行培训指导,旧漆膜一定要铲除干净,—定要达到GB8923-889标准,涂装前钢材表面锈蚀等级规定进行,除锈应达到国家标准St2级,结构死角的油漆一定要刷到位,要保证均匀,防腐层结构:铁红亮光防锈漆二遍+银浆面漆二遍
5、施工机构几器具准备名称数量名称数量名称数量刨刀20个砂布500张钢丝刷200把筛子10个量筒10个配料桶30个6、施工劳动力准备:名称数量名称数量除锈工10人防腐工10人二、施工工艺流程:施工准备——表面处理(手工除中锈)——检查合格——刷防锈漆一遍——检查合格——刷防锈漆第二遍——检查合格——刷面漆第一遍——检查合格——刷面漆第二遍——干燥、检查合格——验收、移交

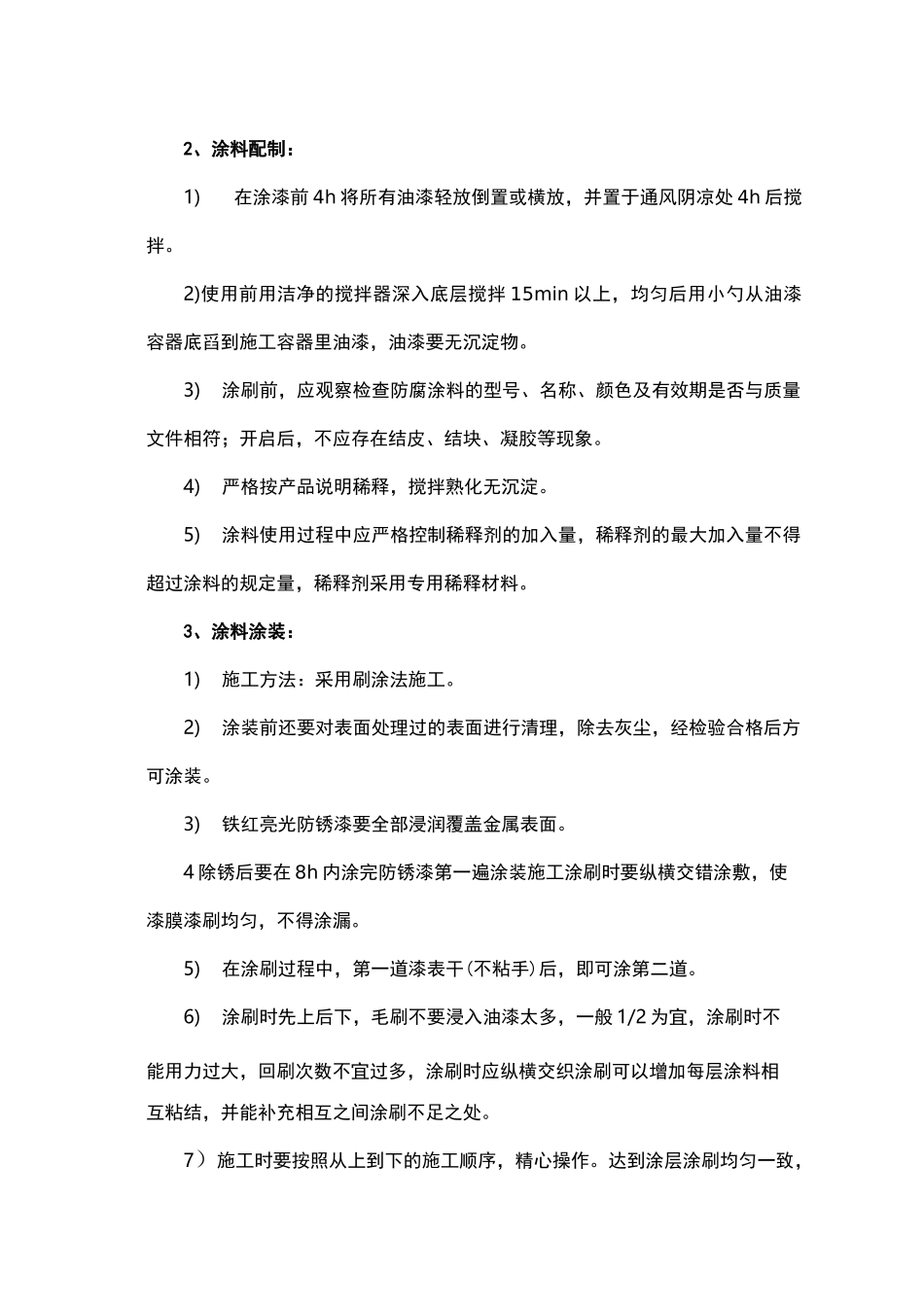

三、施工工艺及技术措施:1、表面处理:1)表
