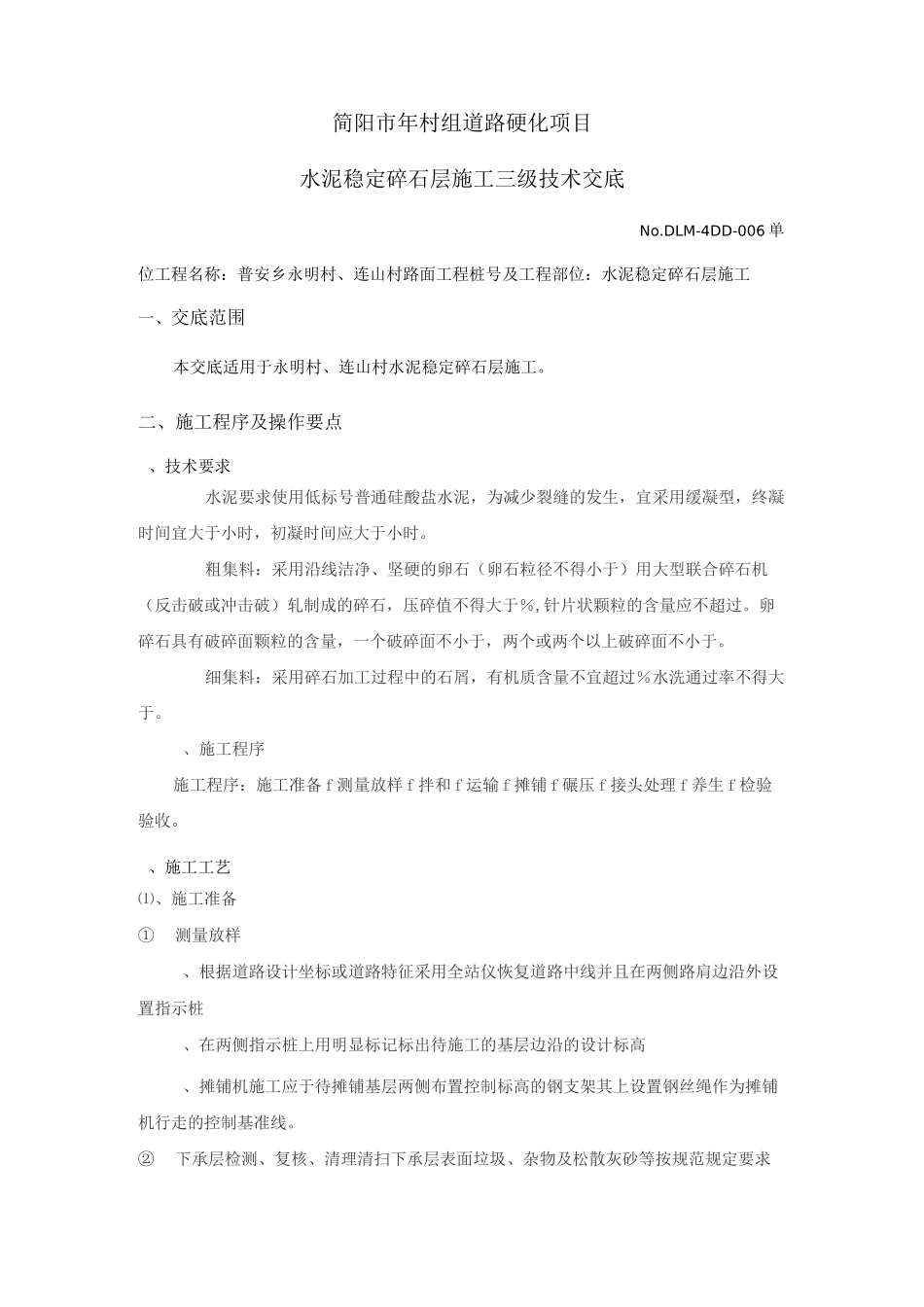

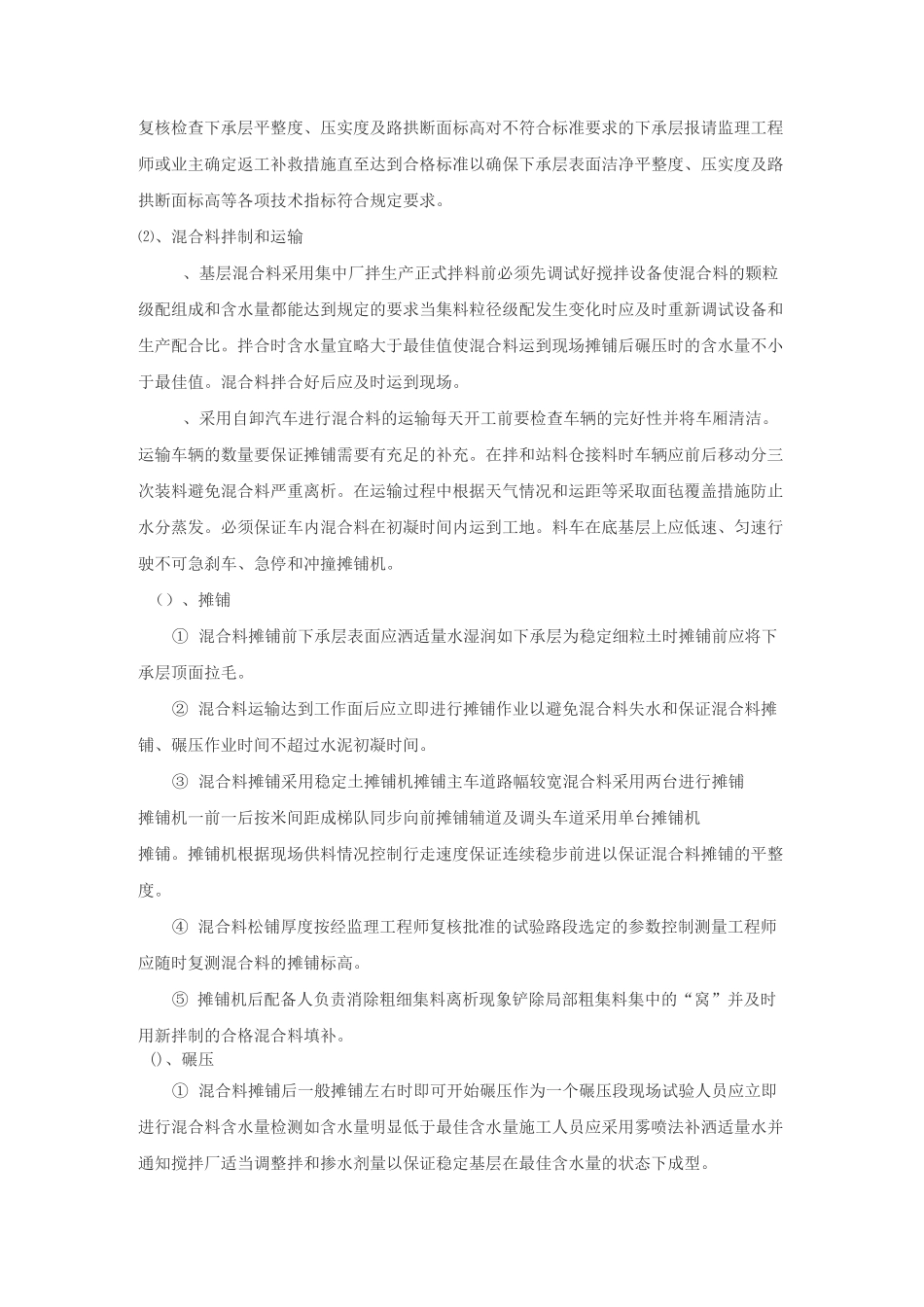

简阳市年村组道路硬化项目标段(永明村、连山村)水泥稳定碎石层技术交底中铁二十四局普安乡项目部简阳市年村组道路硬化项目水泥稳定碎石层施工三级技术交底No.DLM-4DD-006单位工程名称:普安乡永明村、连山村路面工程桩号及工程部位:水泥稳定碎石层施工一、交底范围本交底适用于永明村、连山村水泥稳定碎石层施工。二、施工程序及操作要点、技术要求水泥要求使用低标号普通硅酸盐水泥,为减少裂缝的发生,宜采用缓凝型,终凝时间宜大于小时,初凝时间应大于小时。粗集料:采用沿线洁净、坚硬的卵石(卵石粒径不得小于)用大型联合碎石机(反击破或冲击破)轧制成的碎石,压碎值不得大于%,针片状颗粒的含量应不超过。卵碎石具有破碎面颗粒的含量,一个破碎面不小于,两个或两个以上破碎面不小于。细集料:采用碎石加工过程中的石屑,有机质含量不宜超过%水洗通过率不得大于。、施工程序施工程序:施工准备f测量放样f拌和f运输f摊铺f碾压f接头处理f养生f检验验收。、施工工艺⑴、施工准备①测量放样、根据道路设计坐标或道路特征采用全站仪恢复道路中线并且在两侧路肩边沿外设置指示桩、在两侧指示桩上用明显标记标出待施工的基层边沿的设计标高、摊铺机施工应于待摊铺基层两侧布置控制标高的钢支架其上设置钢丝绳作为摊铺机行走的控制基准线。②下承层检测、复核、清理清扫下承层表面垃圾、杂物及松散灰砂等按规范规定要求复核检查下承层平整度、压实度及路拱断面标高对不符合标准要求的下承层报请监理工程师或业主确定返工补救措施直至达到合格标准以确保下承层表面洁净平整度、压实度及路拱断面标高等各项技术指标符合规定要求。⑵、混合料拌制和运输、基层混合料采用集中厂拌生产正式拌料前必须先调试好搅拌设备使混合料的颗粒级配组成和含水量都能达到规定的要求当集料粒径级配发生变化时应及时重新调试设备和生产配合比。拌合时含水量宜略大于最佳值使混合料运到现场摊铺后碾压时的含水量不小于最佳值。混合料拌合好后应及时运到现场。、采用自卸汽车进行混合料的运输每天开工前要检查车辆的完好性并将车厢清洁。运输车辆的数量要保证摊铺需要有充足的补充。在拌和站料仓接料时车辆应前后移动分三次装料避免混合料严重离析。在运输过程中根据天气情况和运距等采取面毡覆盖措施防止水分蒸发。必须保证车内混合料在初凝时间内运到工地。料车在底基层上应低速、匀速行驶不可急刹车、急停和冲撞摊铺机。()、摊铺①混合料摊铺前下承层表面应洒适量水湿润如下承层为稳定细粒土时摊铺前应将下承层顶面拉毛。②混合料运输达到工作面后应立即进行摊铺作业以避免混合料失水和保证混合料摊铺、碾压作业时间不超过水泥初凝时间。③混合料摊铺采用稳定土摊铺机摊铺主车道路幅较宽混合料采用两台进行摊铺摊铺机一前一后按米间距成梯队同步向前摊铺辅道及调头车道采用单台摊铺机摊铺。摊铺机根据现场供料情况控制行走速度保证连续稳步前进以保证混合料摊铺的平整度。④混合料松铺厚度按经监理工程师复核批准的试验路段选定的参数控制测量工程师应随时复测混合料的摊铺标高。⑤摊铺机后配备人负责消除粗细集料离析现象铲除局部粗集料集中的“窝”并及时用新拌制的合格混合料填补。()、碾压①混合料摊铺后一般摊铺左右时即可开始碾压作为一个碾压段现场试验人员应立即进行混合料含水量检测如含水量明显低于最佳含水量施工人员应采用雾喷法补洒适量水并通知搅拌厂适当调整拌和掺水剂量以保证稳定基层在最佳含水量的状态下成型。②为防止摊铺后的混合料水分挥发碾压设备应紧随摊铺及时进行碾压。③碾压程序为先轻后重由边向中由低向高碾压时先采用光轮压路机稳压一遍其速度控制在后轮重叠轮宽然后用的振动压路机振压遍碾压速度为重叠轮宽最后用轻型压路机光面。③碾压过程中如气温高或风天基层表面易风干可利用轮胎压路机自动喷水装置边喷水边碾压。④在操作中应做到三快即快运输、快摊铺、快碾压。以确保从向拌和机内加水拌和到碾压终了延迟时间不超过小时。⑤重型压路机振压完成后现场试验人员应立即进行压实度检测如压实度不足应及时进行补压直至达到标准要求。⑥压实度满足要求后再用轻...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水稳层技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
