电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地暖地面浇筑施工方案VIP免费

地暖地面浇筑施工方案_第1页
1/8
地暖地面浇筑施工方案_第2页
2/8
地暖地面浇筑施工方案_第3页
3/8

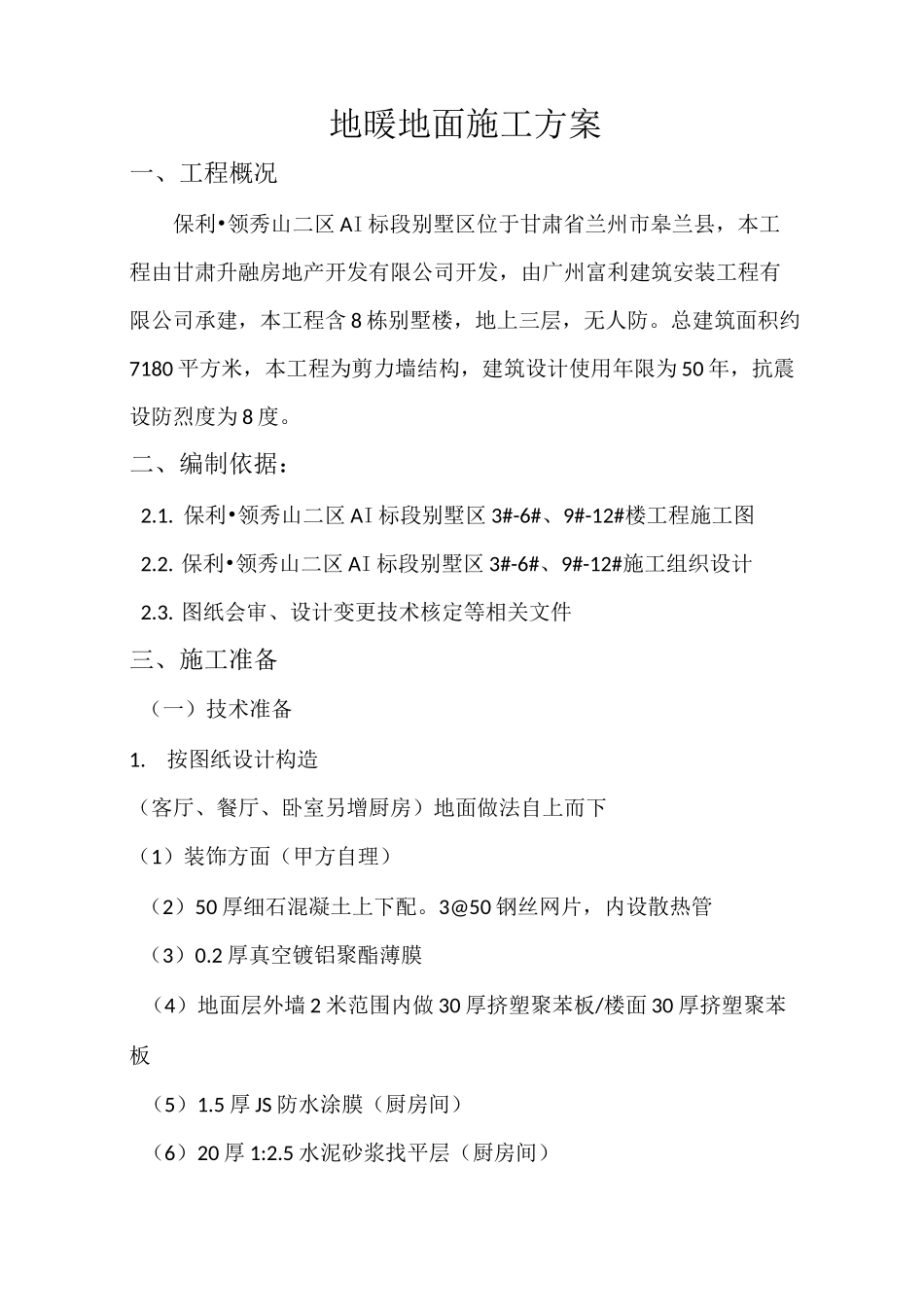

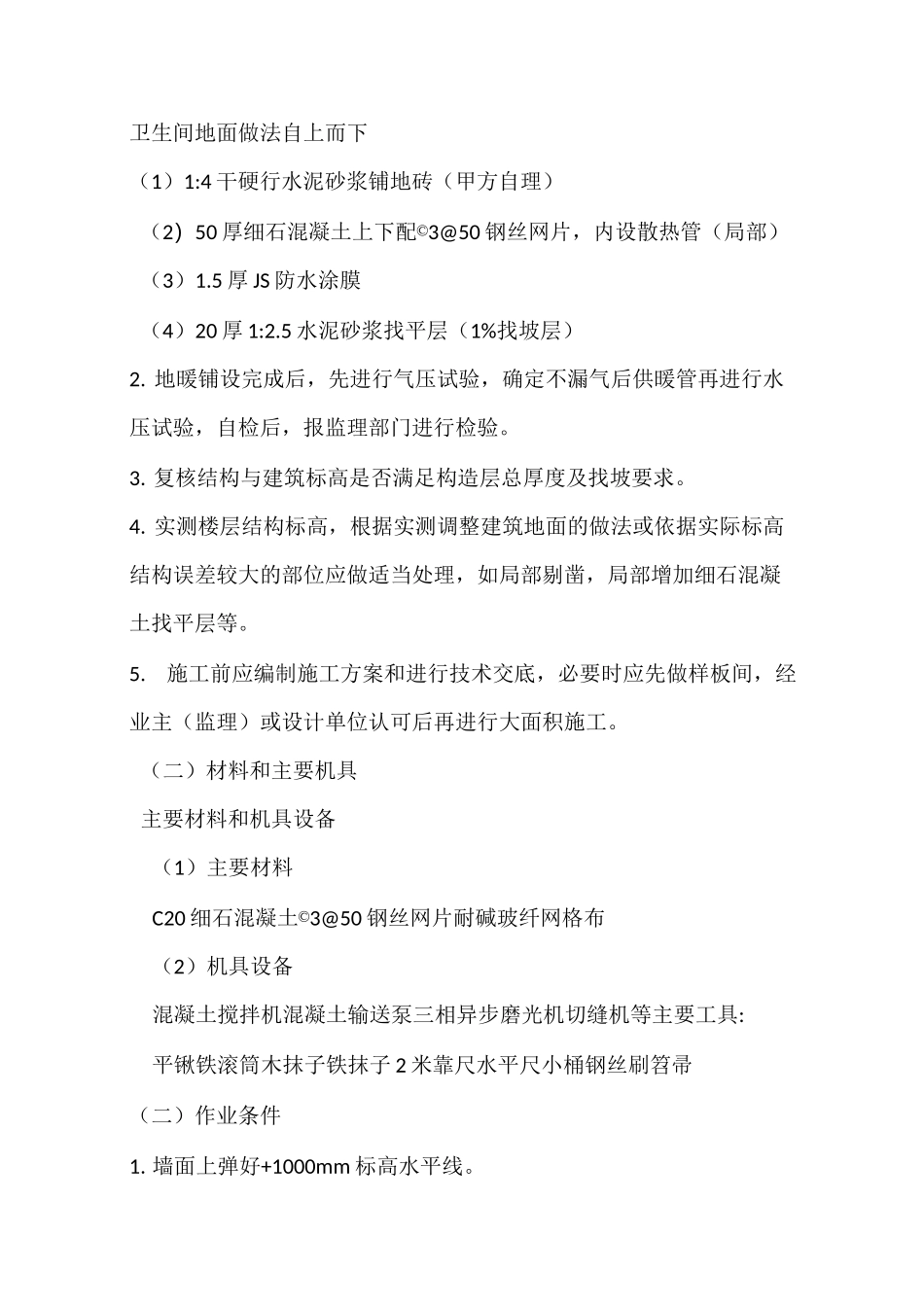

一、工程概况1二、编制依据1三、施工准备1四、施工操作工艺3五、质量标准5六、成品保护6七、安全及文明施工6八、环境保护要求7九、应急预案7地暖地面施工方案一、工程概况保利•领秀山二区AI标段别墅区位于甘肃省兰州市皋兰县,本工程由甘肃升融房地产开发有限公司开发,由广州富利建筑安装工程有限公司承建,本工程含8栋别墅楼,地上三层,无人防。总建筑面积约7180平方米,本工程为剪力墙结构,建筑设计使用年限为50年,抗震设防烈度为8度。二、编制依据:2.1.保利•领秀山二区AI标段别墅区3#-6#、9#-12#楼工程施工图2.2.保利•领秀山二区AI标段别墅区3#-6#、9#-12#施工组织设计2.3.图纸会审、设计变更技术核定等相关文件三、施工准备(一)技术准备1.按图纸设计构造(客厅、餐厅、卧室另增厨房)地面做法自上而下(1)装饰方面(甲方自理)(2)50厚细石混凝土上下配。3@50钢丝网片,内设散热管(3)0.2厚真空镀铝聚酯薄膜(4)地面层外墙2米范围内做30厚挤塑聚苯板/楼面30厚挤塑聚苯板(5)1.5厚JS防水涂膜(厨房间)(6)20厚1:2.5水泥砂浆找平层(厨房间)卫生间地面做法自上而下(1)1:4干硬行水泥砂浆铺地砖(甲方自理)(2)50厚细石混凝土上下配©3@50钢丝网片,内设散热管(局部)(3)1.5厚JS防水涂膜(4)20厚1:2.5水泥砂浆找平层(1%找坡层)2.地暖铺设完成后,先进行气压试验,确定不漏气后供暖管再进行水压试验,自检后,报监理部门进行检验。3.复核结构与建筑标高是否满足构造层总厚度及找坡要求。4.实测楼层结构标高,根据实测调整建筑地面的做法或依据实际标高结构误差较大的部位应做适当处理,如局部剔凿,局部增加细石混凝土找平层等。5.施工前应编制施工方案和进行技术交底,必要时应先做样板间,经业主(监理)或设计单位认可后再进行大面积施工。(二)材料和主要机具主要材料和机具设备(1)主要材料C20细石混凝土©3@50钢丝网片耐碱玻纤网格布(2)机具设备混凝土搅拌机混凝土输送泵三相异步磨光机切缝机等主要工具:平锹铁滚筒木抹子铁抹子2米靠尺水平尺小桶钢丝刷笤帚(二)作业条件1.墙面上弹好+1000mm标高水平线。2.地暖管施工完成,并经过打压检测符合要求,经监理、甲方验收合格后方可进行下一道工序,同时做好隐蔽资料。3.浇筑前一天应将泵管连接到位,在甭管连接部位进行加固、垫板,以免损坏地暖管。4.根据标高控制线沿地面贴20厚聚苯板,并做找平灰饼,控制平整度。5.预埋件、各种管道及地漏等安装完毕,经检查合格,地漏口已遮盖,并办理预检和作业层结构的隐蔽手续。6.各种立管和套管通过面层的孔洞已用细石混凝土灌好并封堵严实。7.顶棚、墙面抹灰已施工完成,地露处已找好泛水及标高。四、施工操作工艺(一)、人员部署由于工程工期较短,且多分包班组施工,工序交错复杂,地面浇筑工期约为15-20天,安排人数为10人。(二)、施工方案的选择采用从上至下逆作法组织施工。采用自拌细石混凝土,采用细石混凝土固定地泵输送。(三)施工工艺流程(1)打灰饼一铺钢丝网(搭接10cm)-细石砼施工一搓平收浆压实收面(面层铺耐碱玻纤网格布)一面层养护2)施工地面要求地板辐射供暖区域的地面应平整、干净、干燥,不允许有凹凸不平现象,其平整度要求达到正负5mm,且不允许有落灰、砂石钢筋等杂物,尤其杜绝油漆类化学物的污染。(3)保温层施工(4)散热管敷设(5)细石混凝土施工1)•细石混凝土标号为C20,细石粒径5-10mm。2).散热管必须水压试验合格,隐蔽验收合格后,方可进行细石混凝土浇筑。3).在割缝部位用C25细石混凝土护管,护管混凝土比地面低30mm。4).管必须在充压(0.6MPa)状态下充填细石混凝土,并轻轻捣固找平,混凝土填充24小时后方可泄压。5).单间面积大于30平方米(或边长大于6米)和散热管穿越过门处,应设置10-15mm的膨胀缝。6).细石混凝土浇筑完成后,必须做好成品保护,严禁踩踏、重压已铺好的管路。运输混凝土的工具必须在垫有板材的散热管上行驶,确保散热管不受任何外力尤其是锐利的碰撞及破坏。7).细石混凝土浇筑时根据水平控制线,控制好面层平整度和标高。8).楼面细石混凝土表面均匀压实,砼初凝前,应完成面层...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地暖地面浇筑施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
