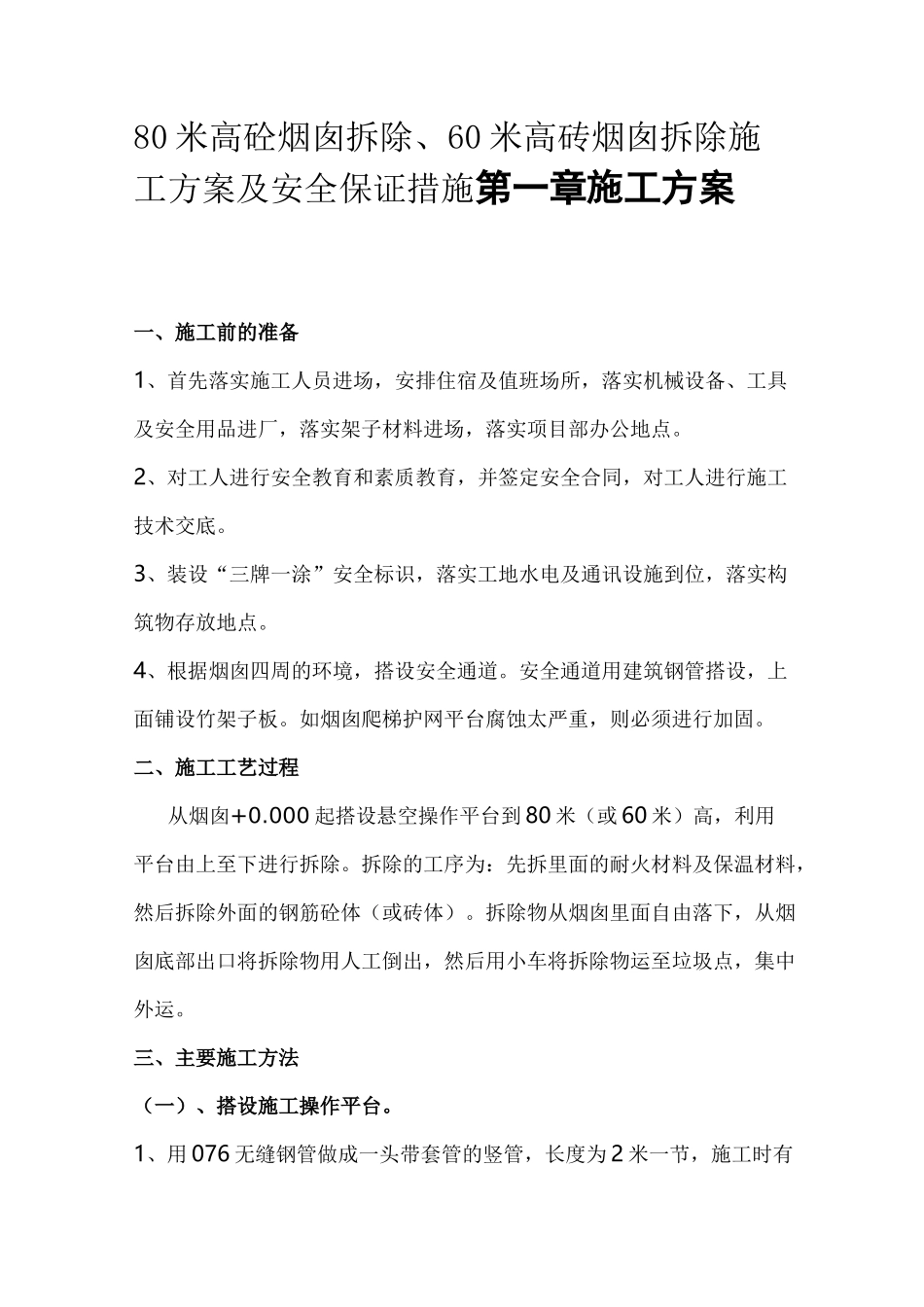

80米高砼烟囱拆除、60米高砖烟囱拆除施工方案及安全保证措施第一章施工方案一、施工前的准备1、首先落实施工人员进场,安排住宿及值班场所,落实机械设备、工具及安全用品进厂,落实架子材料进场,落实项目部办公地点
2、对工人进行安全教育和素质教育,并签定安全合同,对工人进行施工技术交底
3、装设“三牌一涂”安全标识,落实工地水电及通讯设施到位,落实构筑物存放地点
4、根据烟囱四周的环境,搭设安全通道
安全通道用建筑钢管搭设,上面铺设竹架子板
如烟囱爬梯护网平台腐蚀太严重,则必须进行加固
二、施工工艺过程从烟囱+0
000起搭设悬空操作平台到80米(或60米)高,利用平台由上至下进行拆除
拆除的工序为:先拆里面的耐火材料及保温材料,然后拆除外面的钢筋砼体(或砖体)
拆除物从烟囱里面自由落下,从烟囱底部出口将拆除物用人工倒出,然后用小车将拆除物运至垃圾点,集中外运
三、主要施工方法(一)、搭设施工操作平台

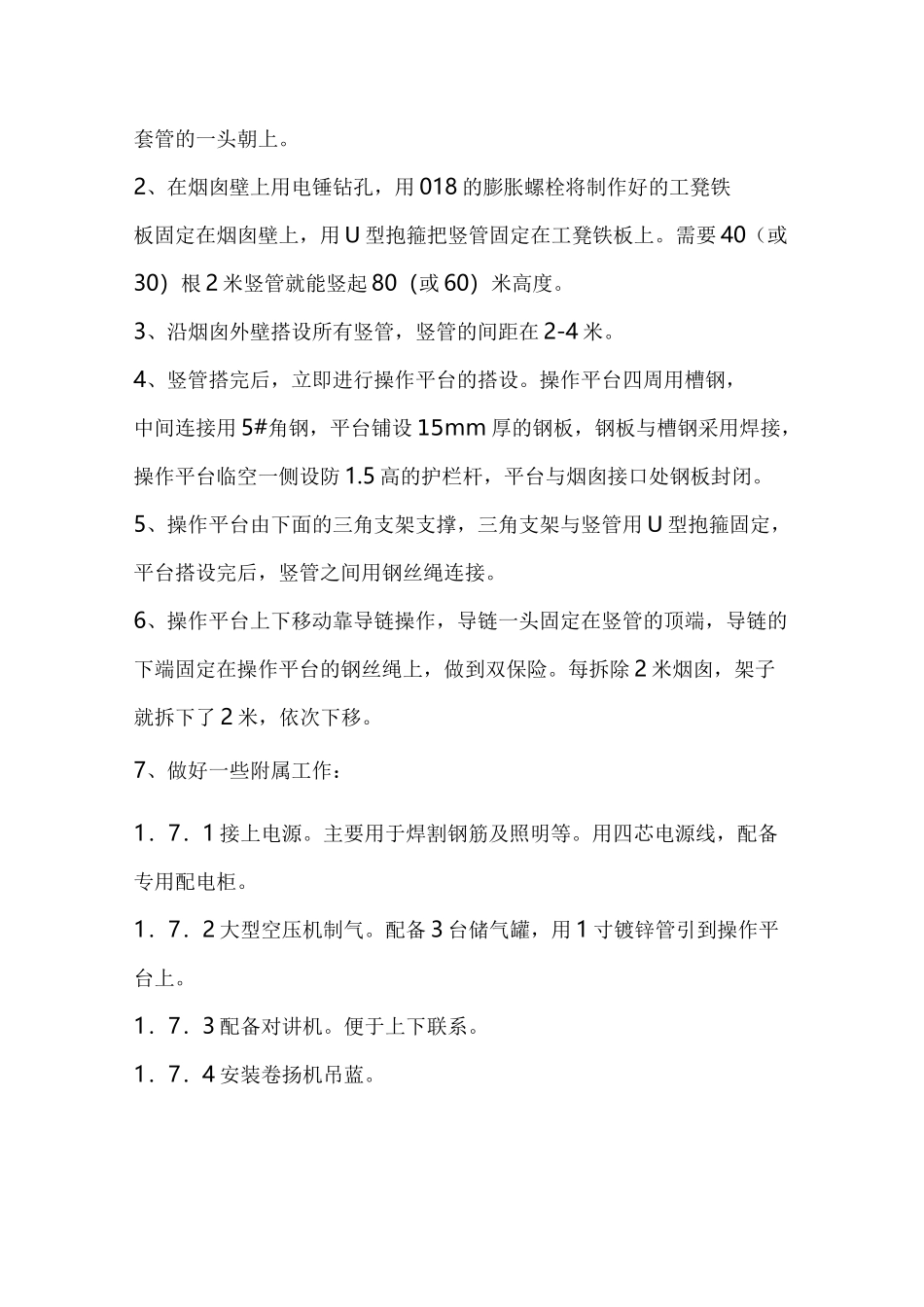

1、用076无缝钢管做成一头带套管的竖管,长度为2米一节,施工时有套管的一头朝上
2、在烟囱壁上用电锤钻孔,用018的膨胀螺栓将制作好的工凳铁板固定在烟囱壁上,用U型抱箍把竖管固定在工凳铁板上
需要40(或30)根2米竖管就能竖起80(或60)米高度
3、沿烟囱外壁搭设所有竖管,竖管的间距在2-4米
4、竖管搭完后,立即进行操作平台的搭设
操作平台四周用槽钢,中间连接用5#角钢,平台铺设15mm厚的钢板,钢板与槽钢采用焊接,操作平台临空一侧设防1
5高的护栏杆,平台与烟囱接口处钢板封闭
5、操作平台由下面的三角支架支撑,三角支架与竖管用U型抱箍固定,平台搭设完后,竖管之间用钢丝绳连接
6、操作平台上下移动靠导链操作,导链一头固定在竖管的顶端,导链的下端固定在操作平台的钢丝绳上,做到双保险
每拆除2米烟囱,架子就拆下了2米,依次下移

7、做好一些附属工作:1.7.1接上电源
