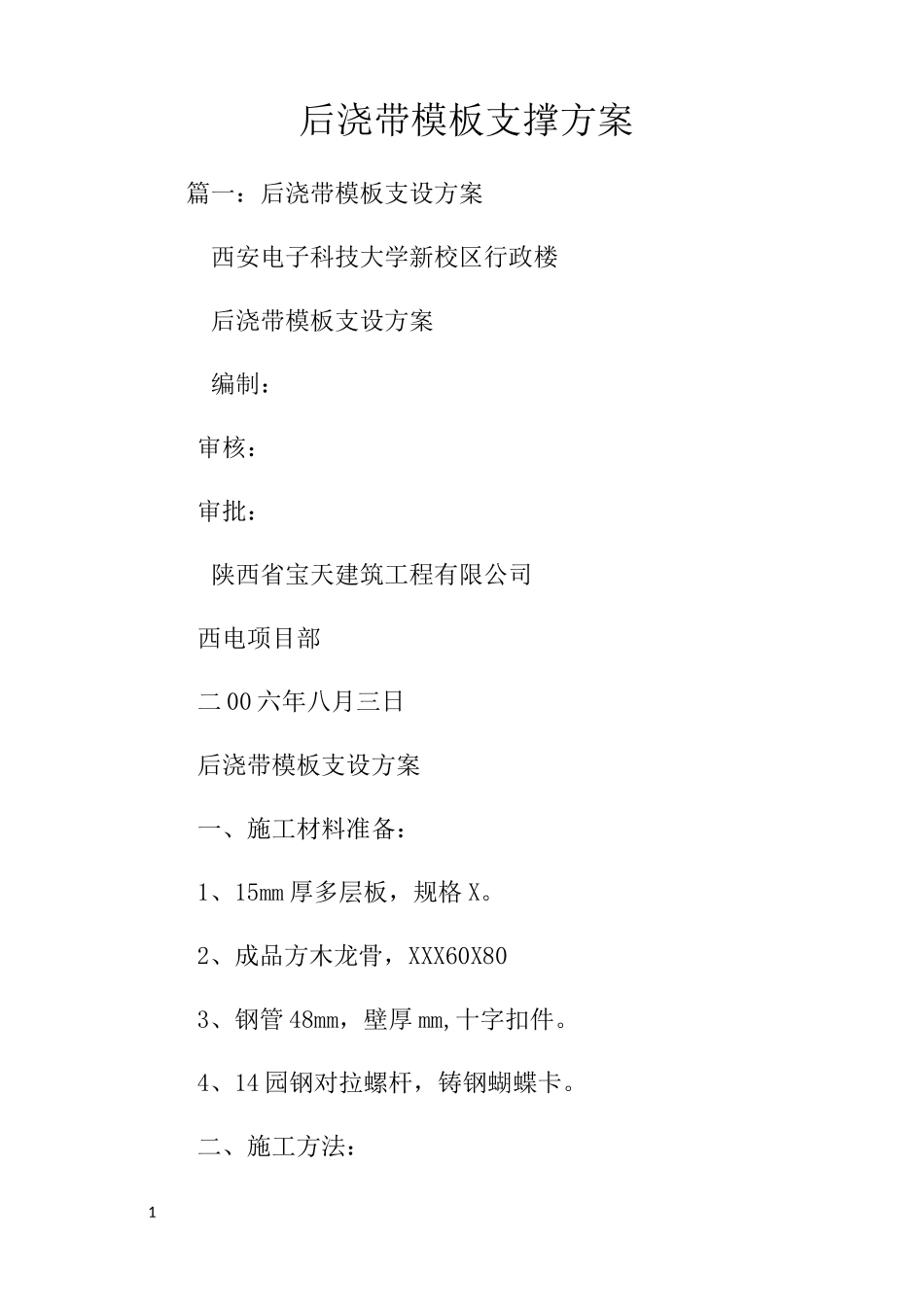

1后浇带模板支撑方案篇一:后浇带模板支设方案西安电子科技大学新校区行政楼后浇带模板支设方案编制:审核:审批:陕西省宝天建筑工程有限公司西电项目部二00六年八月三日后浇带模板支设方案一、施工材料准备:1、15mm厚多层板,规格X
2、成品方木龙骨,XXX60X803、钢管48mm,壁厚mm,十字扣件
4、14园钢对拉螺杆,铸钢蝴蝶卡

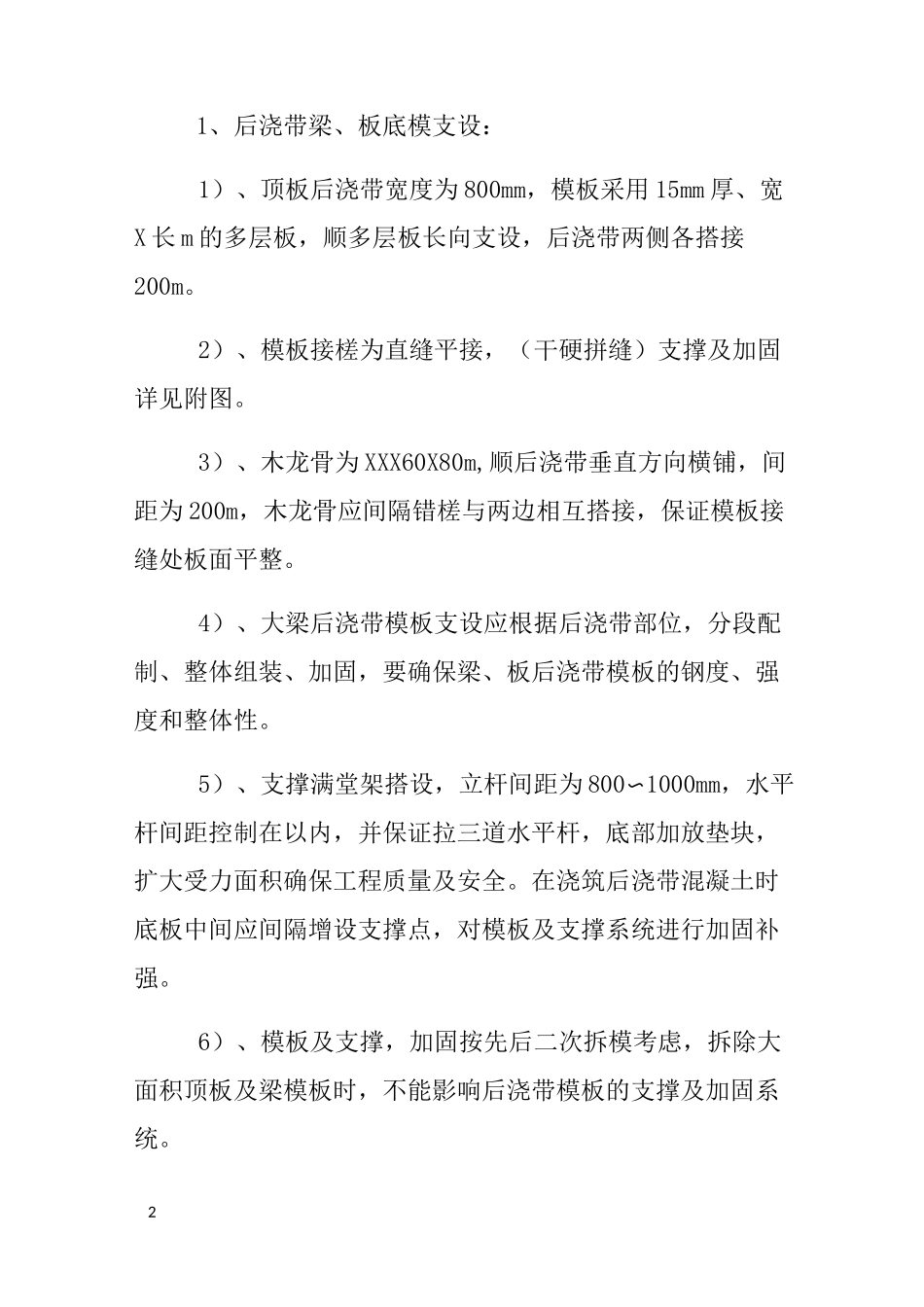

二、施工方法:21、后浇带梁、板底模支设:1)、顶板后浇带宽度为800mm,模板采用15mm厚、宽X长m的多层板,顺多层板长向支设,后浇带两侧各搭接200m
2)、模板接槎为直缝平接,(干硬拼缝)支撑及加固详见附图
3)、木龙骨为XXX60X80m,顺后浇带垂直方向横铺,间距为200m,木龙骨应间隔错槎与两边相互搭接,保证模板接缝处板面平整
4)、大梁后浇带模板支设应根据后浇带部位,分段配制、整体组装、加固,要确保梁、板后浇带模板的钢度、强度和整体性
5)、支撑满堂架搭设,立杆间距为800〜1000mm,水平杆间距控制在以内,并保证拉三道水平杆,底部加放垫块,扩大受力面积确保工程质量及安全
在浇筑后浇带混凝土时底板中间应间隔增设支撑点,对模板及支撑系统进行加固补强
6)、模板及支撑,加固按先后二次拆模考虑,拆除大面积顶板及梁模板时,不能影响后浇带模板的支撑及加固系统

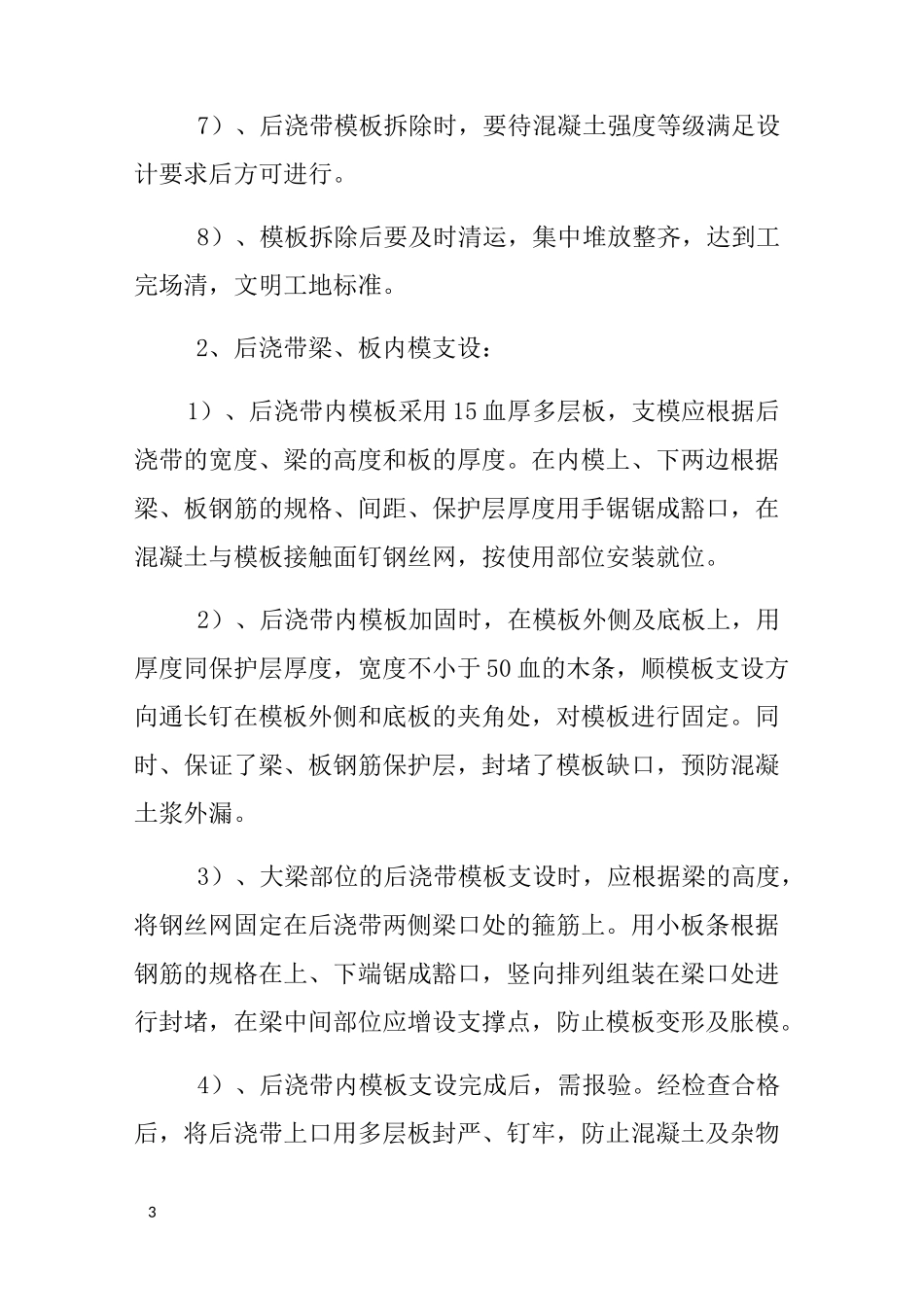

37)、后浇带模板拆除时,要待混凝土强度等级满足设计要求后方可进行
8)、模板拆除后要及时清运,集中堆放整齐,达到工完场清,文明工地标准
2、后浇带梁、板内模支设:1)、后浇带内模板采用15血厚多层板,支模应根据后浇带的宽度、梁的高度和板的厚度
在内模上、下两边根据梁、板钢筋的规格、间距、保护层厚度用手锯锯成豁口,在混凝土与模板接触面钉钢丝网,按使用部位安装就位
2)、后浇带内模板加固时,在模板外侧及底板上,用厚度同保护层厚度,宽度不小于50血的木条,顺模板支设方向通长钉在模板外侧和
