1上海久利食品有限公司废水处理工程施工组织设计上海顺先建设工程有限公司2018年7月22日第一章工程概况工程名称:上海久利食品有限公司废水处理工程建设单位:上海久利食品有限公司设计单位:上海闵欣环保设备工程有限公司施工单位:上海顺先建设工程有限公司工程概2况:主要对上海久利食品有限公司生产时产生的废水进行处理,建设1#,2#废水处理池及安装相应的废水处理设备,使之排放水能达到国际规定标准

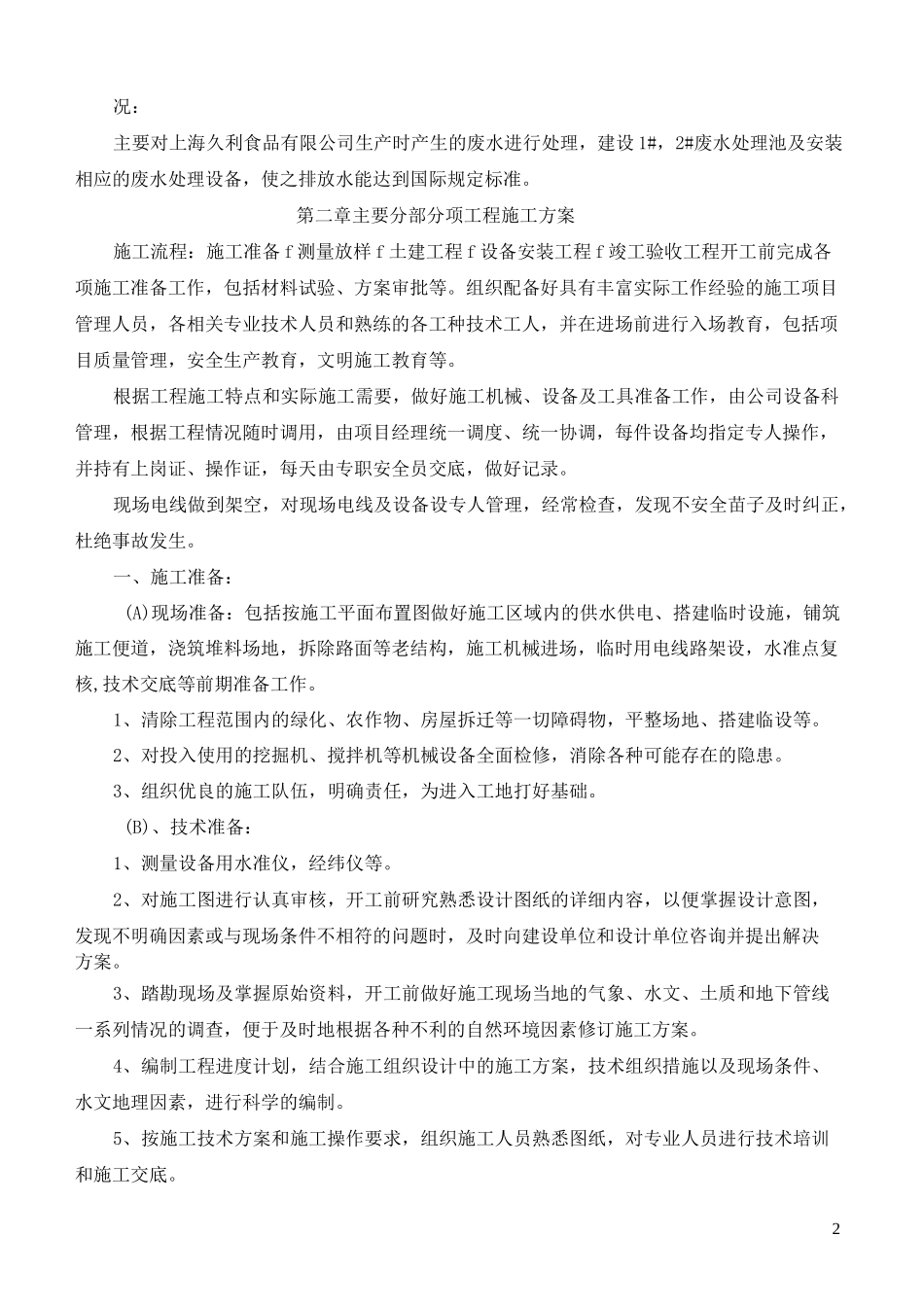

第二章主要分部分项工程施工方案施工流程:施工准备f测量放样f土建工程f设备安装工程f竣工验收工程开工前完成各项施工准备工作,包括材料试验、方案审批等
组织配备好具有丰富实际工作经验的施工项目管理人员,各相关专业技术人员和熟练的各工种技术工人,并在进场前进行入场教育,包括项目质量管理,安全生产教育,文明施工教育等
根据工程施工特点和实际施工需要,做好施工机械、设备及工具准备工作,由公司设备科管理,根据工程情况随时调用,由项目经理统一调度、统一协调,每件设备均指定专人操作,并持有上岗证、操作证,每天由专职安全员交底,做好记录
现场电线做到架空,对现场电线及设备设专人管理,经常检查,发现不安全苗子及时纠正,杜绝事故发生
一、施工准备:(A)现场准备:包括按施工平面布置图做好施工区域内的供水供电、搭建临时设施,铺筑施工便道,浇筑堆料场地,拆除路面等老结构,施工机械进场,临时用电线路架设,水准点复核,技术交底等前期准备工作
1、清除工程范围内的绿化、农作物、房屋拆迁等一切障碍物,平整场地、搭建临设等
2、对投入使用的挖掘机、搅拌机等机械设备全面检修,消除各种可能存在的隐患
3、组织优良的施工队伍,明确责任,为进入工地打好基础
(B)、技术准备:1、测量设备用水准仪,经纬仪等

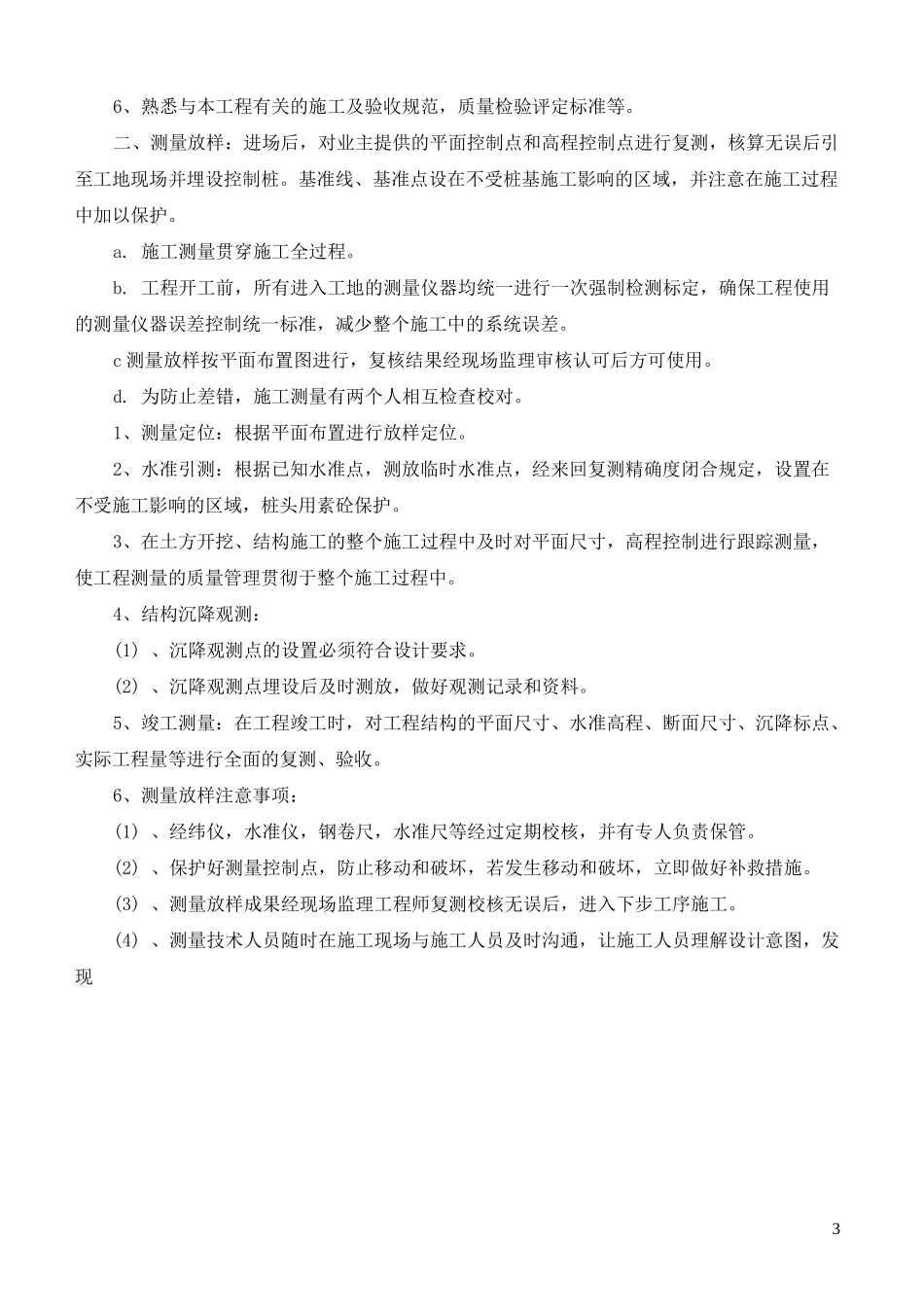

2、对施工图进行认真审核,开工前研究熟悉设计图纸的详细内容,以便掌握设计意图,发现不明确因素或与现场条件不相符的问题时,及时向
