云溪河中桥、学堂坡桥预制梁板安装工程施工方案

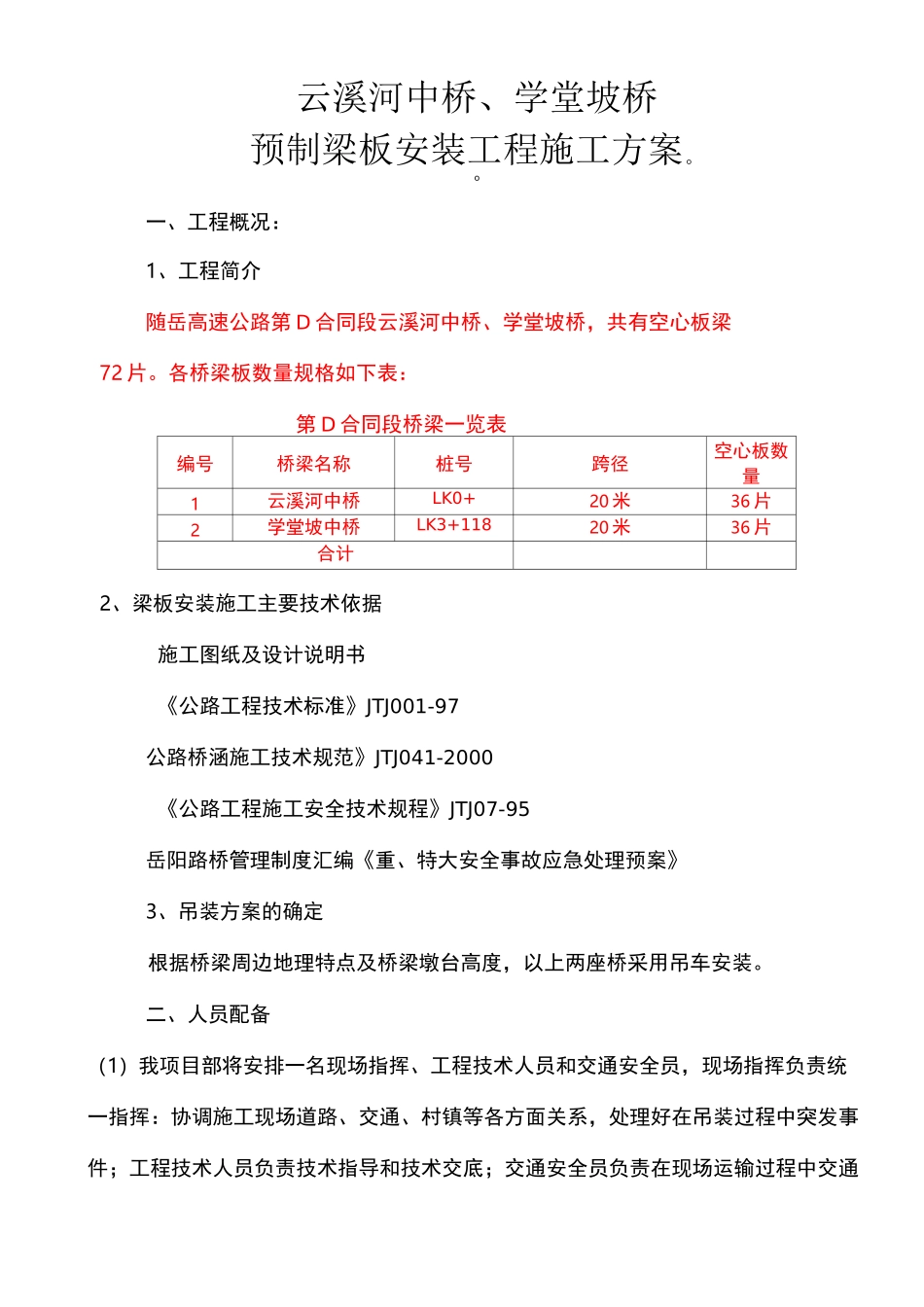

o一、工程概况:1、工程简介随岳高速公路第D合同段云溪河中桥、学堂坡桥,共有空心板梁72片
各桥梁板数量规格如下表:第D合同段桥梁一览表编号桥梁名称桩号跨径空心板数量1云溪河中桥LK0+20米36片2学堂坡中桥LK3+11820米36片合计2、梁板安装施工主要技术依据施工图纸及设计说明书《公路工程技术标准》JTJ001-97公路桥涵施工技术规范》JTJ041-2000《公路工程施工安全技术规程》JTJ07-95岳阳路桥管理制度汇编《重、特大安全事故应急处理预案》3、吊装方案的确定根据桥梁周边地理特点及桥梁墩台高度,以上两座桥采用吊车安装
二、人员配备(1)我项目部将安排一名现场指挥、工程技术人员和交通安全员,现场指挥负责统一指挥:协调施工现场道路、交通、村镇等各方面关系,处理好在吊装过程中突发事件;工程技术人员负责技术指导和技术交底;交通安全员负责在现场运输过程中交通指挥和交通安全工作,以便提高吊装速度和吊装质量

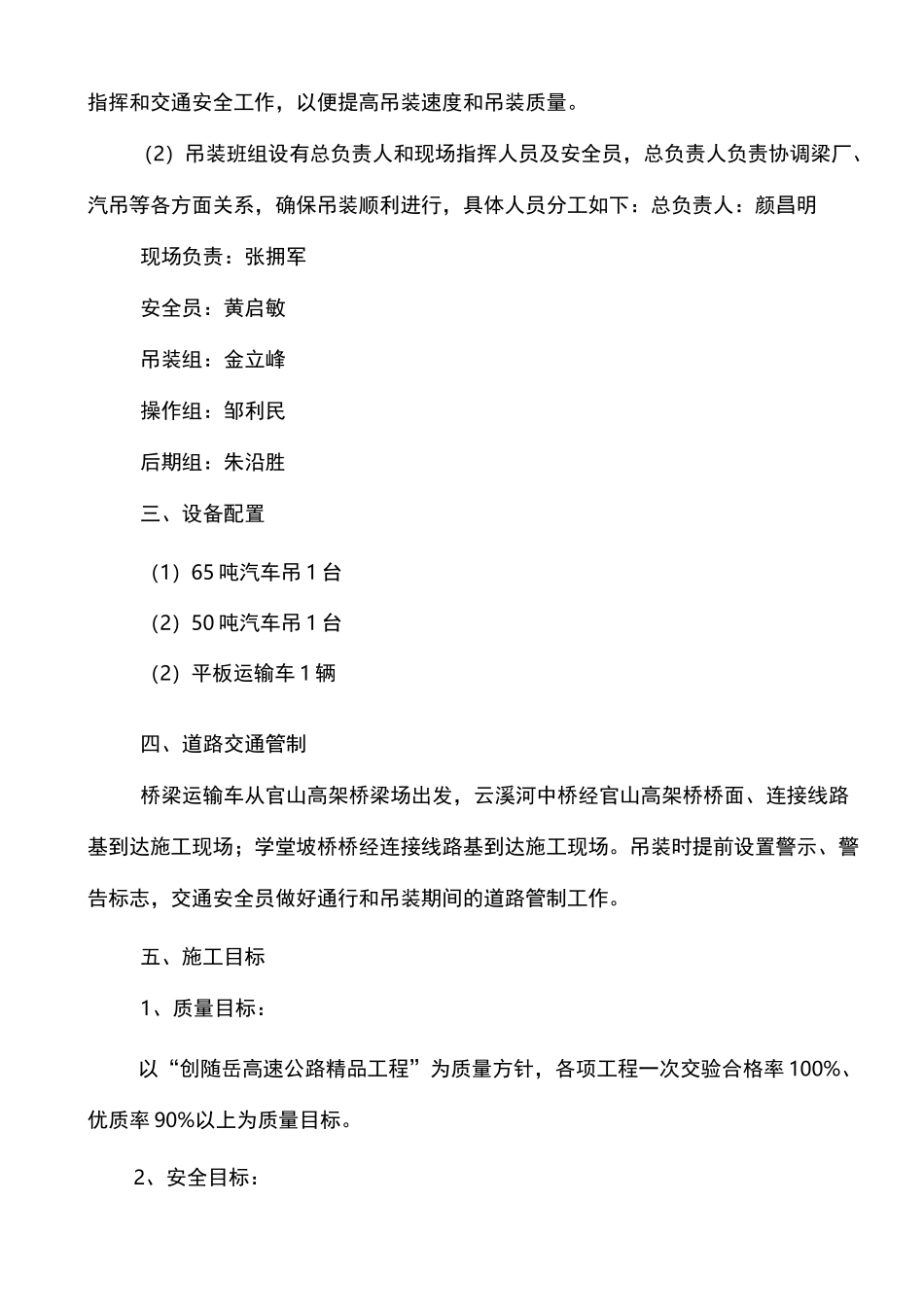

(2)吊装班组设有总负责人和现场指挥人员及安全员,总负责人负责协调梁厂、汽吊等各方面关系,确保吊装顺利进行,具体人员分工如下:总负责人:颜昌明现场负责:张拥军安全员:黄启敏吊装组:金立峰操作组:邹利民后期组:朱沿胜三、设备配置(1)65吨汽车吊1台(2)50吨汽车吊1台(2)平板运输车1辆四、道路交通管制桥梁运输车从官山高架桥梁场出发,云溪河中桥经官山高架桥桥面、连接线路基到达施工现场;学堂坡桥桥经连接线路基到达施工现场
吊装时提前设置警示、警告标志,交通安全员做好通行和吊装期间的道路管制工作
五、施工目标1、质量目标:以“创随岳高速公路精品工程”为质量方针,各项工程一次交验合格率100%、优质率90%以上为质量目标

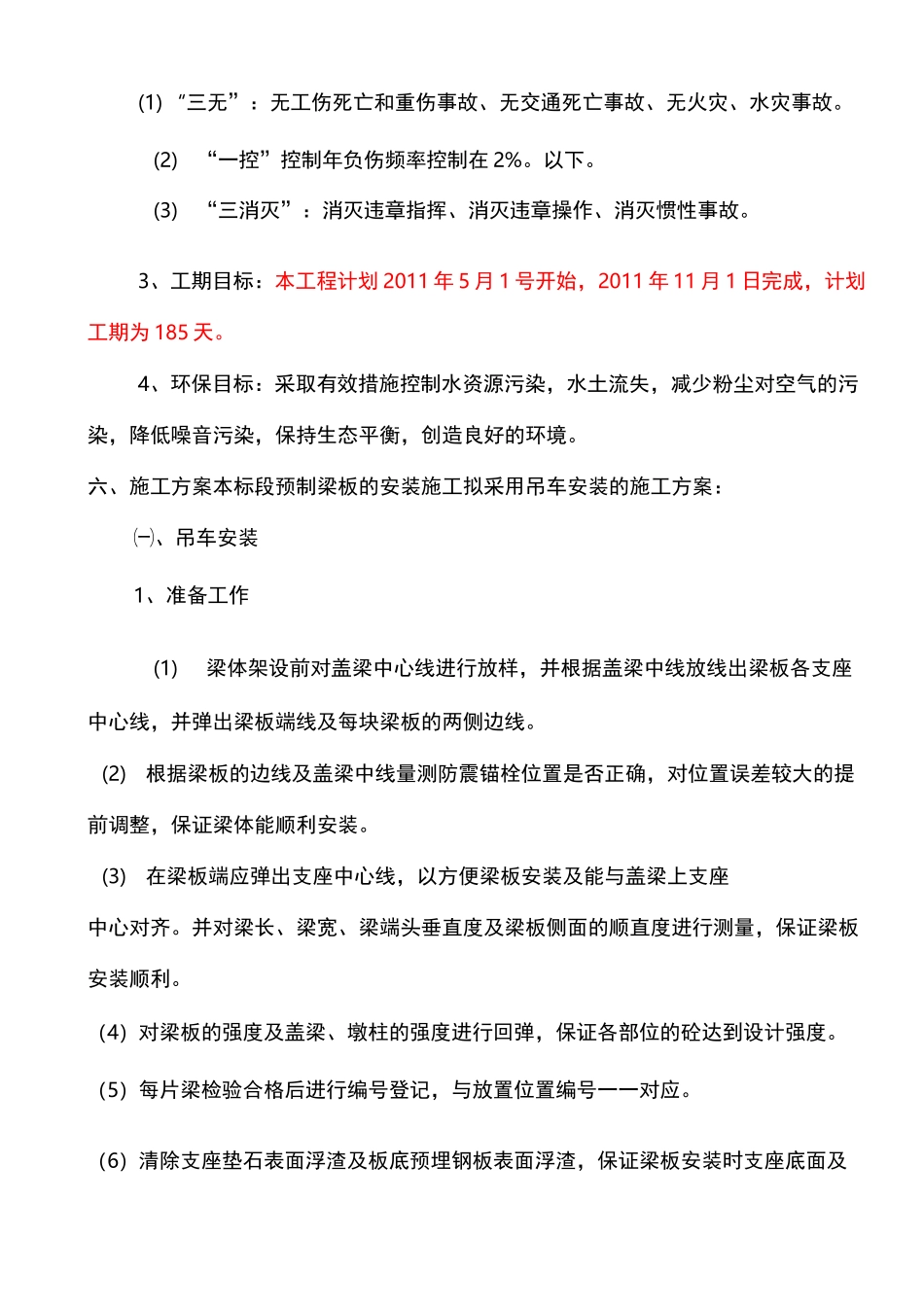

2、安全目标:(1)“三无”:无工伤死亡和重伤事故、无交通死亡事故、无火灾、水灾事故
(2)“一控”控
