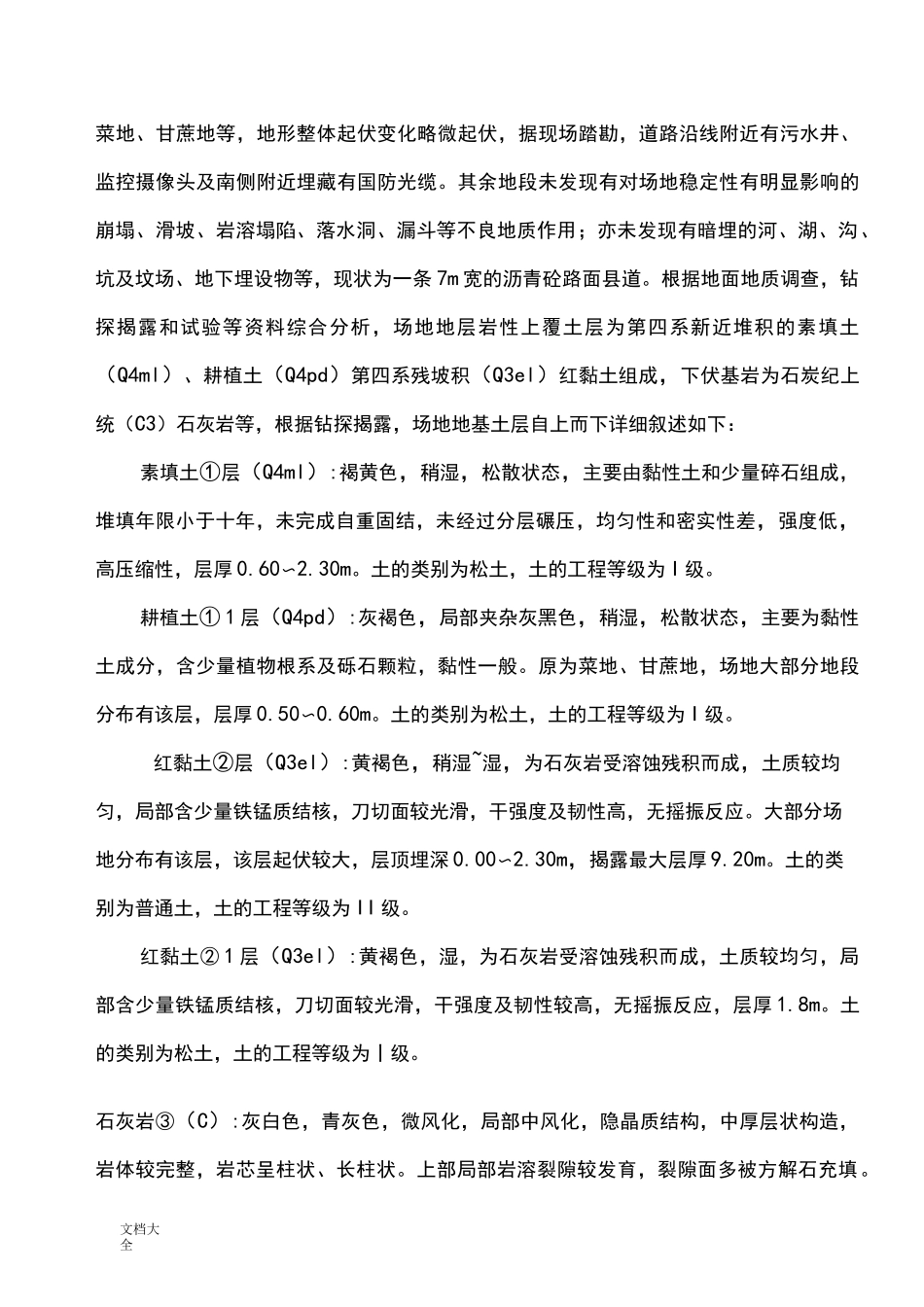

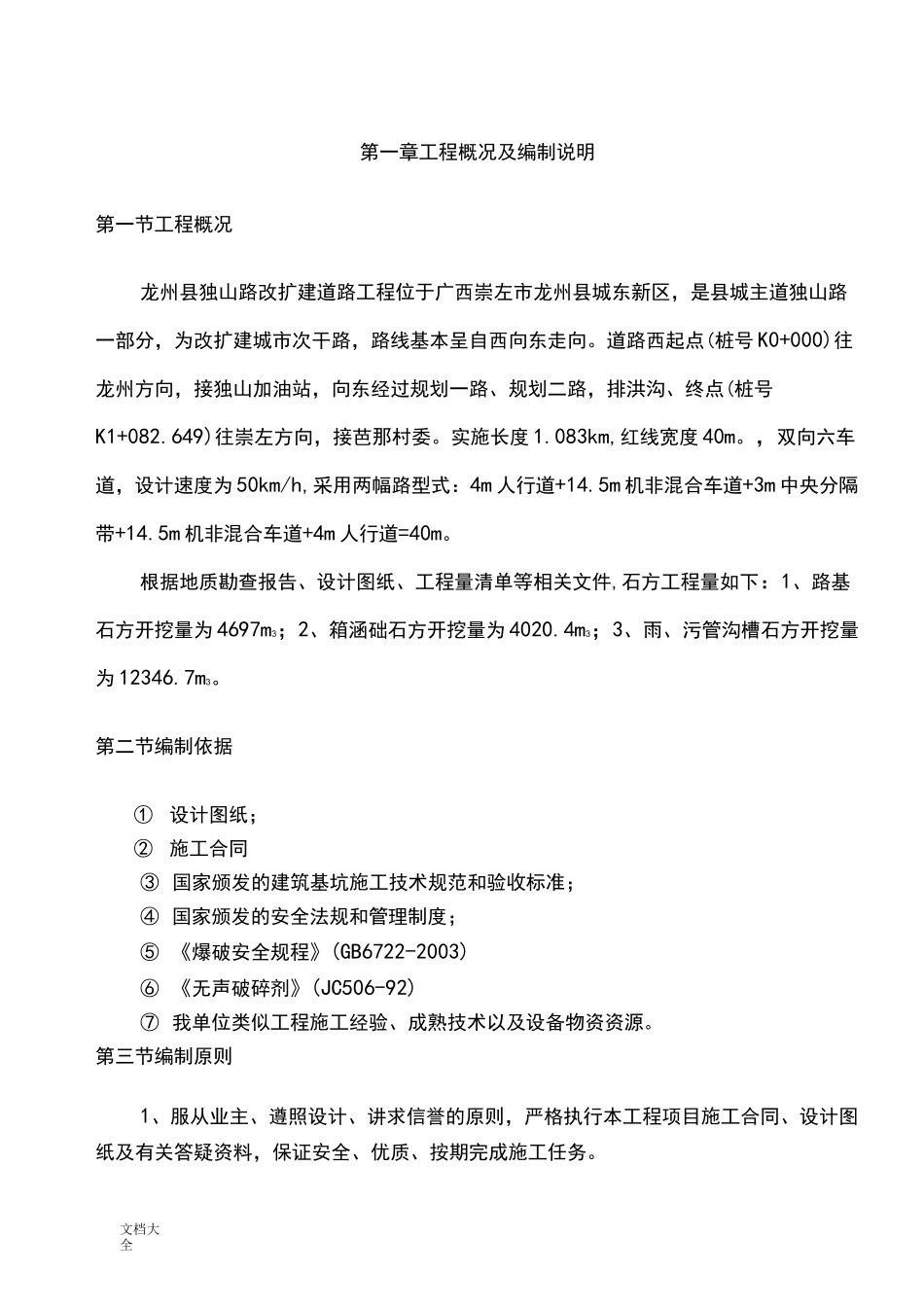

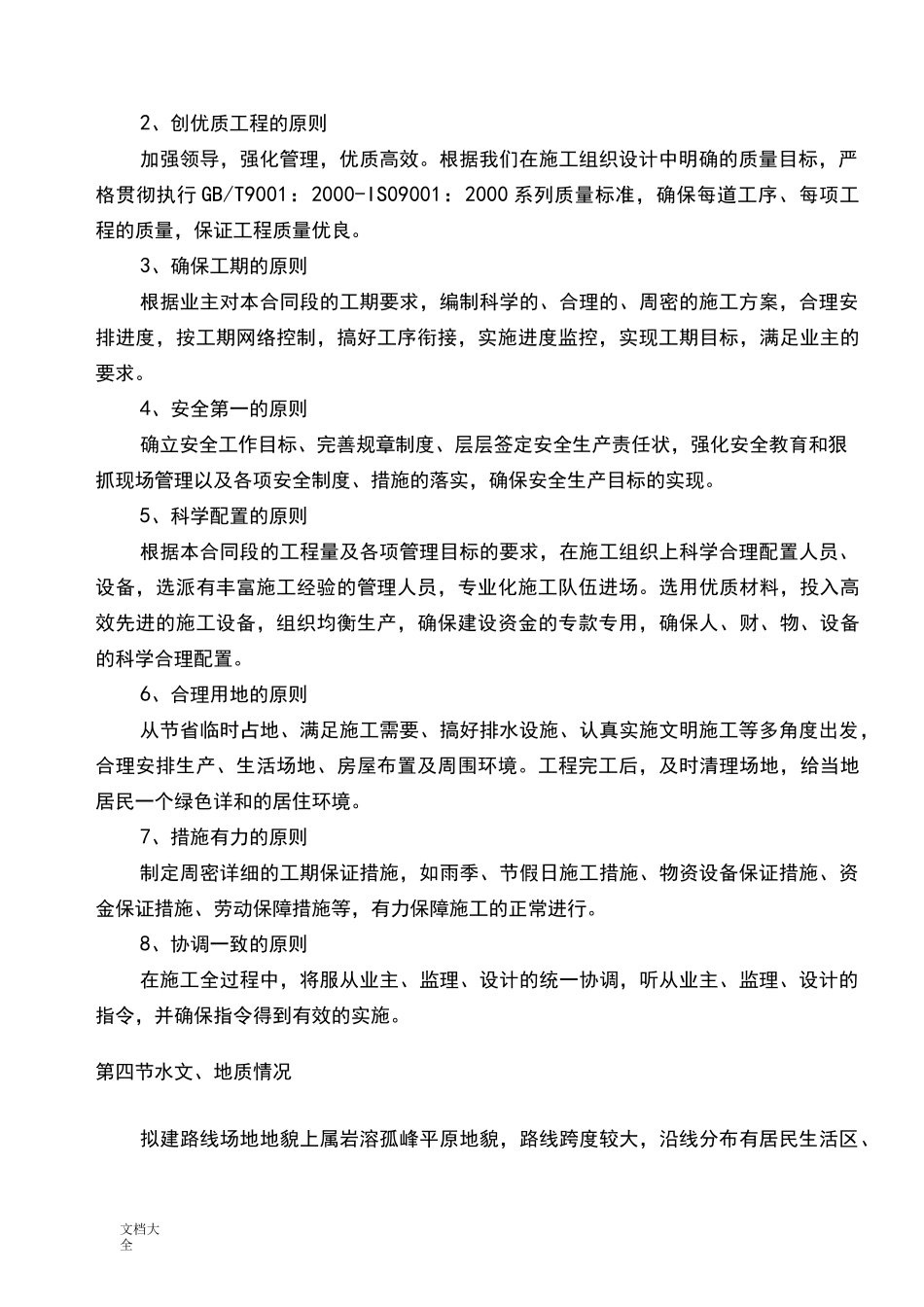

文档大全第一章工程概况及编制说明第一节工程概况龙州县独山路改扩建道路工程位于广西崇左市龙州县城东新区,是县城主道独山路一部分,为改扩建城市次干路,路线基本呈自西向东走向。道路西起点(桩号K0+000)往龙州方向,接独山加油站,向东经过规划一路、规划二路,排洪沟、终点(桩号K1+082.649)往崇左方向,接芭那村委。实施长度1.083km,红线宽度40m。,双向六车道,设计速度为50km/h,采用两幅路型式:4m人行道+14.5m机非混合车道+3m中央分隔带+14.5m机非混合车道+4m人行道=40m。根据地质勘查报告、设计图纸、工程量清单等相关文件,石方工程量如下:1、路基石方开挖量为4697m3;2、箱涵础石方开挖量为4020.4m3;3、雨、污管沟槽石方开挖量为12346.7m3。第二节编制依据①设计图纸;②施工合同③国家颁发的建筑基坑施工技术规范和验收标准;④国家颁发的安全法规和管理制度;⑤《爆破安全规程》(GB6722-2003)⑥《无声破碎剂》(JC506-92)⑦我单位类似工程施工经验、成熟技术以及设备物资资源。第三节编制原则1、服从业主、遵照设计、讲求信誉的原则,严格执行本工程项目施工合同、设计图纸及有关答疑资料,保证安全、优质、按期完成施工任务。文档大全2、创优质工程的原则加强领导,强化管理,优质高效。根据我们在施工组织设计中明确的质量目标,严格贯彻执行GB/T9001:2000-IS09001:2000系列质量标准,确保每道工序、每项工程的质量,保证工程质量优良。3、确保工期的原则根据业主对本合同段的工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,按工期网络控制,搞好工序衔接,实施进度监控,实现工期目标,满足业主的要求。4、安全第一的原则确立安全工作目标、完善规章制度、层层签定安全生产责任状,强化安全教育和狠抓现场管理以及各项安全制度、措施的落实,确保安全生产目标的实现。5、科学配置的原则根据本合同段的工程量及各项管理目标的要求,在施工组织上科学合理配置人员、设备,选派有丰富施工经验的管理人员,专业化施工队伍进场。选用优质材料,投入高效先进的施工设备,组织均衡生产,确保建设资金的专款专用,确保人、财、物、设备的科学合理配置。6、合理用地的原则从节省临时占地、满足施工需要、搞好排水设施、认真实施文明施工等多角度出发,合理安排生产、生活场地、房屋布置及周围环境。工程完工后,及时清理场地,给当地居民一个绿色详和的居住环境。7、措施有力的原则制定周密详细的工期保证措施,如雨季、节假日施工措施、物资设备保证措施、资金保证措施、劳动保障措施等,有力保障施工的正常进行。8、协调一致的原则在施工全过程中,将服从业主、监理、设计的统一协调,听从业主、监理、设计的指令,并确保指令得到有效的实施。第四节水文、地质情况拟建路线场地地貌上属岩溶孤峰平原地貌,路线跨度较大,沿线分布有居民生活区、文档大全菜地、甘蔗地等,地形整体起伏变化略微起伏,据现场踏勘,道路沿线附近有污水井、监控摄像头及南侧附近埋藏有国防光缆。其余地段未发现有对场地稳定性有明显影响的崩塌、滑坡、岩溶塌陷、落水洞、漏斗等不良地质作用;亦未发现有暗埋的河、湖、沟、坑及坟场、地下埋设物等,现状为一条7m宽的沥青砼路面县道。根据地面地质调查,钻探揭露和试验等资料综合分析,场地地层岩性上覆土层为第四系新近堆积的素填土(Q4ml)、耕植土(Q4pd)第四系残坡积(Q3el)红黏土组成,下伏基岩为石炭纪上统(C3)石灰岩等,根据钻探揭露,场地地基土层自上而下详细叙述如下:素填土①层(Q4ml):褐黄色,稍湿,松散状态,主要由黏性土和少量碎石组成,堆填年限小于十年,未完成自重固结,未经过分层碾压,均匀性和密实性差,强度低,高压缩性,层厚0.60〜2.30m。土的类别为松土,土的工程等级为I级。耕植土①1层(Q4pd):灰褐色,局部夹杂灰黑色,稍湿,松散状态,主要为黏性土成分,含少量植物根系及砾石颗粒,黏性一般。原为菜地、甘蔗地,场地大部分地段分布有该层,层厚0.50〜0.60m。土的类别为松土,土的工程等级为I级。红黏土②层(Q3el):黄褐色,稍湿~湿,为石灰岩受溶蚀残积而成,土质较均匀,局部含少量铁锰...
