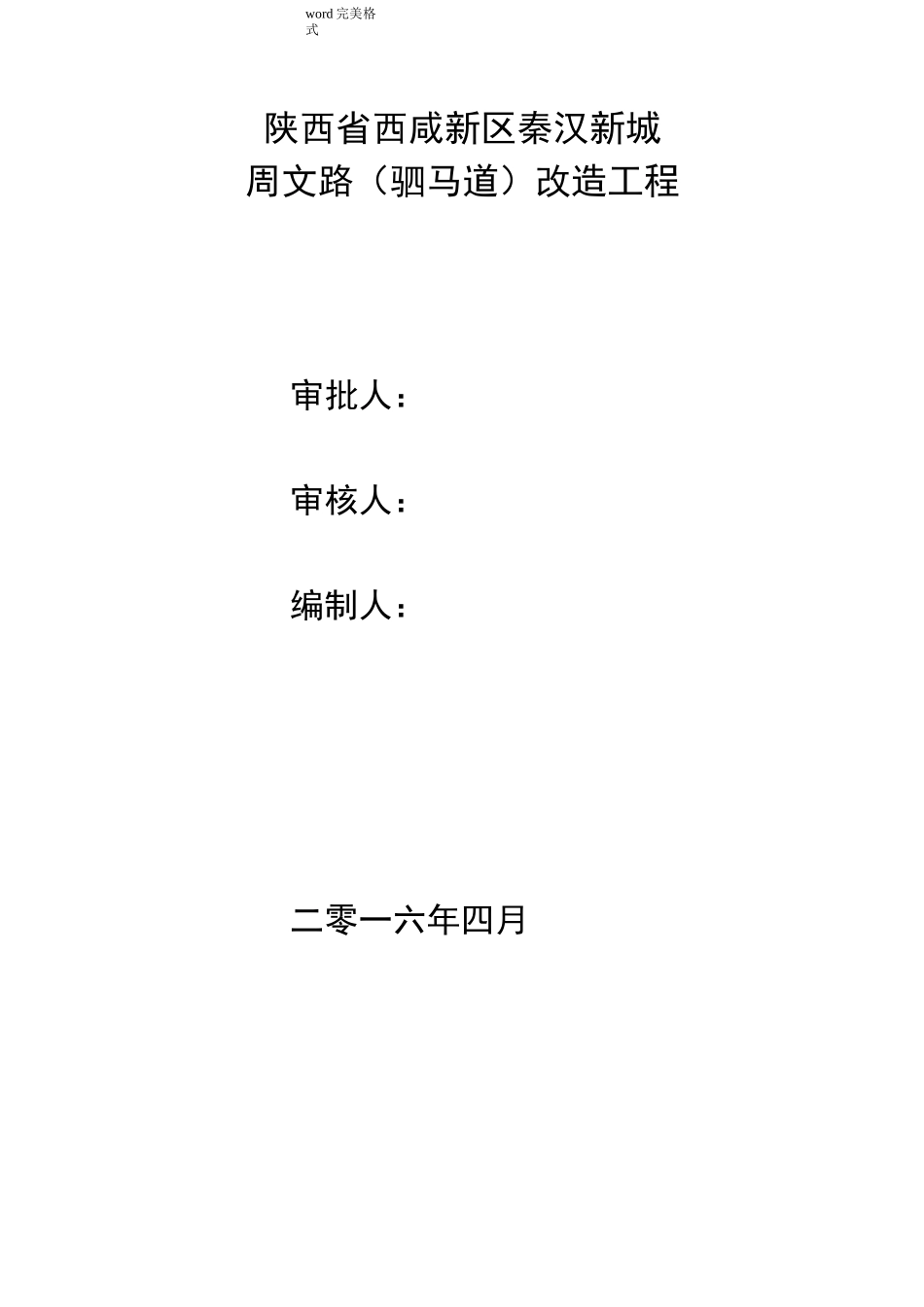

word完美格式陕西省西咸新区秦汉新城周文路(驷马道)改造工程审批人:审核人:编制人:二零一六年四月word完美格式一、工程总体概况3二、施工部署3(一)、组织机构3(二)、沟槽开挖及支护施工进度计划4(三)安全警示措施5(四)施工现场布置5(五)施工机具设备配置5(六)劳动力安排6三、编制依据6四、排水管道施工工艺7五、排水设施7六、管道土方及支护施工8(一)开挖前的准备工作8(二)管道开挖土方的防护措施8(三)管道土方开挖9(四)雨水、污水管道支护措施9七、注意事项10八、管道土方回填11九、质量保证措施12十、安全保证措施12陕西省西咸新区秦汉新城周文路(驷马道)改造工程word完美格式管道开挖、支护专项方案一、工程总体概况本工程为改造工程,周文路是秦汉新城周陵产业园区内部一条南北向的城市次干路,南起天汉大道,北至天工二路,道路全长966

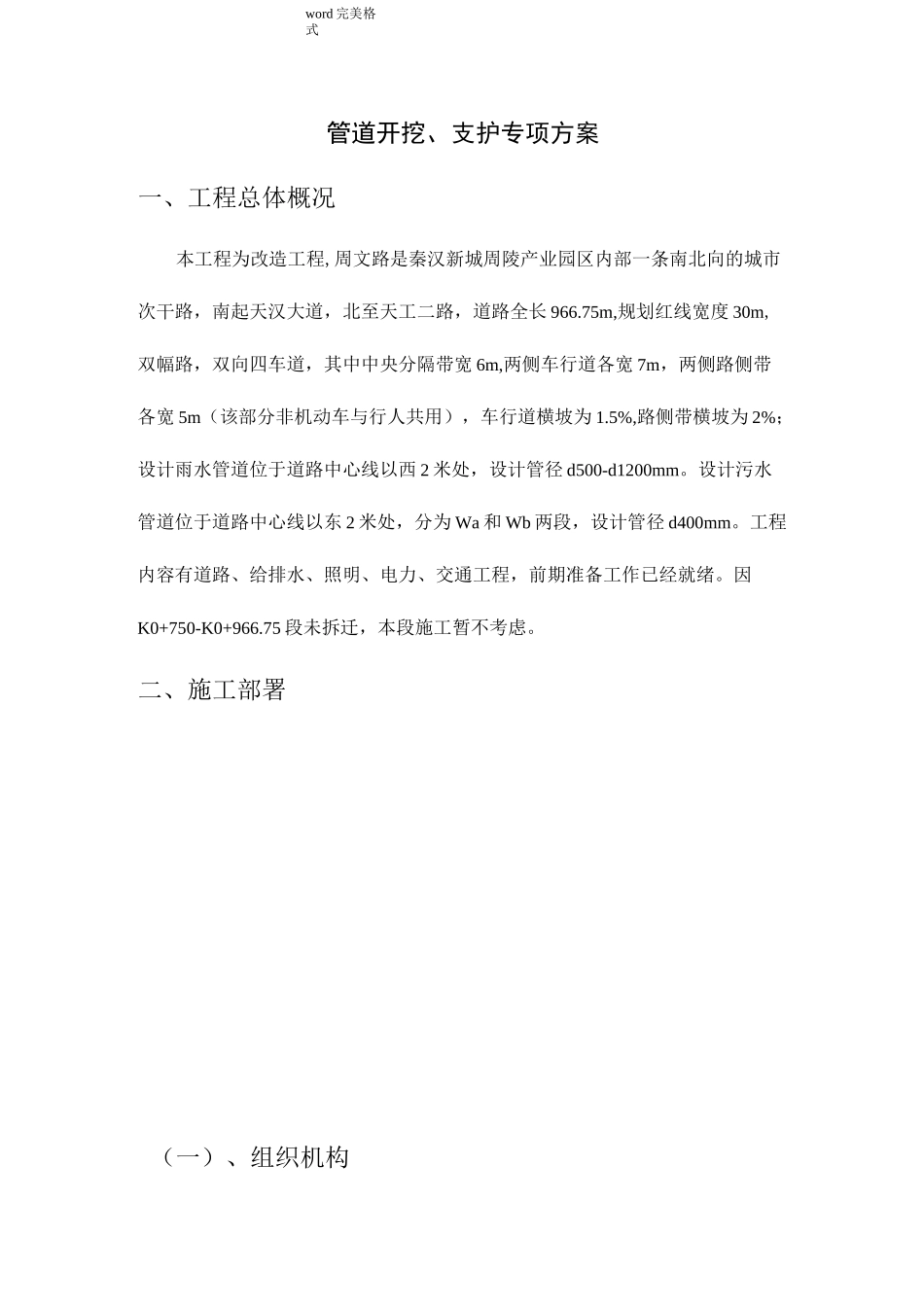

75m,规划红线宽度30m,双幅路,双向四车道,其中中央分隔带宽6m,两侧车行道各宽7m,两侧路侧带各宽5m(该部分非机动车与行人共用),车行道横坡为1
5%,路侧带横坡为2%;设计雨水管道位于道路中心线以西2米处,设计管径d500-d1200mm
设计污水管道位于道路中心线以东2米处,分为Wa和Wb两段,设计管径d400mm
工程内容有道路、给排水、照明、电力、交通工程,前期准备工作已经就绪
因K0+750-K0+966
75段未拆迁,本段施工暂不考虑
二、施工部署(一)、组织机构word完美格式(二)、沟槽开挖及支护施工进度计划结合《陕西省西咸新区秦汉新城周文路(驷马道)改造工程计划施工形象进word完美格式度横道图》,特编制沟槽开挖及支护施工进度计划区段开挖尺寸完成时间K0+034-K0+430雨水管道埋深深度:3
7m;开挖上口宽度:8
3m10天污水管道埋深深度:4
7m;K0+490-K0+
