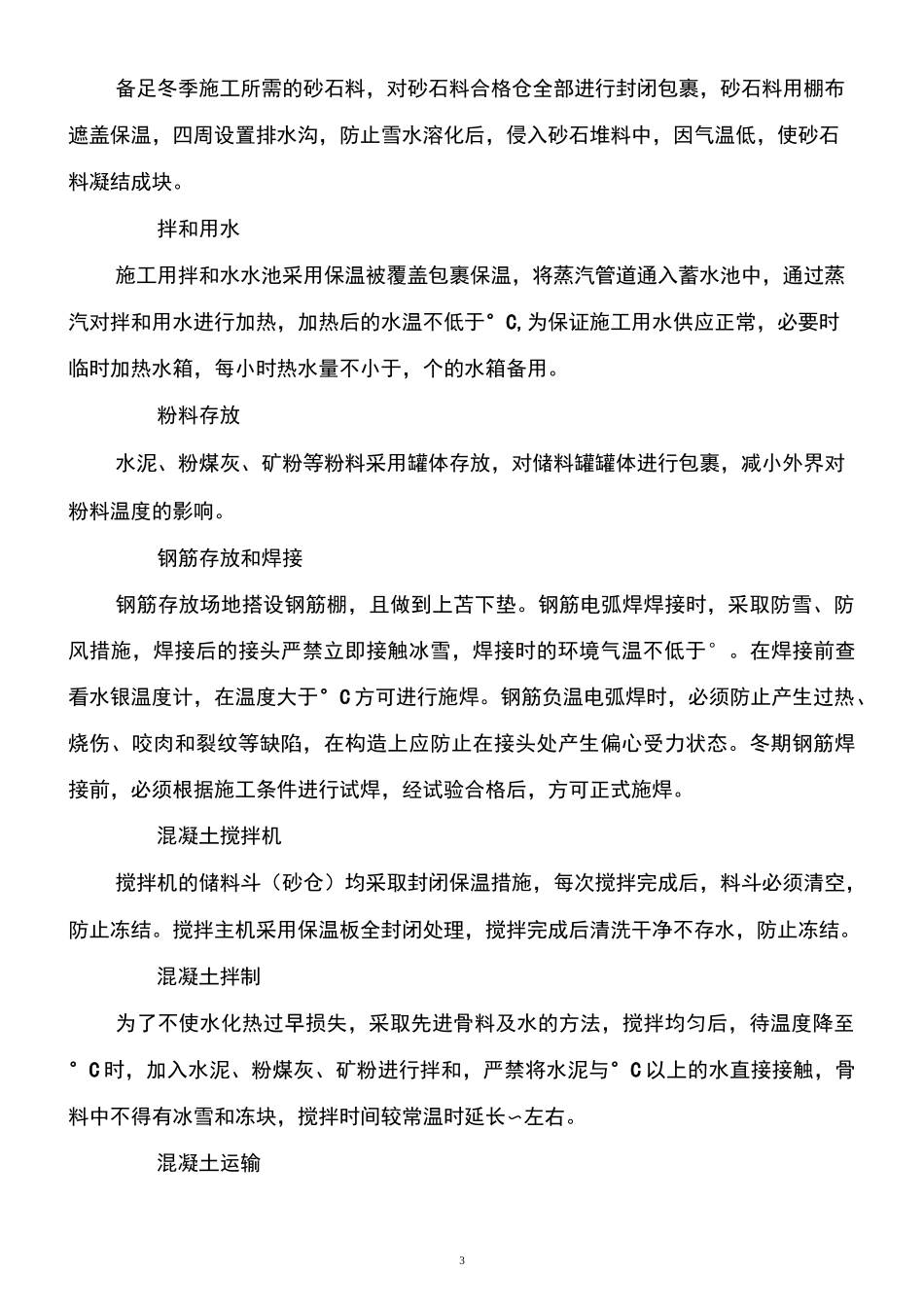

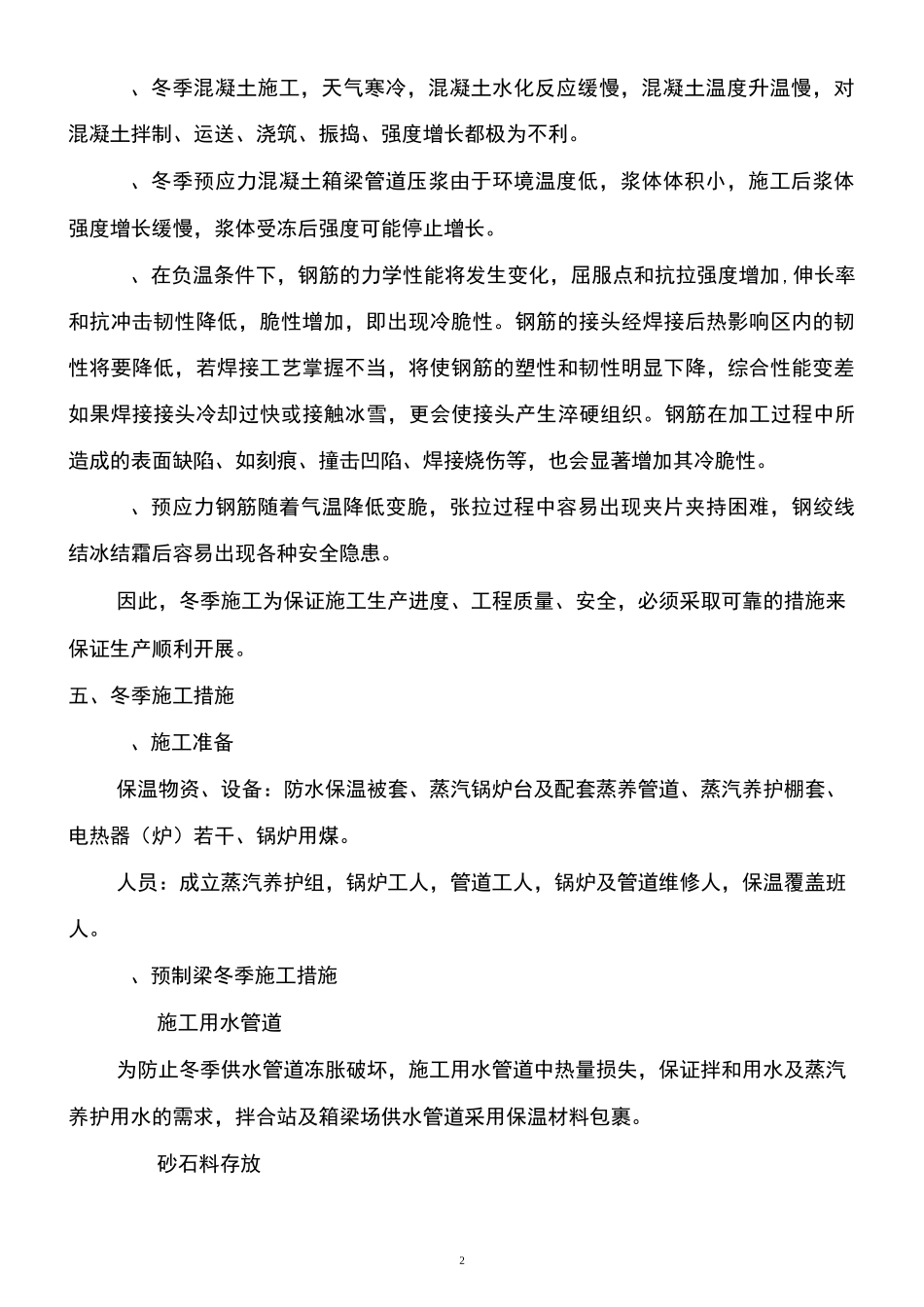

1、工程概况二、编制范围、依据及原则、编制范围适用于梁场分部简支箱梁预制冬季施工作业指导。、编制依据通桥()II、通桥()V;《客运专线预应力混凝土预制梁暂行技术条件》(铁科技号);《铁路混凝土工程施工质量验收标准》();《髙速铁路桥涵工程施工质量验收标准》()。、编制原则梁场混凝土采用髙性能混凝土,为了确保梁场分部在冬期更好地完成施工生产计划,保证工程质量施工生产的正常进行,顺利完成全年的各项技术经济指标,确保工程施工的质量环保安全和工期的要求,制定本方案。三、冬季施工安排当昼夜平均气温连续三天低于°C或最低气温低于I时,预制梁混凝土施工、预应力孔道压浆施工应按冬季施工办理。当地为温带半湿润季风气候,年日照时间长,从月份开始,温度逐渐降低,至、月份最低气温为C,平均最低气温月份最低为C,因此、、月份按冬季施工方案进行。四、冬季施工特点冬季施工最显著的特点是环境温度低、相对湿度较小,这些对于新拌和的混凝土及凝固后的混凝土、预应力孔道压浆的浆液的强度增长非常不利,对钢筋的焊接、箱梁预应力钢绞线的张拉均有一定的影响。2、冬季混凝土施工,天气寒冷,混凝土水化反应缓慢,混凝土温度升温慢,对混凝土拌制、运送、浇筑、振捣、强度增长都极为不利。、冬季预应力混凝土箱梁管道压浆由于环境温度低,浆体体积小,施工后浆体强度增长缓慢,浆体受冻后强度可能停止增长。、在负温条件下,钢筋的力学性能将发生变化,屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加,即出现冷脆性。钢筋的接头经焊接后热影响区内的韧性将要降低,若焊接工艺掌握不当,将使钢筋的塑性和韧性明显下降,综合性能变差如果焊接接头冷却过快或接触冰雪,更会使接头产生淬硬组织。钢筋在加工过程中所造成的表面缺陷、如刻痕、撞击凹陷、焊接烧伤等,也会显著增加其冷脆性。、预应力钢筋随着气温降低变脆,张拉过程中容易出现夹片夹持困难,钢绞线结冰结霜后容易出现各种安全隐患。因此,冬季施工为保证施工生产进度、工程质量、安全,必须采取可靠的措施来保证生产顺利开展。五、冬季施工措施、施工准备保温物资、设备:防水保温被套、蒸汽锅炉台及配套蒸养管道、蒸汽养护棚套、电热器(炉)若干、锅炉用煤。人员:成立蒸汽养护组,锅炉工人,管道工人,锅炉及管道维修人,保温覆盖班人。、预制梁冬季施工措施施工用水管道为防止冬季供水管道冻胀破坏,施工用水管道中热量损失,保证拌和用水及蒸汽养护用水的需求,拌合站及箱梁场供水管道采用保温材料包裹。砂石料存放3备足冬季施工所需的砂石料,对砂石料合格仓全部进行封闭包裹,砂石料用棚布遮盖保温,四周设置排水沟,防止雪水溶化后,侵入砂石堆料中,因气温低,使砂石料凝结成块。拌和用水施工用拌和水水池采用保温被覆盖包裹保温,将蒸汽管道通入蓄水池中,通过蒸汽对拌和用水进行加热,加热后的水温不低于°C,为保证施工用水供应正常,必要时临时加热水箱,每小时热水量不小于,个的水箱备用。粉料存放水泥、粉煤灰、矿粉等粉料采用罐体存放,对储料罐罐体进行包裹,减小外界对粉料温度的影响。钢筋存放和焊接钢筋存放场地搭设钢筋棚,且做到上苫下垫。钢筋电弧焊焊接时,采取防雪、防风措施,焊接后的接头严禁立即接触冰雪,焊接时的环境气温不低于°。在焊接前查看水银温度计,在温度大于°C方可进行施焊。钢筋负温电弧焊时,必须防止产生过热、烧伤、咬肉和裂纹等缺陷,在构造上应防止在接头处产生偏心受力状态。冬期钢筋焊接前,必须根据施工条件进行试焊,经试验合格后,方可正式施焊。混凝土搅拌机搅拌机的储料斗(砂仓)均采取封闭保温措施,每次搅拌完成后,料斗必须清空,防止冻结。搅拌主机采用保温板全封闭处理,搅拌完成后清洗干净不存水,防止冻结。混凝土拌制为了不使水化热过早损失,采取先进骨料及水的方法,搅拌均匀后,待温度降至°C时,加入水泥、粉煤灰、矿粉进行拌和,严禁将水泥与°C以上的水直接接触,骨料中不得有冰雪和冻块,搅拌时间较常温时延长〜左右。混凝土运输4拌和站的混凝土运输采用混凝土运输车,为保证运输过程中温度尽量减少损失,采取将罐...
