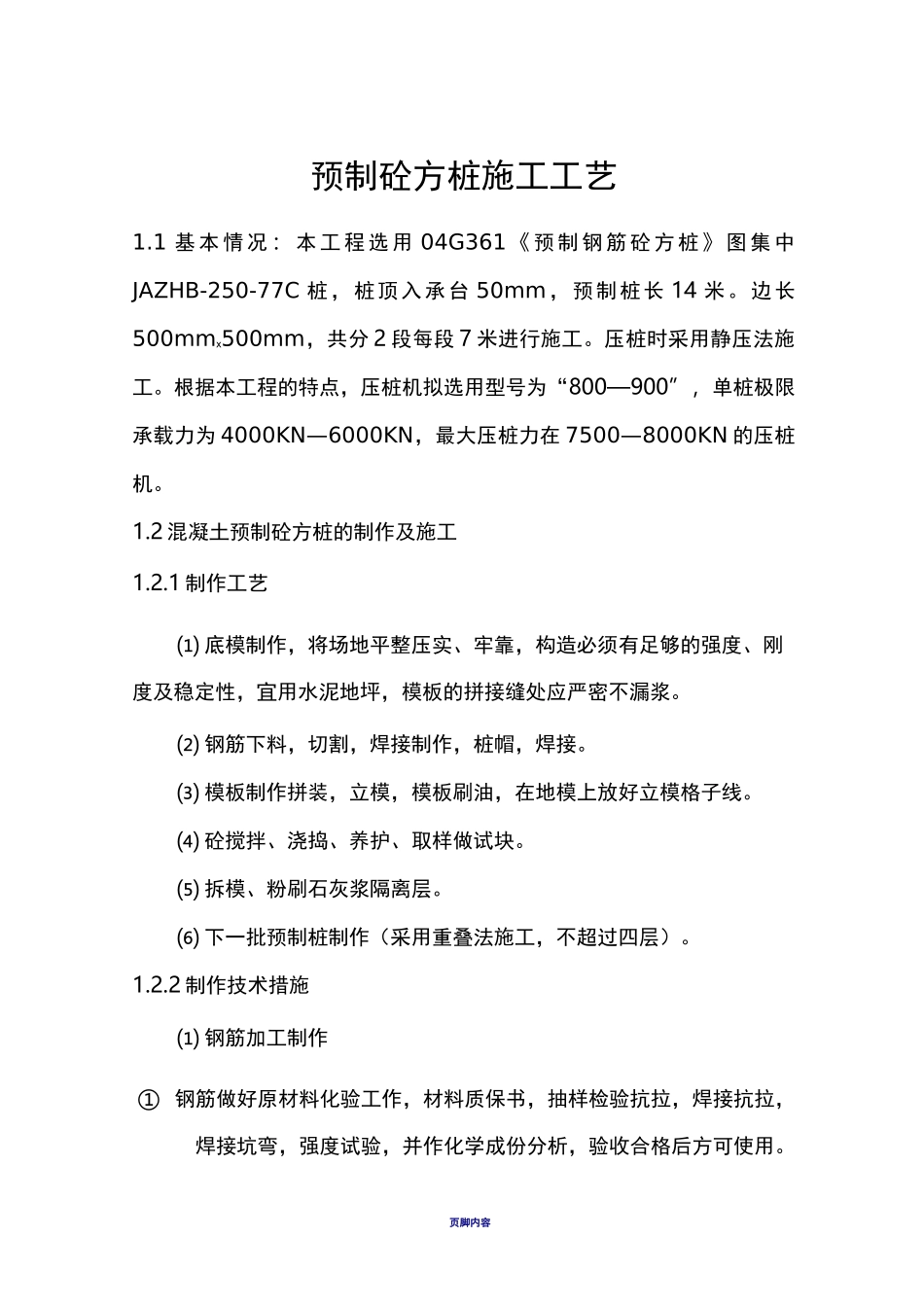

页脚内容预制砼方桩施工工艺1
1基本情况:本工程选用04G361《预制钢筋砼方桩》图集中JAZHB-250-77C桩,桩顶入承台50mm,预制桩长14米
边长500mmx500mm,共分2段每段7米进行施工
压桩时采用静压法施工
根据本工程的特点,压桩机拟选用型号为“800—900”,单桩极限承载力为4000KN—6000KN,最大压桩力在7500—8000KN的压桩机
2混凝土预制砼方桩的制作及施工1
1制作工艺⑴底模制作,将场地平整压实、牢靠,构造必须有足够的强度、刚度及稳定性,宜用水泥地坪,模板的拼接缝处应严密不漏浆
⑵钢筋下料,切割,焊接制作,桩帽,焊接
⑶模板制作拼装,立模,模板刷油,在地模上放好立模格子线
⑷砼搅拌、浇捣、养护、取样做试块
⑸拆模、粉刷石灰浆隔离层
⑹下一批预制桩制作(采用重叠法施工,不超过四层)
2制作技术措施⑴钢筋加工制作①钢筋做好原材料化验工作,材料质保书,抽样检验抗拉,焊接抗拉,焊接坑弯,强度试验,并作化学成份分析,验收合格后方可使用

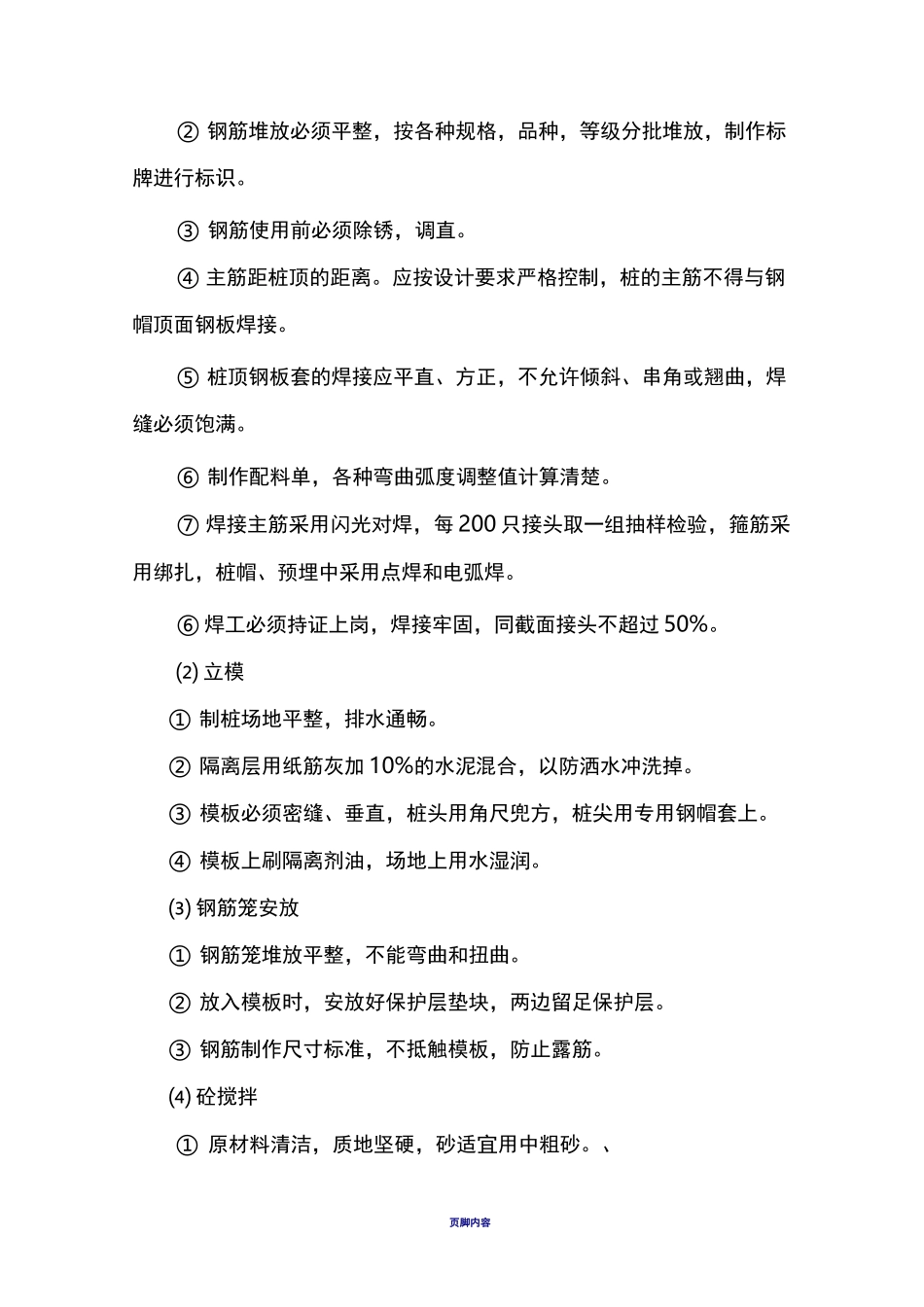

页脚内容②钢筋堆放必须平整,按各种规格,品种,等级分批堆放,制作标牌进行标识
③钢筋使用前必须除锈,调直
④主筋距桩顶的距离
应按设计要求严格控制,桩的主筋不得与钢帽顶面钢板焊接
⑤桩顶钢板套的焊接应平直、方正,不允许倾斜、串角或翘曲,焊缝必须饱满
⑥制作配料单,各种弯曲弧度调整值计算清楚
⑦焊接主筋采用闪光对焊,每200只接头取一组抽样检验,箍筋采用绑扎,桩帽、预埋中采用点焊和电弧焊
⑥焊工必须持证上岗,焊接牢固,同截面接头不超过50%
⑵立模①制桩场地平整,排水通畅
②隔离层用纸筋灰加10%的水泥混合,以防洒水冲洗掉
③模板必须密缝、垂直,桩头用角尺兜方,桩尖用专用钢帽套上
④模板上刷隔离剂油,场地上用水湿润
⑶钢筋笼安放①钢筋笼堆放平整,不能弯曲和扭曲
②放入模板时,安放好保护层垫块,
