常用软件课程设计银浪新城银河家园B3—13#楼地热采暖施工方案江苏顺通建设工程有限公司大庆分公司2008年4月28日地热采暖施工方案一、施工内容1

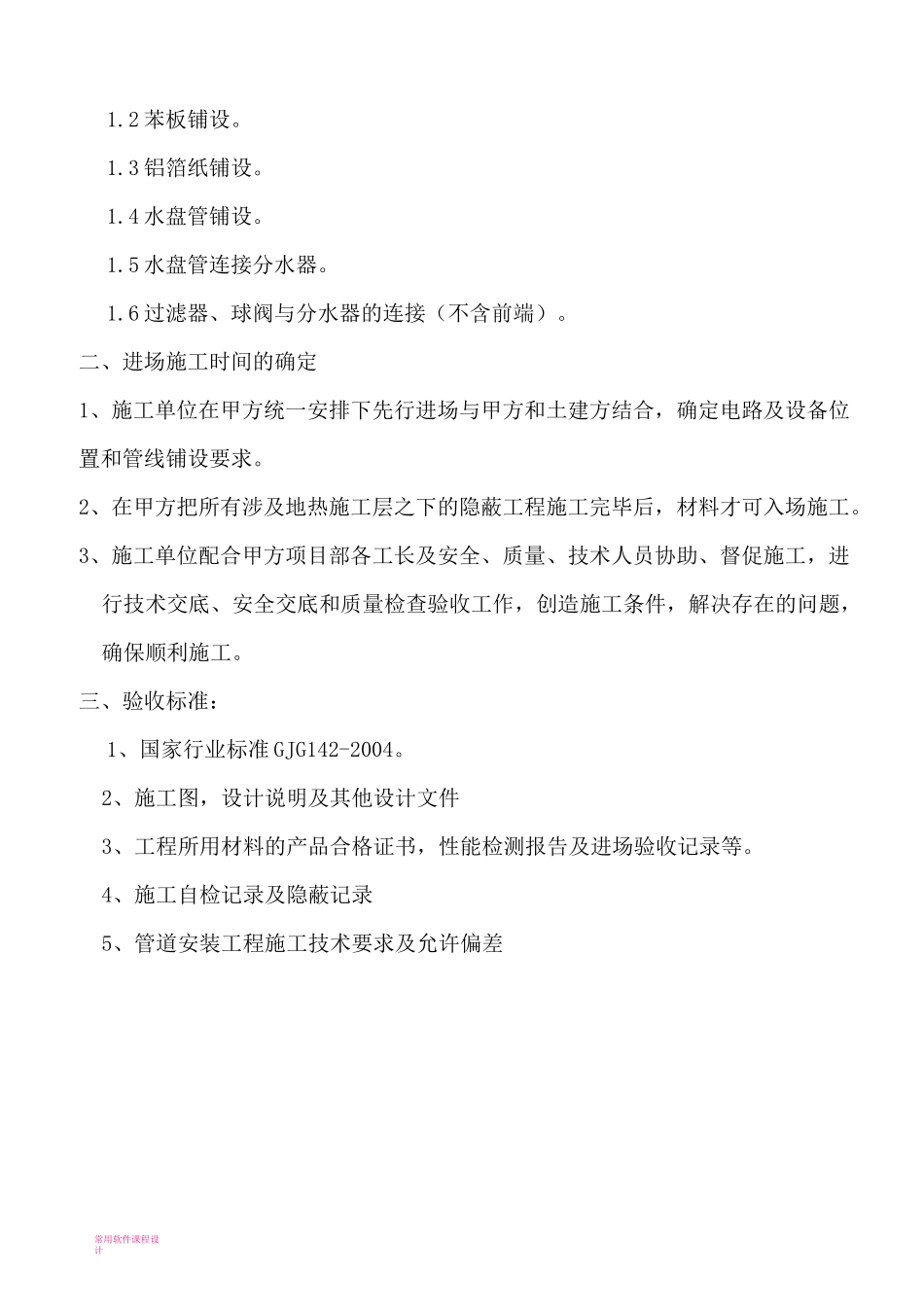

1分集水器上墙固定
常用软件课程设计1
3铝箔纸铺设
4水盘管铺设
5水盘管连接分水器
6过滤器、球阀与分水器的连接(不含前端)
二、进场施工时间的确定1、施工单位在甲方统一安排下先行进场与甲方和土建方结合,确定电路及设备位置和管线铺设要求
2、在甲方把所有涉及地热施工层之下的隐蔽工程施工完毕后,材料才可入场施工
3、施工单位配合甲方项目部各工长及安全、质量、技术人员协助、督促施工,进行技术交底、安全交底和质量检查验收工作,创造施工条件,解决存在的问题,确保顺利施工
三、验收标准:1、国家行业标准GJG142-2004
2、施工图,设计说明及其他设计文件3、工程所用材料的产品合格证书,性能检测报告及进场验收记录等

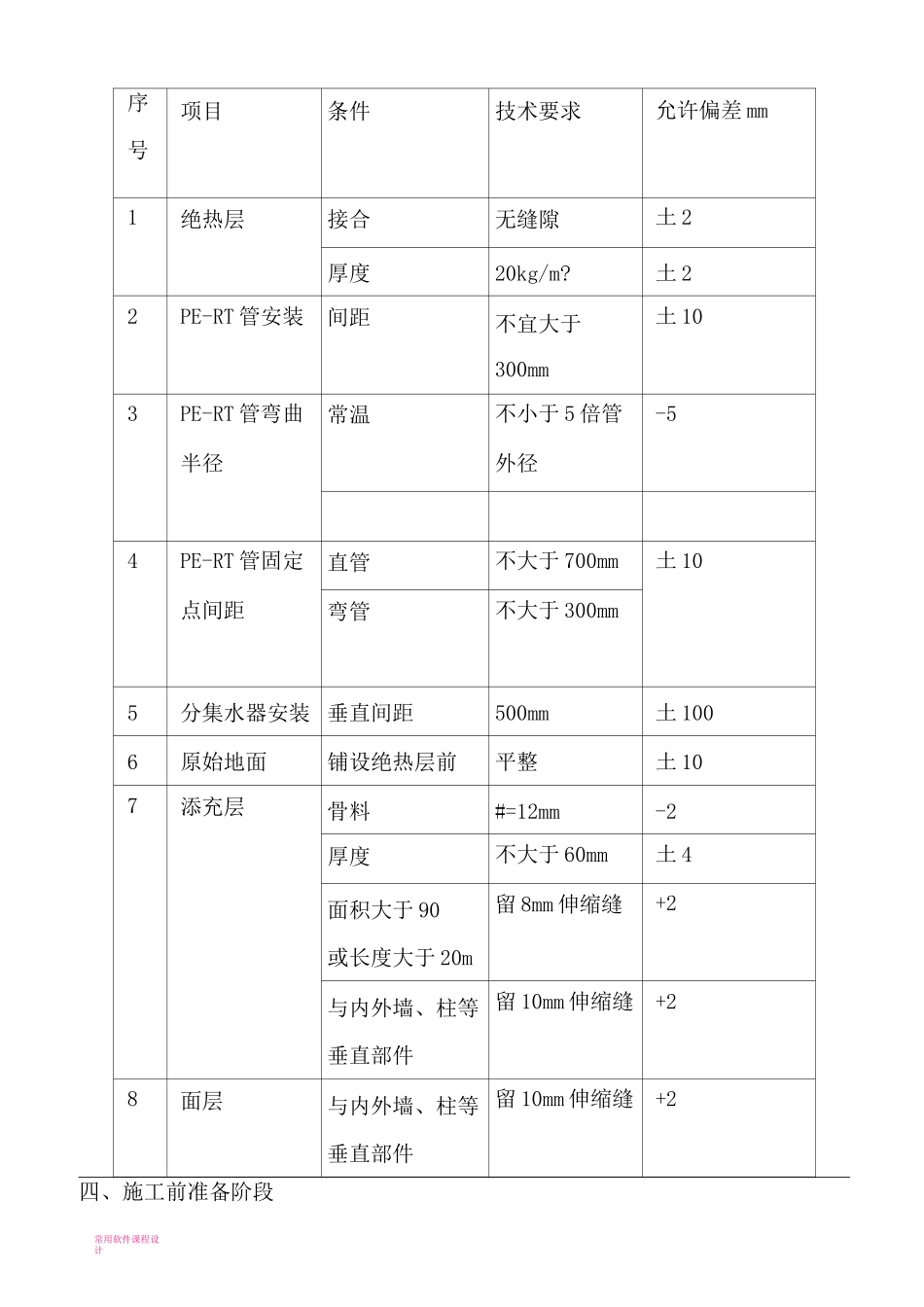

4、施工自检记录及隐蔽记录5、管道安装工程施工技术要求及允许偏差常用软件课程设计序号项目条件技术要求允许偏差mm1绝热层接合无缝隙土2厚度20kg/m
土22PE-RT管安装间距不宜大于300mm土103PE-RT管弯曲半径常温不小于5倍管外径-54PE-RT管固定点间距直管不大于700mm土10弯管不大于300mm5分集水器安装垂直间距500mm土1006原始地面铺设绝热层前平整土107添充层骨料#=12mm-2厚度不大于60mm土4面积大于90或长度大于20m留8mm伸缩缝+2与内外墙、柱等垂直部件留10mm伸缩缝+28面层与内外墙、柱等垂直部件留10mm伸缩缝+2四、施工前准备阶段常用软件课程设计1)设计图纸及其他技术文件齐全,并经会审通过;2)批准的施工方案或施工组织设计、已进行过技术交底;3)土建施工单位和地热施工单位材料、施工人员、机具等已准备就绪,能保证正常施工;4)土建单位需
