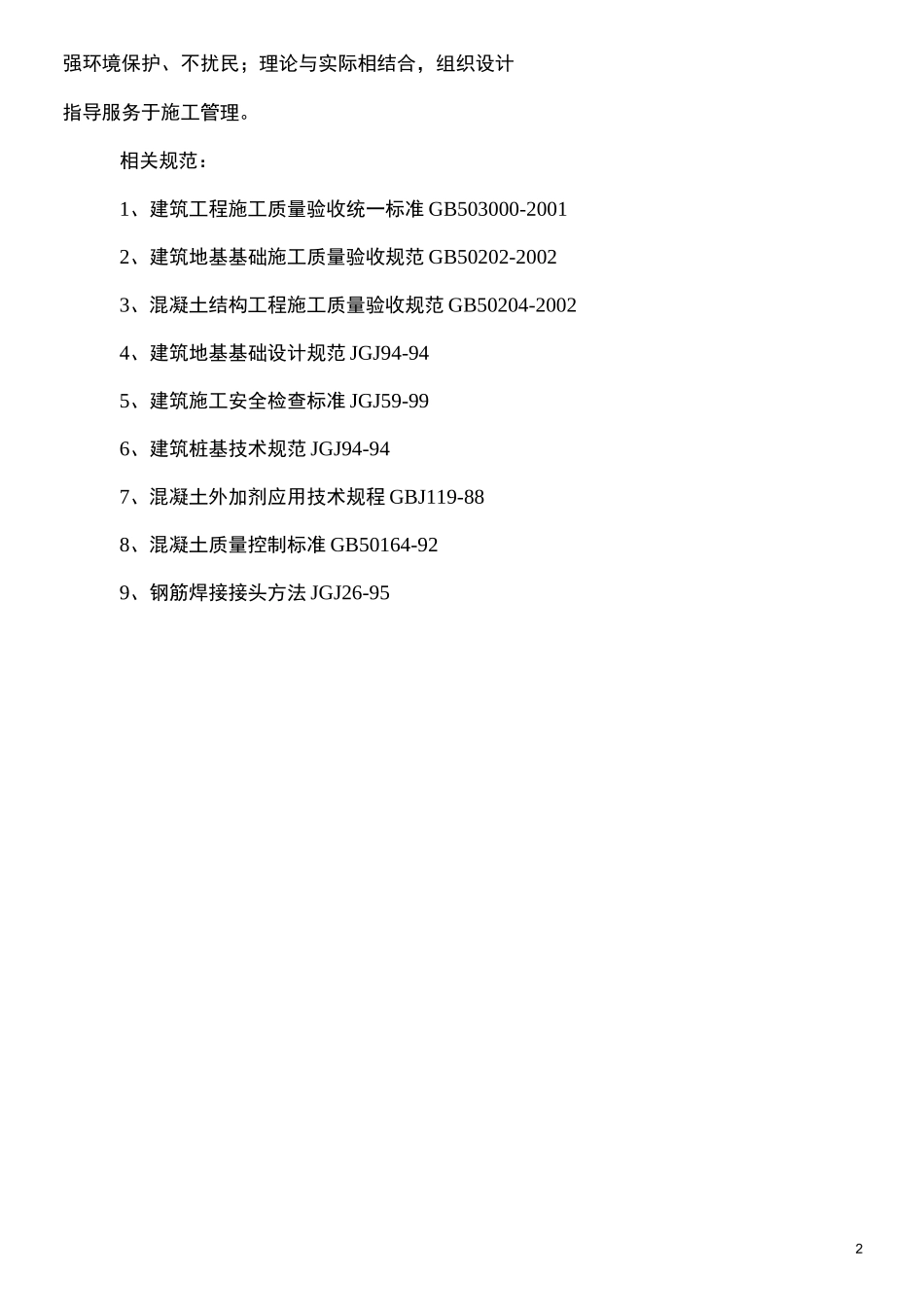

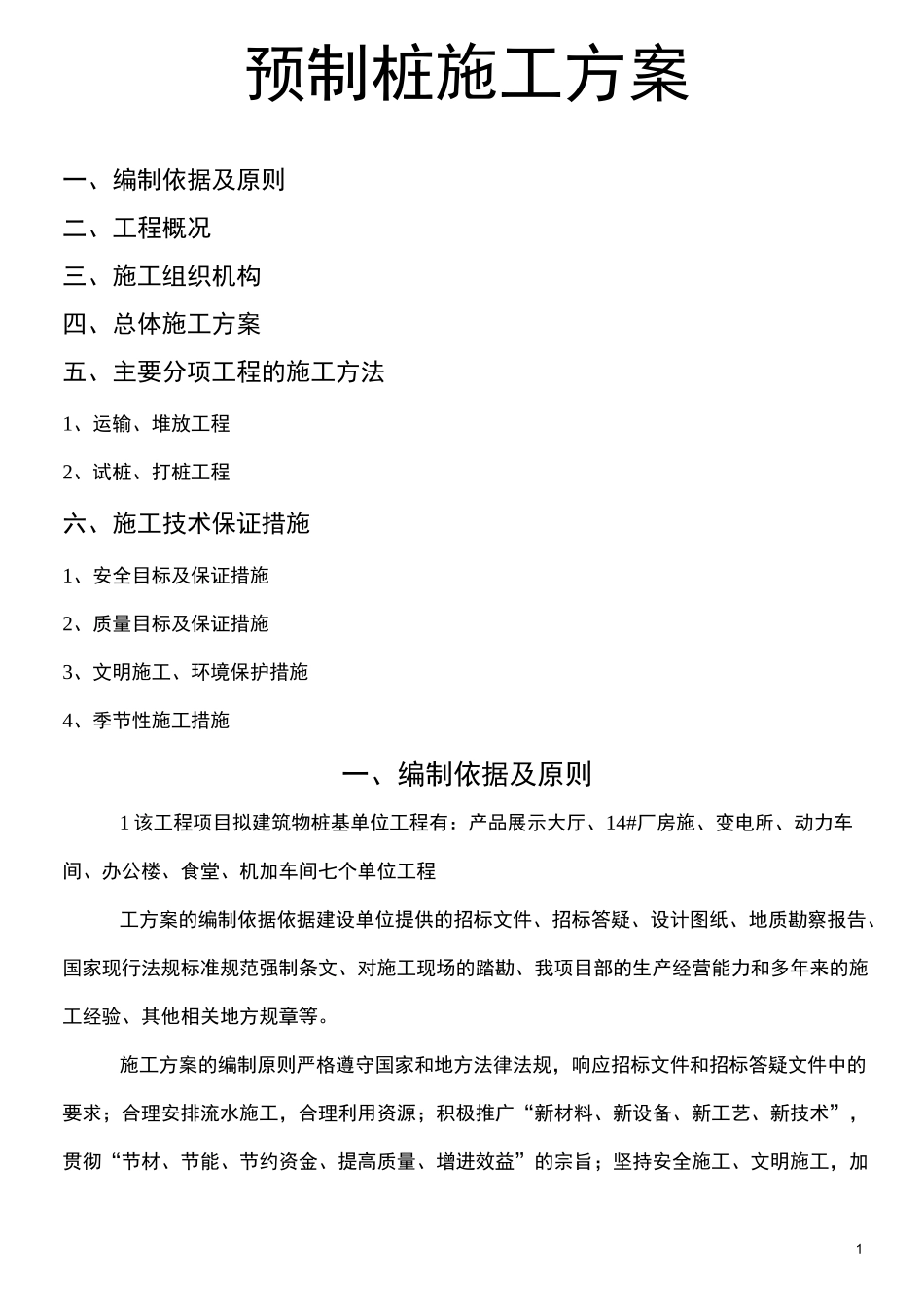

1预制桩施工方案一、编制依据及原则二、工程概况三、施工组织机构四、总体施工方案五、主要分项工程的施工方法1、运输、堆放工程2、试桩、打桩工程六、施工技术保证措施1、安全目标及保证措施2、质量目标及保证措施3、文明施工、环境保护措施4、季节性施工措施一、编制依据及原则1该工程项目拟建筑物桩基单位工程有:产品展示大厅、14#厂房施、变电所、动力车间、办公楼、食堂、机加车间七个单位工程工方案的编制依据依据建设单位提供的招标文件、招标答疑、设计图纸、地质勘察报告、国家现行法规标准规范强制条文、对施工现场的踏勘、我项目部的生产经营能力和多年来的施工经验、其他相关地方规章等
施工方案的编制原则严格遵守国家和地方法律法规,响应招标文件和招标答疑文件中的要求;合理安排流水施工,合理利用资源;积极推广“新材料、新设备、新工艺、新技术”,贯彻“节材、节能、节约资金、提高质量、增进效益”的宗旨;坚持安全施工、文明施工,加2强环境保护、不扰民;理论与实际相结合,组织设计指导服务于施工管理

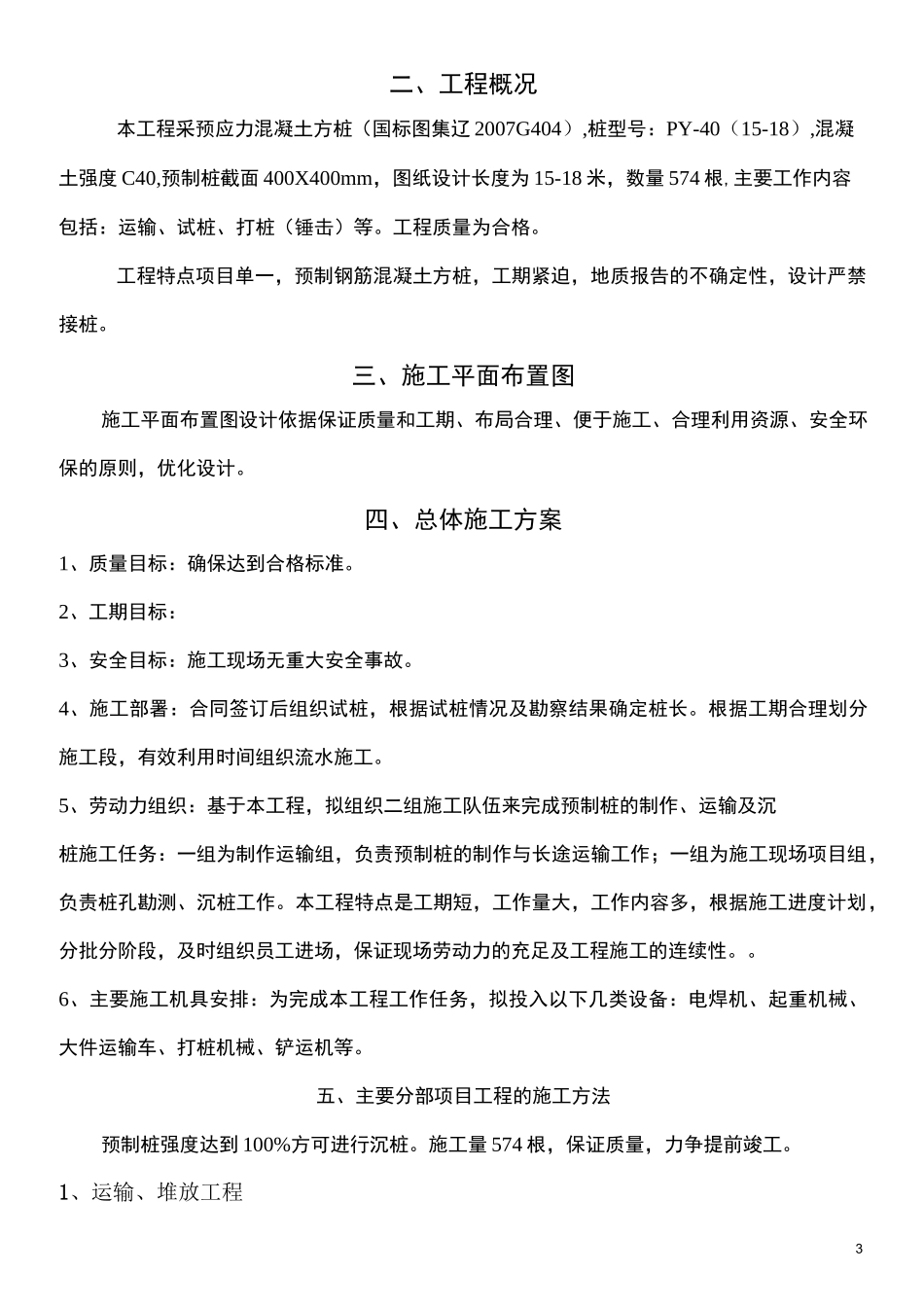

相关规范:1、建筑工程施工质量验收统一标准GB503000-20012、建筑地基基础施工质量验收规范GB50202-20023、混凝土结构工程施工质量验收规范GB50204-20024、建筑地基基础设计规范JGJ94-945、建筑施工安全检查标准JGJ59-996、建筑桩基技术规范JGJ94-947、混凝土外加剂应用技术规程GBJ119-888、混凝土质量控制标准GB50164-929、钢筋焊接接头方法JGJ26-953二、工程概况本工程采预应力混凝土方桩(国标图集辽2007G404),桩型号:PY-40(15-18),混凝土强度C40,预制桩截面400X400mm,图纸设计长度为15-18米,数量574根,主要工作内容包括:运输、试桩、打桩(锤击)等
工程质量为合格
工程特点项目单一,预制钢筋混凝土方桩,工期紧
