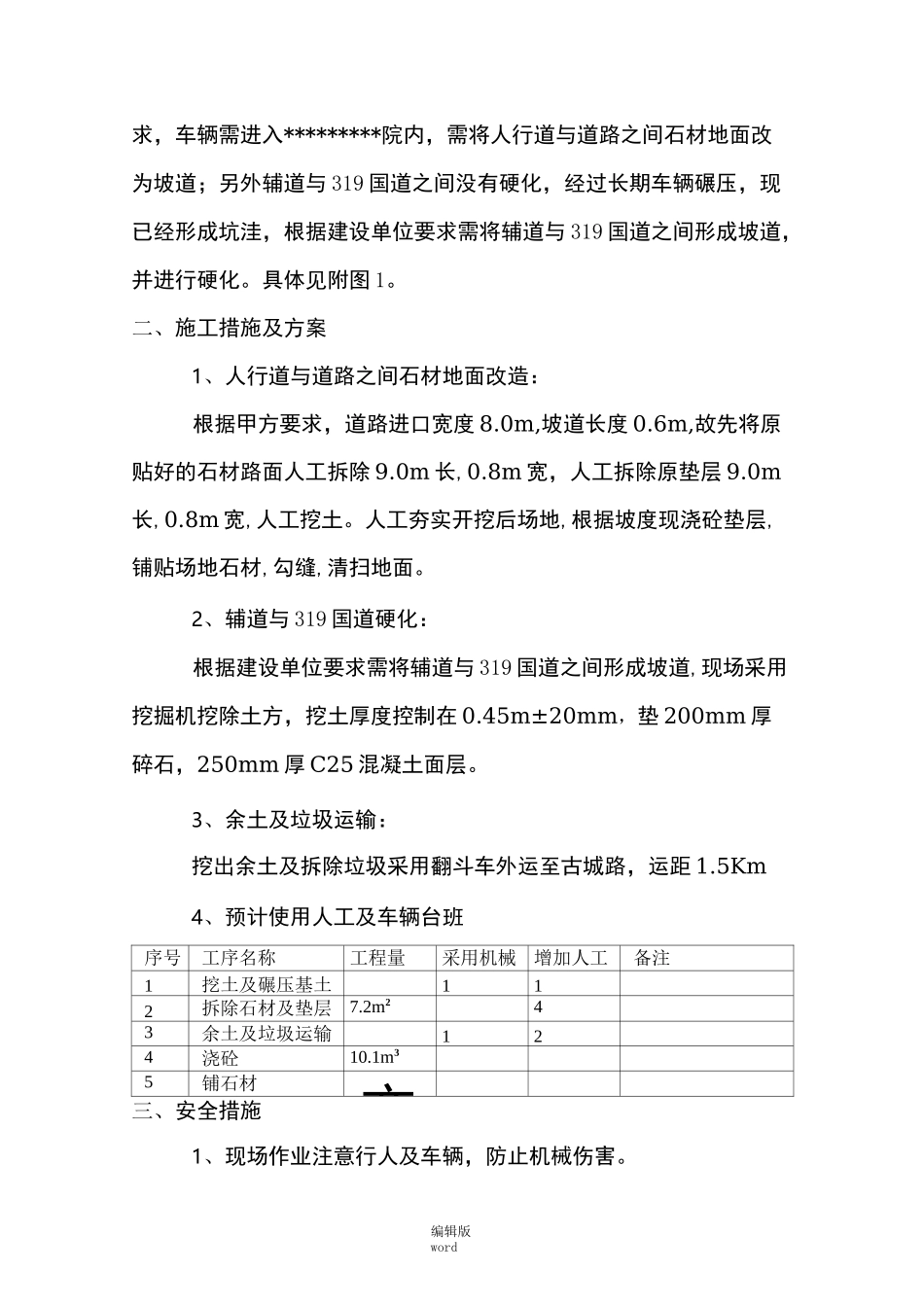

编辑版wordrp*rp*rp*rp*rp*rp*场地改造方案•s^*2016年10月19日一、现场情况:*********大门口人行道与道路之间有台阶,根据建设单位要编辑版word求,车辆需进入*********院内,需将人行道与道路之间石材地面改为坡道;另外辅道与319国道之间没有硬化,经过长期车辆碾压,现已经形成坑洼,根据建设单位要求需将辅道与319国道之间形成坡道,并进行硬化
具体见附图1
二、施工措施及方案1、人行道与道路之间石材地面改造:根据甲方要求,道路进口宽度8
0m,坡道长度0
6m,故先将原贴好的石材路面人工拆除9
8m宽,人工拆除原垫层9
8m宽,人工挖土
人工夯实开挖后场地,根据坡度现浇砼垫层,铺贴场地石材,勾缝,清扫地面
2、辅道与319国道硬化:根据建设单位要求需将辅道与319国道之间形成坡道,现场采用挖掘机挖除土方,挖土厚度控制在0
45m±20mm,垫200mm厚碎石,250mm厚C25混凝土面层
3、余土及垃圾运输:挖出余土及拆除垃圾采用翻斗车外运至古城路,运距1
5Km4、预计使用人工及车辆台班序号工序名称工程量采用机械增加人工备注1挖土及碾压基土112拆除石材及垫层7
2m243余土及垃圾运输124浇砼10
1m35铺石材7亦三、安全措施1、现场作业注意行人及车辆,防止机械伤害

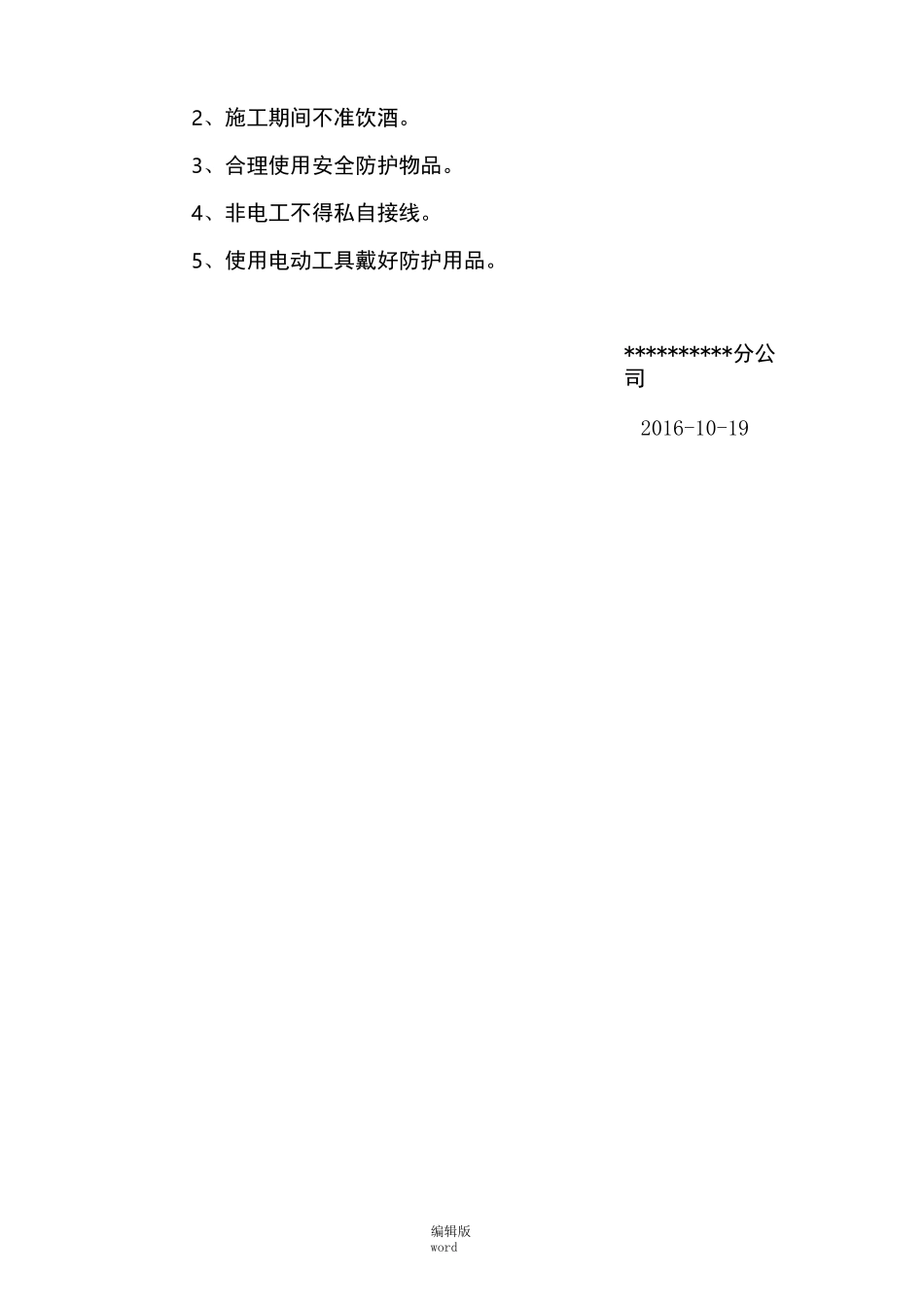

编辑版word2、施工期间不准饮酒
3、合理使用安全防护物品
4、非电工不得私自接线
5、使用电动工具戴好防护用品
**********分公司2016-10-19编辑版word附图1:l"k■1
