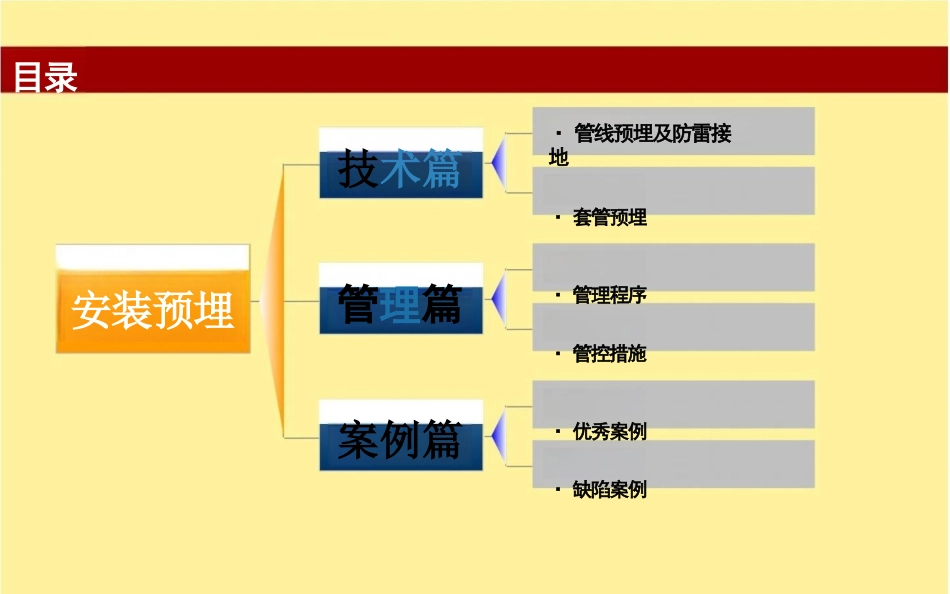

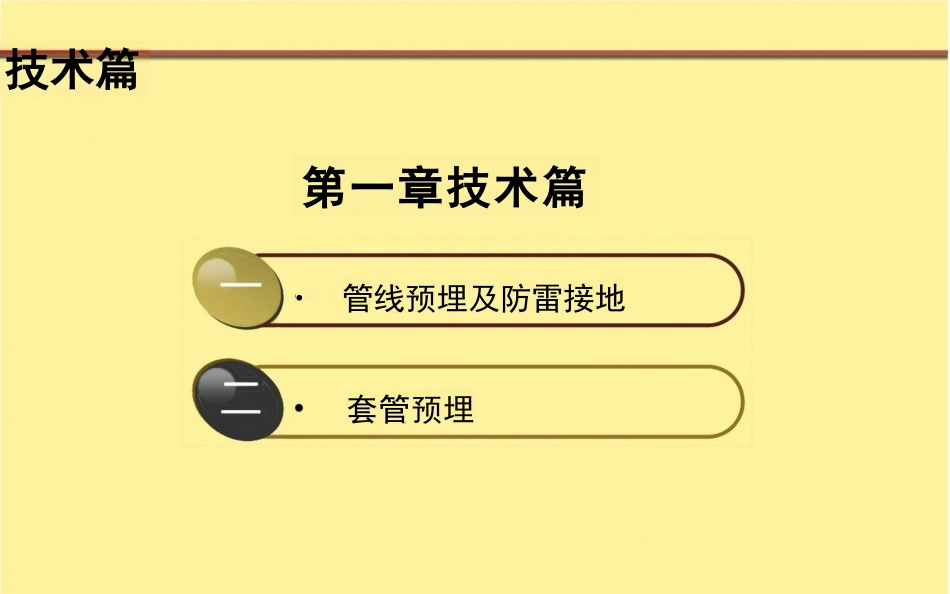

安装工程技术交底沙塘安置留地二期C1、C2、C3地块2016年11月17日·管线预埋及防雷接地·套管预埋·管理程序·管控措施·优秀案例·缺陷案例目录安装预埋技术篇管理篇案例篇技术篇第一章技术篇●管线预埋及防雷接地套管预埋技术篇第一节·管线预埋及防雷接地技术篇·管线预埋及防雷接地1常用管线材料介绍2主体阶段管线预埋3防雷接地技术篇·管线预埋及防雷接地1常用管线材料介绍2主体阶段管线预埋3防雷接地1
1基本要求:壁厚≥1
5mm,壁厚均匀,镀锌层完整,无劈裂、砂眼、刺棱和凹瘪现象
具有材质检验报告及出厂合格证书
2材料特性:刚度好,耐腐蚀,寿命长
3适用范围:可用作大多数管线预埋,但考虑成本关系,房建项目一般在消防、控制及动力线路等重要线路采用镀锌钢管
4连接方式:丝扣连接
管管、管盒连接处需做跨接
1镀锌钢管技术篇1
1基本要求:壁厚≥2mm,壁厚均匀,其外壁应有间距不大于1m的连续阻燃标记和制造厂厂标,管里外应光滑,无凹陷、针孔、气泡;内外径尺寸应符合国家统一标准
2材料特性:耐腐,绝缘,施工便捷
3适用范围:普通照明、插座、弱电线路
4连接方式:专用粘接剂粘接
2PVC电工套管215/1200oo¹G
