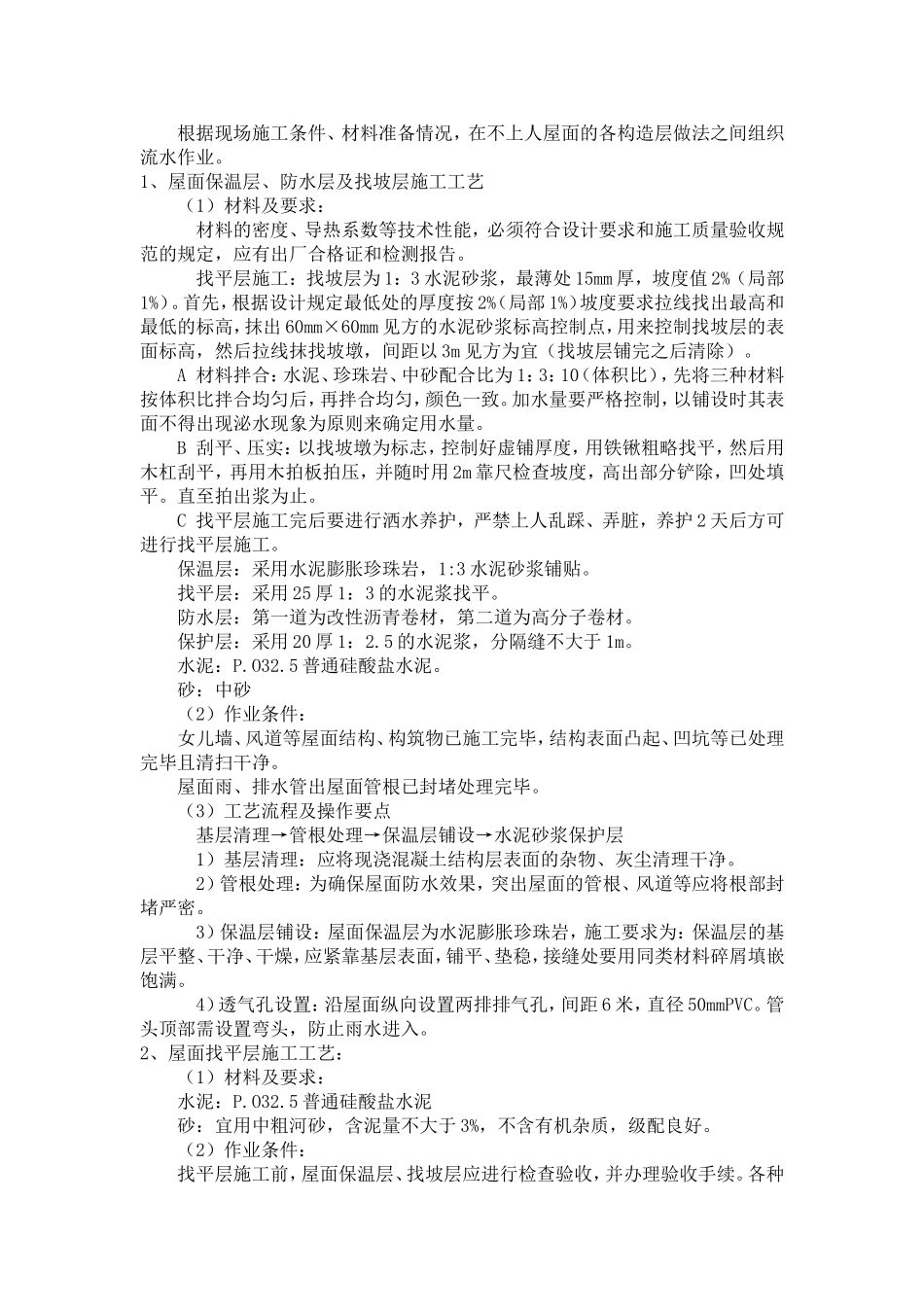

根据现场施工条件、材料准备情况,在不上人屋面的各构造层做法之间组织流水作业
1、屋面保温层、防水层及找坡层施工工艺(1)材料及要求:材料的密度、导热系数等技术性能,必须符合设计要求和施工质量验收规范的规定,应有出厂合格证和检测报告
找平层施工:找坡层为1:3水泥砂浆,最薄处15mm厚,坡度值2%(局部1%)
首先,根据设计规定最低处的厚度按2%(局部1%)坡度要求拉线找出最高和最低的标高,抹出60mm×60mm见方的水泥砂浆标高控制点,用来控制找坡层的表面标高,然后拉线抹找坡墩,间距以3m见方为宜(找坡层铺完之后清除)
A材料拌合:水泥、珍珠岩、中砂配合比为1:3:10(体积比),先将三种材料按体积比拌合均匀后,再拌合均匀,颜色一致
加水量要严格控制,以铺设时其表面不得出现泌水现象为原则来确定用水量
B刮平、压实:以找坡墩为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木杠刮平,再用木拍板拍压,并随时用2m靠尺检查坡度,高出部分铲除,凹处填平
直至拍出浆为止
C找平层施工完后要进行洒水养护,严禁上人乱踩、弄脏,养护2天后方可进行找平层施工
保温层:采用水泥膨胀珍珠岩,1:3水泥砂浆铺贴
找平层:采用25厚1:3的水泥浆找平
防水层:第一道为改性沥青卷材,第二道为高分子卷材
保护层:采用20厚1:2
5的水泥浆,分隔缝不大于1m
5普通硅酸盐水泥
砂:中砂(2)作业条件:女儿墙、风道等屋面结构、构筑物已施工完毕,结构表面凸起、凹坑等已处理完毕且清扫干净
屋面雨、排水管出屋面管根已封堵处理完毕
(3)工艺流程及操作要点基层清理→管根处理→保温层铺设→水泥砂浆保护层1)基层清理:应将现浇混凝土结构层表面的杂物、灰尘清理干净
2)管根处理:为确保屋面防水效果,突出屋面的管根、风道等应将根部封堵严密
3)保温层铺设:屋面保温层为水泥膨胀珍珠岩,施工要求为:保温层的基层
