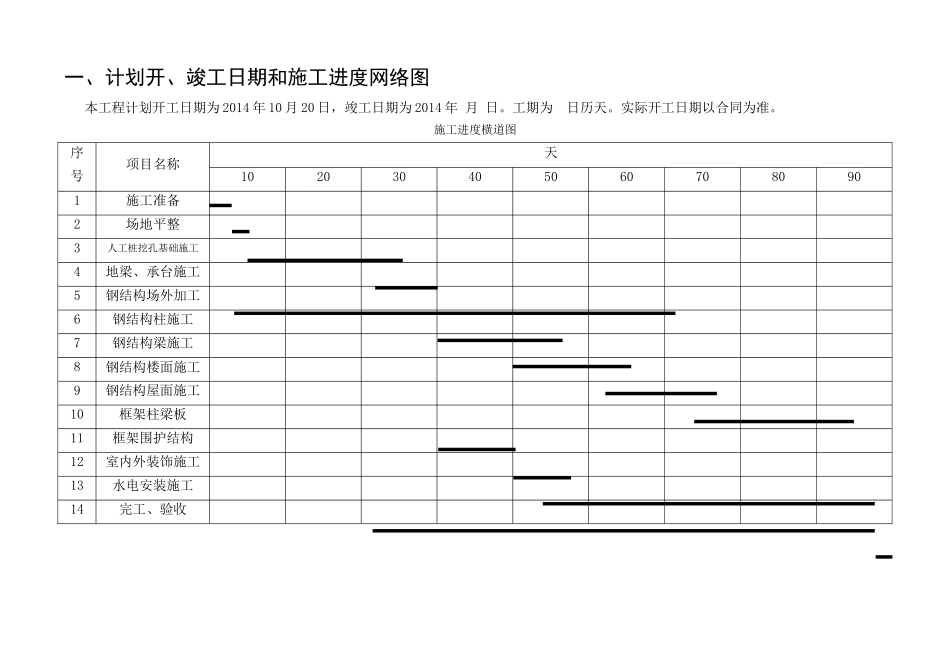

一、计划开、竣工日期和施工进度网络图本工程计划开工日期为2014年10月20日,竣工日期为2014年月日。工期为日历天。实际开工日期以合同为准。施工进度横道图序号项目名称天1020304050607080901施工准备2场地平整3人工桩挖孔基础施工4地梁、承台施工5钢结构场外加工6钢结构柱施工7钢结构梁施工8钢结构楼面施工9钢结构屋面施工10框架柱梁板11框架围护结构12室内外装饰施工13水电安装施工14完工、验收二、施工总平面图·······砂浆、砼拌合站砂石堆场临设区围墙图例说明:1、由于施工场地狭窄,本工程的钢材加工厂设在场外,现在只组装。2、管理人员及工人宿舍拟在场外就近租用民房解决。3、场内的临设均为简易建筑。4、生活及生产用水电从建设单位指定地点接入。5、本工程按2轴和轴分为五个流水施工段同时施工。6、本工程配置汽车吊可覆盖整个施工区,满足施工要求。入口门卫室办公室设备房水泥库房钢筋加工场成品堆放区成品堆放区周转材堆场临设区布置图N60m·······315.1m·······卫生间变配电室卫生间··············临设区
