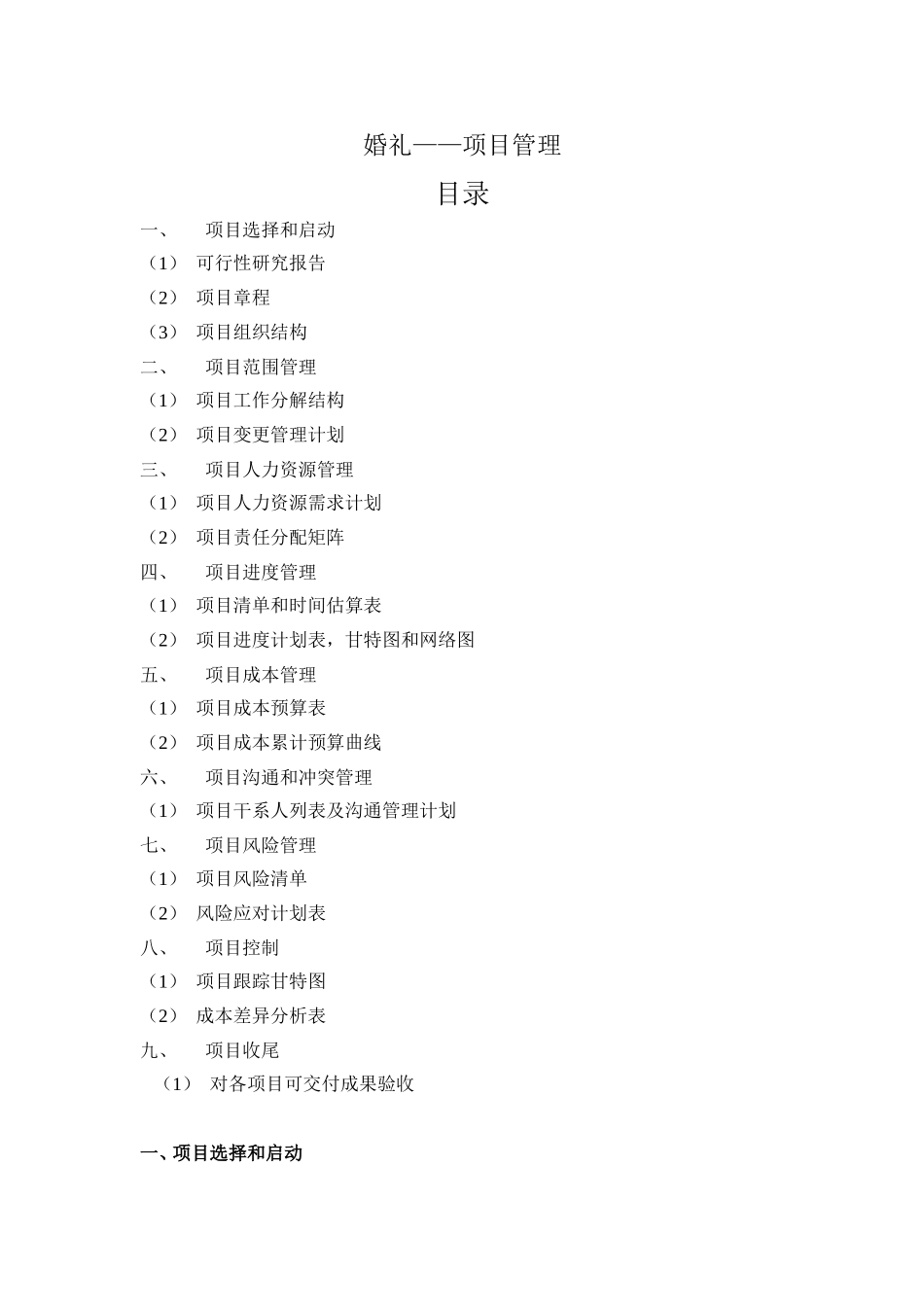

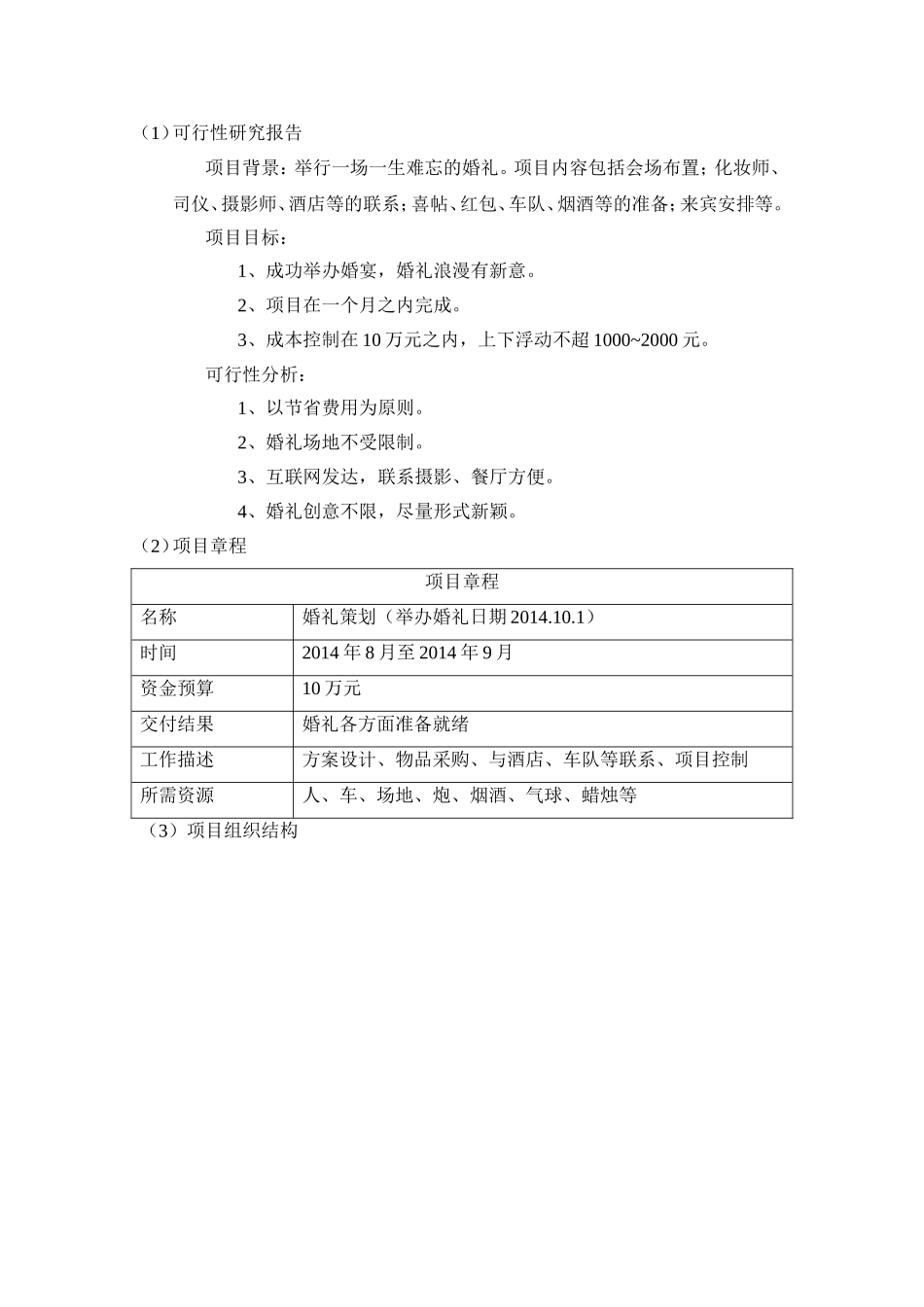

婚礼——项目管理目录一、项目选择和启动(1)可行性研究报告(2)项目章程(3)项目组织结构二、项目范围管理(1)项目工作分解结构(2)项目变更管理计划三、项目人力资源管理(1)项目人力资源需求计划(2)项目责任分配矩阵四、项目进度管理(1)项目清单和时间估算表(2)项目进度计划表,甘特图和网络图五、项目成本管理(1)项目成本预算表(2)项目成本累计预算曲线六、项目沟通和冲突管理(1)项目干系人列表及沟通管理计划七、项目风险管理(1)项目风险清单(2)风险应对计划表八、项目控制(1)项目跟踪甘特图(2)成本差异分析表九、项目收尾(1)对各项目可交付成果验收一、项目选择和启动(1)可行性研究报告项目背景:举行一场一生难忘的婚礼
项目内容包括会场布置;化妆师、司仪、摄影师、酒店等的联系;喜帖、红包、车队、烟酒等的准备;来宾安排等
项目目标:1、成功举办婚宴,婚礼浪漫有新意
2、项目在一个月之内完成
3、成本控制在10万元之内,上下浮动不超1000~2000元
可行性分析:1、以节省费用为原则
2、婚礼场地不受限制
3、互联网发达,联系摄影、餐厅方便
4、婚礼创意不限,尽量形式新颖
(2)项目章程项目章程名称婚礼策划(举办婚礼日期2014

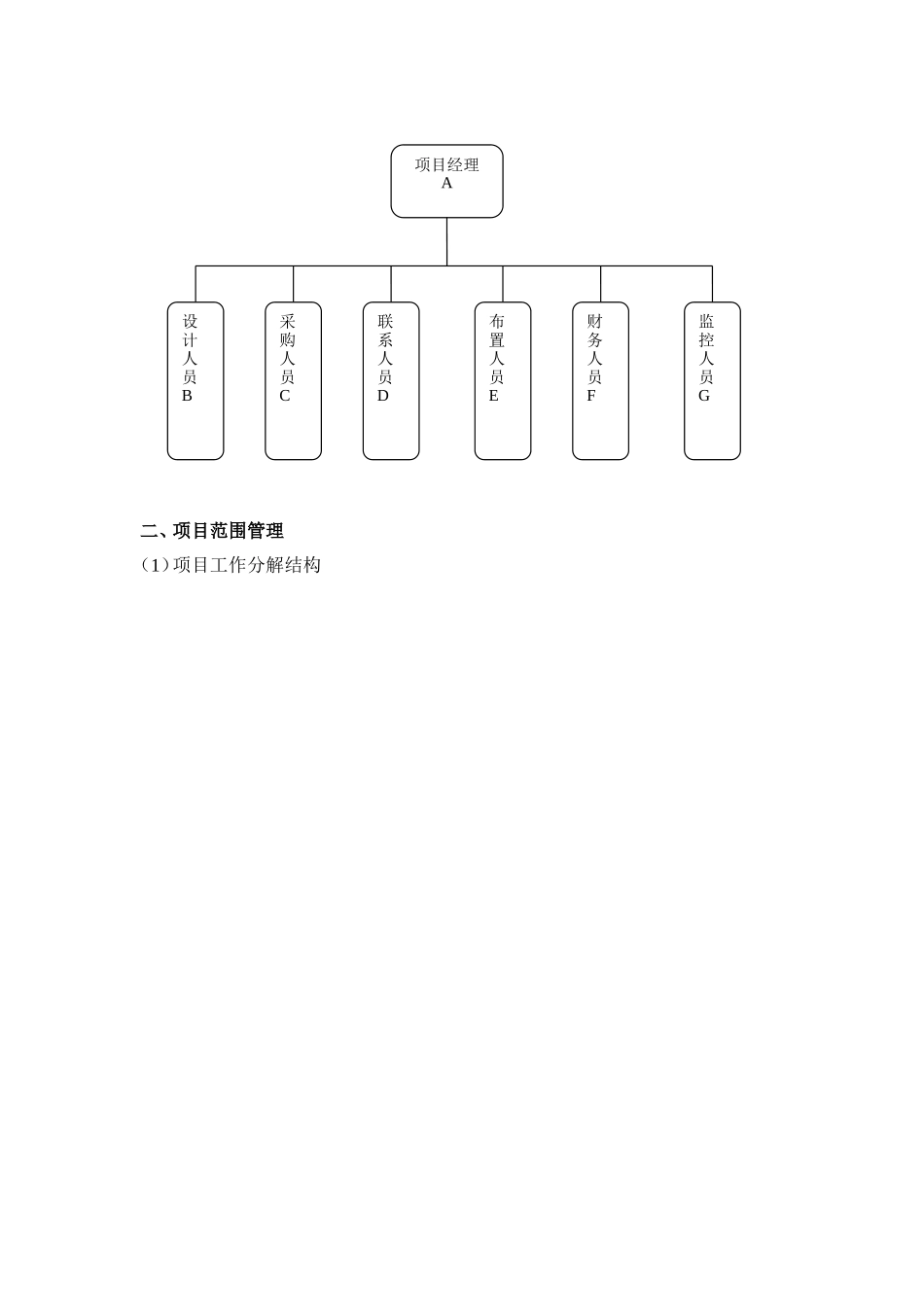

1)时间2014年8月至2014年9月资金预算10万元交付结果婚礼各方面准备就绪工作描述方案设计、物品采购、与酒店、车队等联系、项目控制所需资源人、车、场地、炮、烟酒、气球、蜡烛等(3)项目组织结构二、项目范围管理(1)项目工作分解结构项目经理A设计人员B采购人员C联系人员D布置人员E财务人员F监控人员G(2)项目变更管理计划可能会变更的事宜:1
合作(摄影、化妆、酒店、婚车、厨师)的工作内容变更
项目时间的变更,如拍婚纱照、结婚日期、发请帖、预定酒店、婚车时间的提前或推迟
项目预算的变更
如酒席数、婚礼现场布置的花费变更
