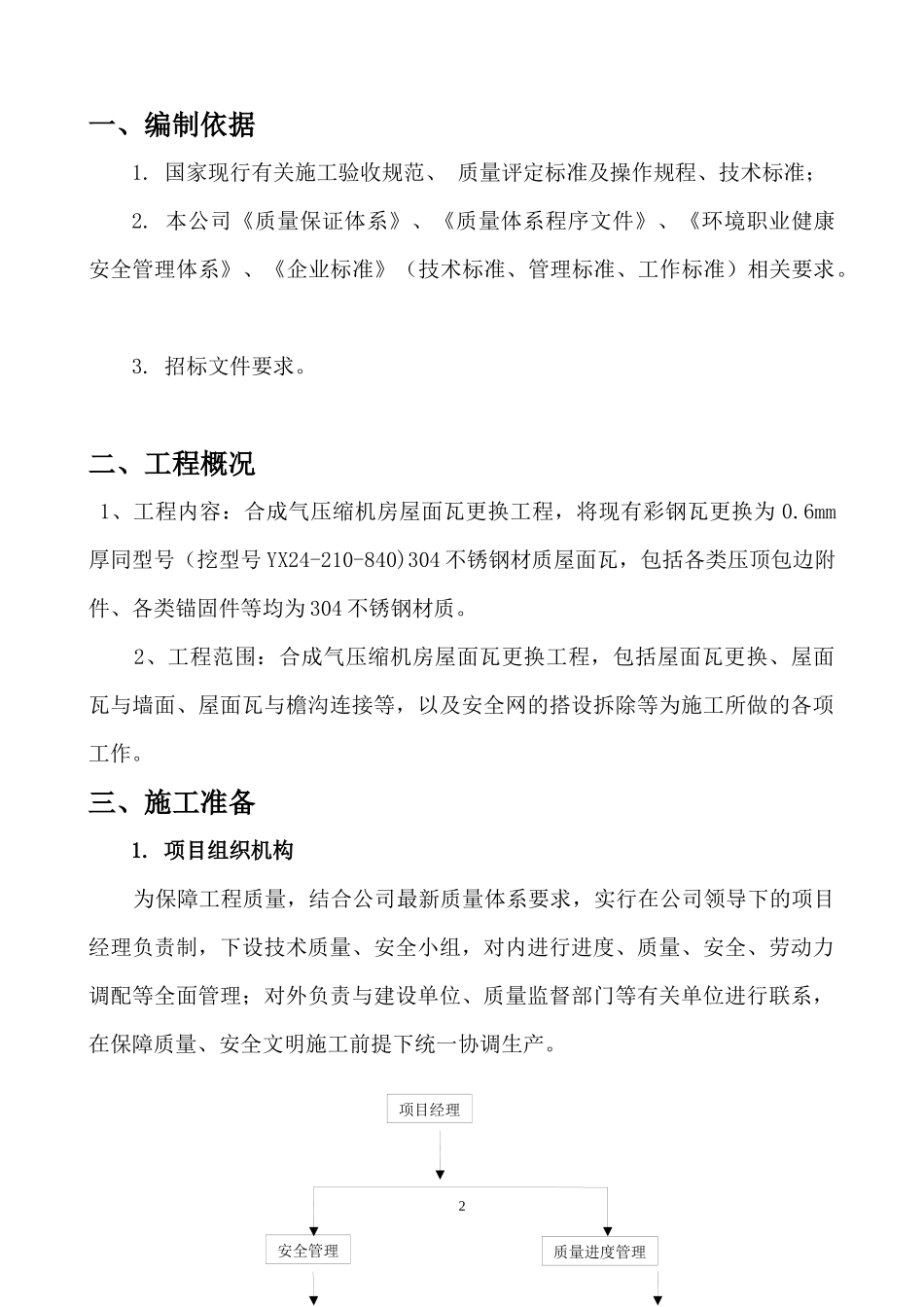

安徽六国化工氮肥厂合成气压缩机厂房屋面彩钢瓦更换施工方案编制:审核:批准:1项目经理安全管理质量进度管理一、编制依据1
国家现行有关施工验收规范、质量评定标准及操作规程、技术标准;2
本公司《质量保证体系》、《质量体系程序文件》、《环境职业健康安全管理体系》、《企业标准》(技术标准、管理标准、工作标准)相关要求
招标文件要求
二、工程概况1、工程内容:合成气压缩机房屋面瓦更换工程,将现有彩钢瓦更换为0
6mm厚同型号(挖型号YX24-210-840)304不锈钢材质屋面瓦,包括各类压顶包边附件、各类锚固件等均为304不锈钢材质
2、工程范围:合成气压缩机房屋面瓦更换工程,包括屋面瓦更换、屋面瓦与墙面、屋面瓦与檐沟连接等,以及安全网的搭设拆除等为施工所做的各项工作
三、施工准备1

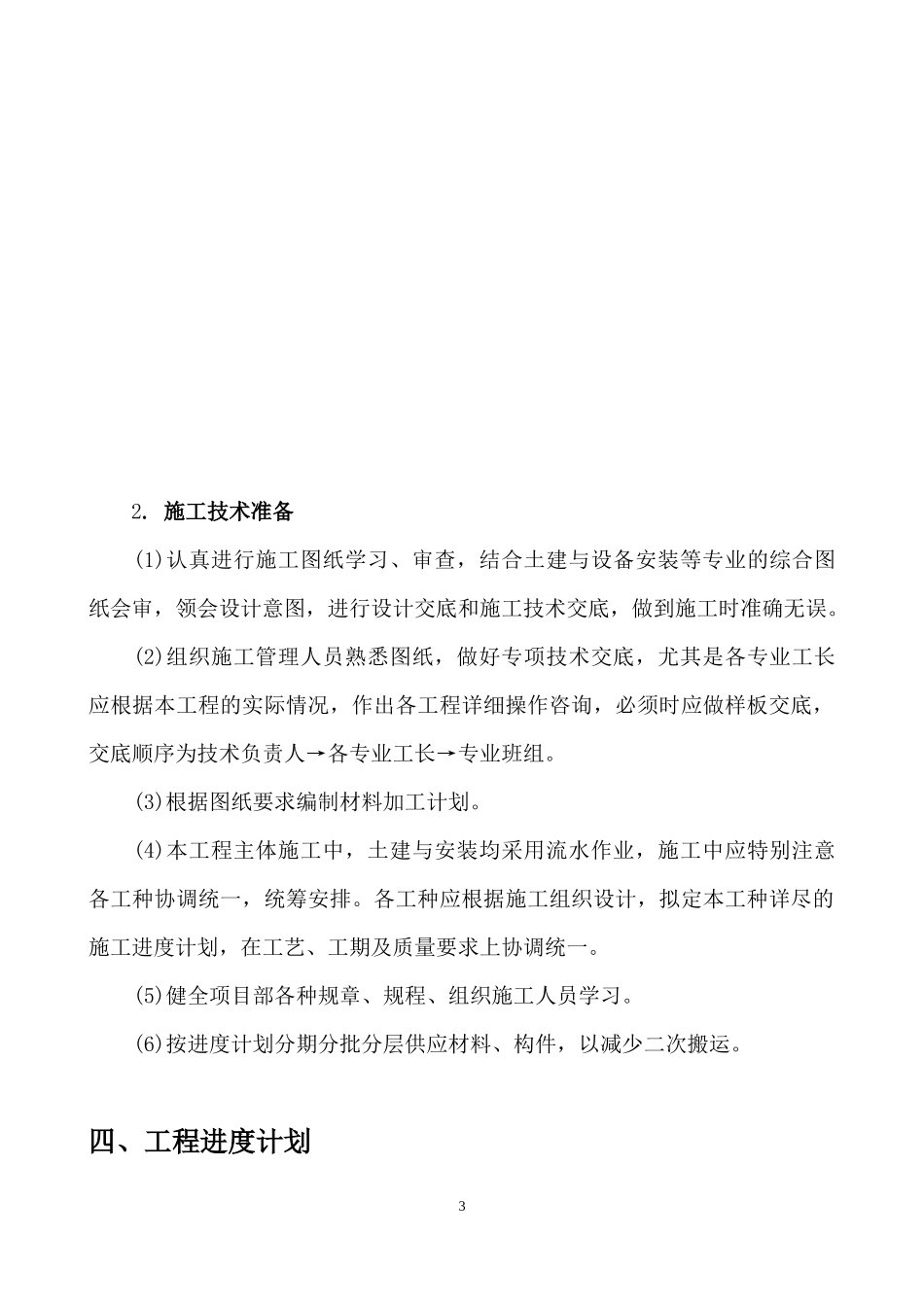

项目组织机构为保障工程质量,结合公司最新质量体系要求,实行在公司领导下的项目经理负责制,下设技术质量、安全小组,对内进行进度、质量、安全、劳动力调配等全面管理;对外负责与建设单位、质量监督部门等有关单位进行联系,在保障质量、安全文明施工前提下统一协调生产
施工技术准备(1)认真进行施工图纸学习、审查,结合土建与设备安装等专业的综合图纸会审,领会设计意图,进行设计交底和施工技术交底,做到施工时准确无误
(2)组织施工管理人员熟悉图纸,做好专项技术交底,尤其是各专业工长应根据本工程的实际情况,作出各工程详细操作咨询,必须时应做样板交底,交底顺序为技术负责人→各专业工长→专业班组
(3)根据图纸要求编制材料加工计划
(4)本工程主体施工中,土建与安装均采用流水作业,施工中应特别注意各工种协调统一,统筹安排
各工种应根据施工组织设计,拟定本工种详尽的施工进度计划,在工艺、工期及质量要求上协调统一
(5)健全项目部各种规章、规程、组织施工人员学习
(6)按进度计划分期分批分层供应材料、构件,以减少二
