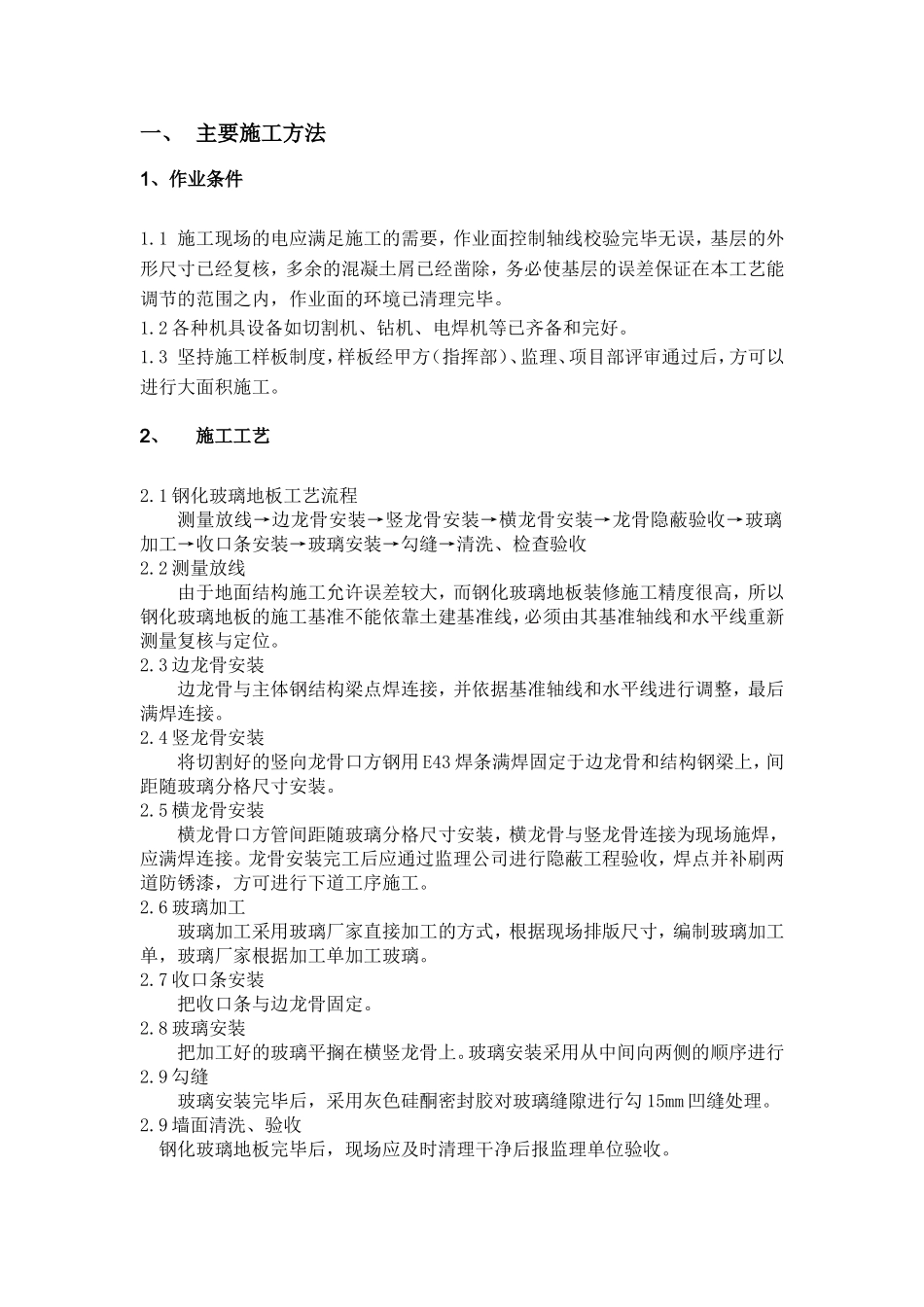

一、主要施工方法1、作业条件1
1施工现场的电应满足施工的需要,作业面控制轴线校验完毕无误,基层的外形尺寸已经复核,多余的混凝土屑已经凿除,务必使基层的误差保证在本工艺能调节的范围之内,作业面的环境已清理完毕
2各种机具设备如切割机、钻机、电焊机等已齐备和完好
3坚持施工样板制度,样板经甲方(指挥部)、监理、项目部评审通过后,方可以进行大面积施工
2、施工工艺2
1钢化玻璃地板工艺流程测量放线→边龙骨安装→竖龙骨安装→横龙骨安装→龙骨隐蔽验收→玻璃加工→收口条安装→玻璃安装→勾缝→清洗、检查验收2
2测量放线由于地面结构施工允许误差较大,而钢化玻璃地板装修施工精度很高,所以钢化玻璃地板的施工基准不能依靠土建基准线,必须由其基准轴线和水平线重新测量复核与定位
3边龙骨安装边龙骨与主体钢结构梁点焊连接,并依据基准轴线和水平线进行调整,最后满焊连接
4竖龙骨安装将切割好的竖向龙骨口方钢用E43焊条满焊固定于边龙骨和结构钢梁上,间距随玻璃分格尺寸安装
5横龙骨安装横龙骨口方管间距随玻璃分格尺寸安装,横龙骨与竖龙骨连接为现场施焊,应满焊连接
龙骨安装完工后应通过监理公司进行隐蔽工程验收,焊点并补刷两道防锈漆,方可进行下道工序施工
6玻璃加工玻璃加工采用玻璃厂家直接加工的方式,根据现场排版尺寸,编制玻璃加工单,玻璃厂家根据加工单加工玻璃
7收口条安装把收口条与边龙骨固定
8玻璃安装把加工好的玻璃平搁在横竖龙骨上
玻璃安装采用从中间向两侧的顺序进行2
9勾缝玻璃安装完毕后,采用灰色硅酮密封胶对玻璃缝隙进行勾15mm凹缝处理
9墙面清洗、验收钢化玻璃地板完毕后,现场应及时清理干净后报监理单位验收

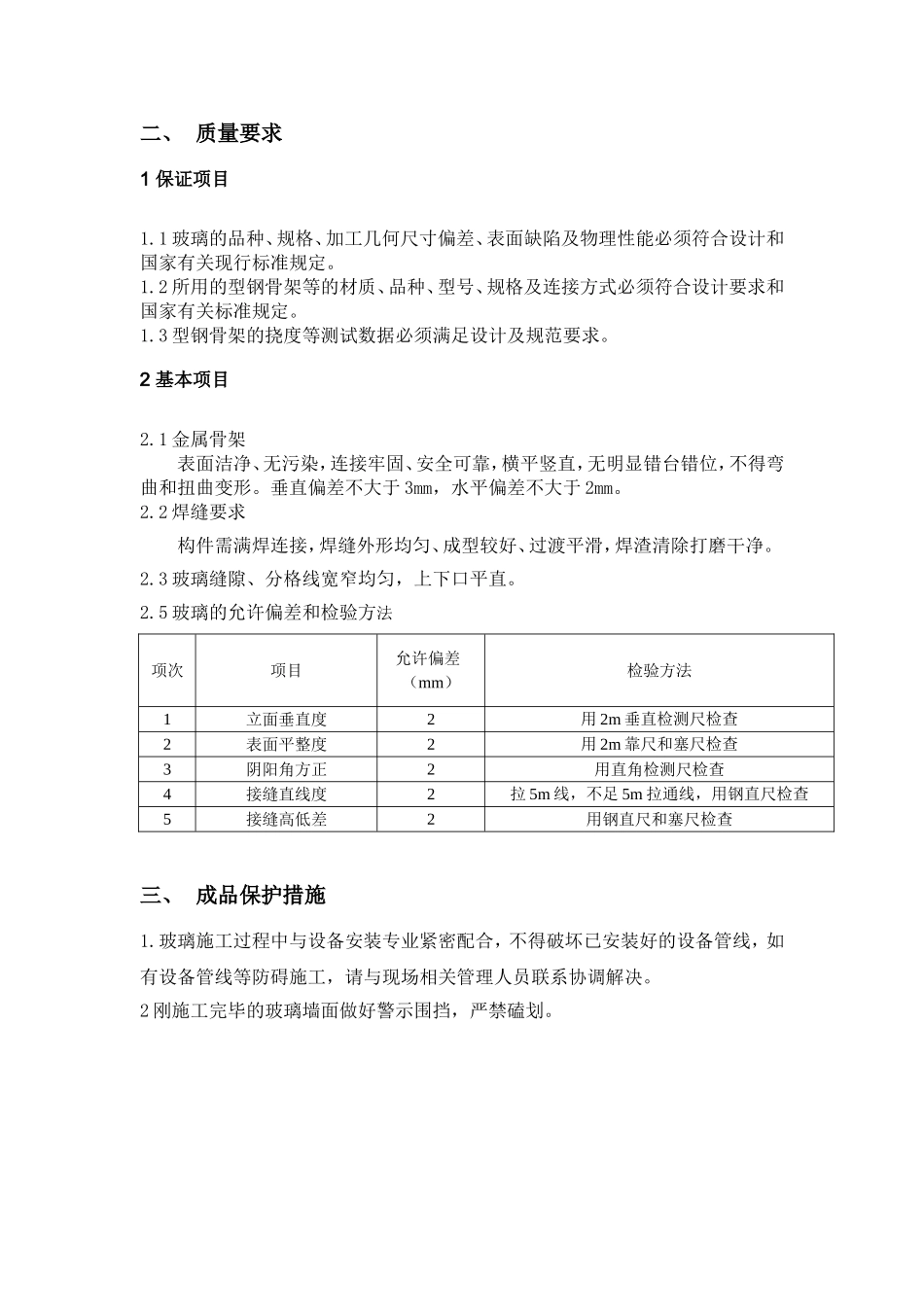

二、质量要求1保证项目1
1玻璃的品种、规格、加工几何尺寸偏差、表面缺陷及物理性能必须符合设计和国家有关现行标准规定
2所用的型钢骨架等的材质、品种、型号、
