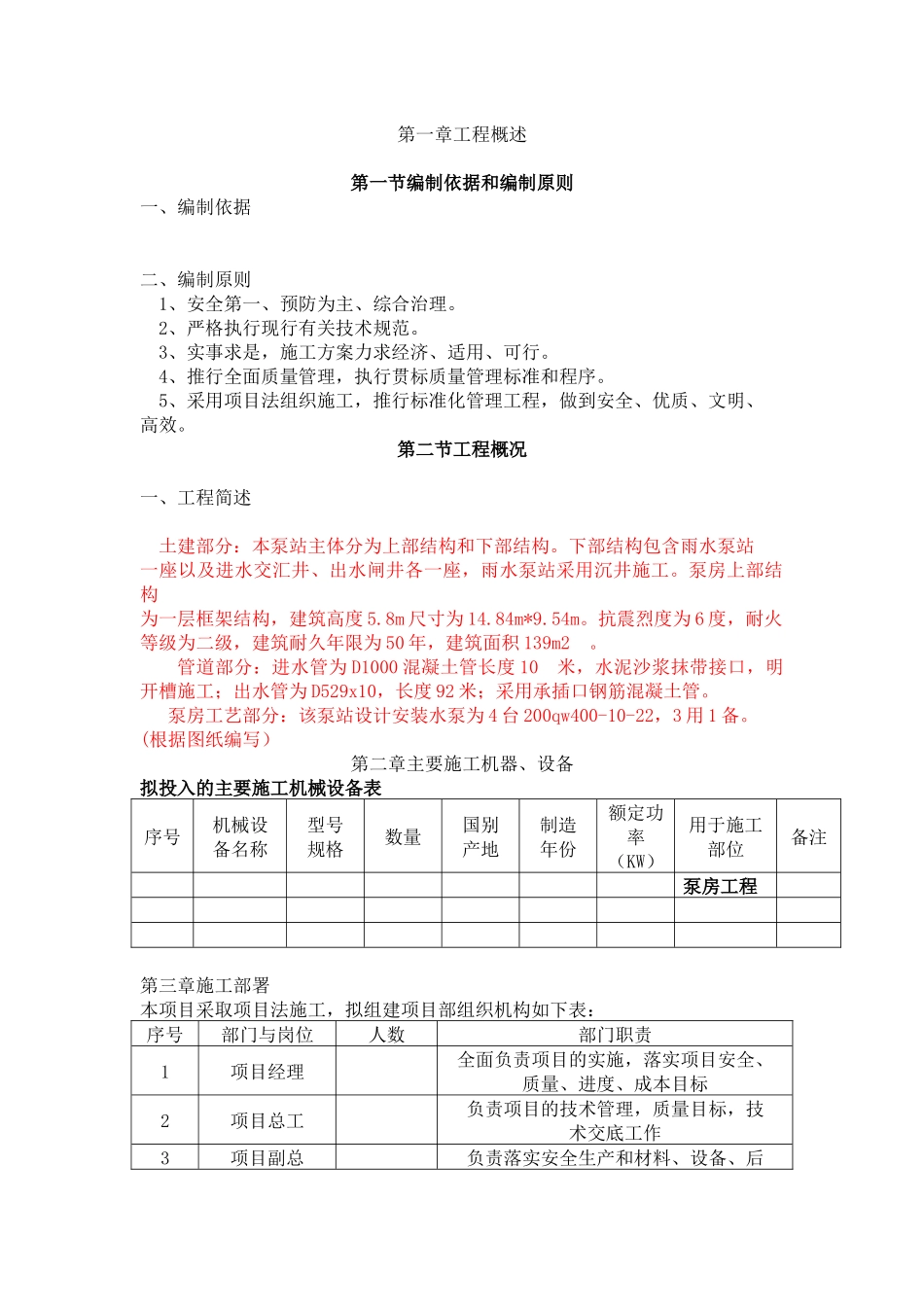

第一章工程概述第一节编制依据和编制原则一、编制依据二、编制原则1、安全第一、预防为主、综合治理
2、严格执行现行有关技术规范
3、实事求是,施工方案力求经济、适用、可行
4、推行全面质量管理,执行贯标质量管理标准和程序
5、采用项目法组织施工,推行标准化管理工程,做到安全、优质、文明、高效
第二节工程概况一、工程简述土建部分:本泵站主体分为上部结构和下部结构
下部结构包含雨水泵站一座以及进水交汇井、出水闸井各一座,雨水泵站采用沉井施工
泵房上部结构为一层框架结构,建筑高度5
8m尺寸为14
抗震烈度为6度,耐火等级为二级,建筑耐久年限为50年,建筑面积139m2
管道部分:进水管为D1000混凝土管长度10米,水泥沙浆抹带接口,明开槽施工;出水管为D529x10,长度92米;采用承插口钢筋混凝土管
泵房工艺部分:该泵站设计安装水泵为4台200qw400-10-22,3用1备
(根据图纸编写)第二章主要施工机器、设备拟投入的主要施工机械设备表序号机械设备名称型号规格数量国别产地制造年份额定功率(KW)用于施工部位备注泵房工程第三章施工部署本项目采取项目法施工,拟组建项目部组织机构如下表:序号部门与岗位人数部门职责1项目经理全面负责项目的实施,落实项目安全、质量、进度、成本目标2项目总工负责项目的技术管理,质量目标,技术交底工作3项目副总负责落实安全生产和材料、设备、后勤、文明施工等各项管理4技质部负责现场技术工作,负责分项工程方案的制定和交底,负责现场质检、实验、计量和技术资料工作5安全部负责落实项目安全生产、各分项工程的实施、落实、检查各项安全制度的执行6材料部负责项目所需各类物资的采购、进场和现场管理7施工部负责施工现场生产管理、机具调配,施工队管理8财务部负责项目资金、财务管理项目管理目标:工期目标:根据我公司的施工经验,现场三通一平后,总工期需要个
