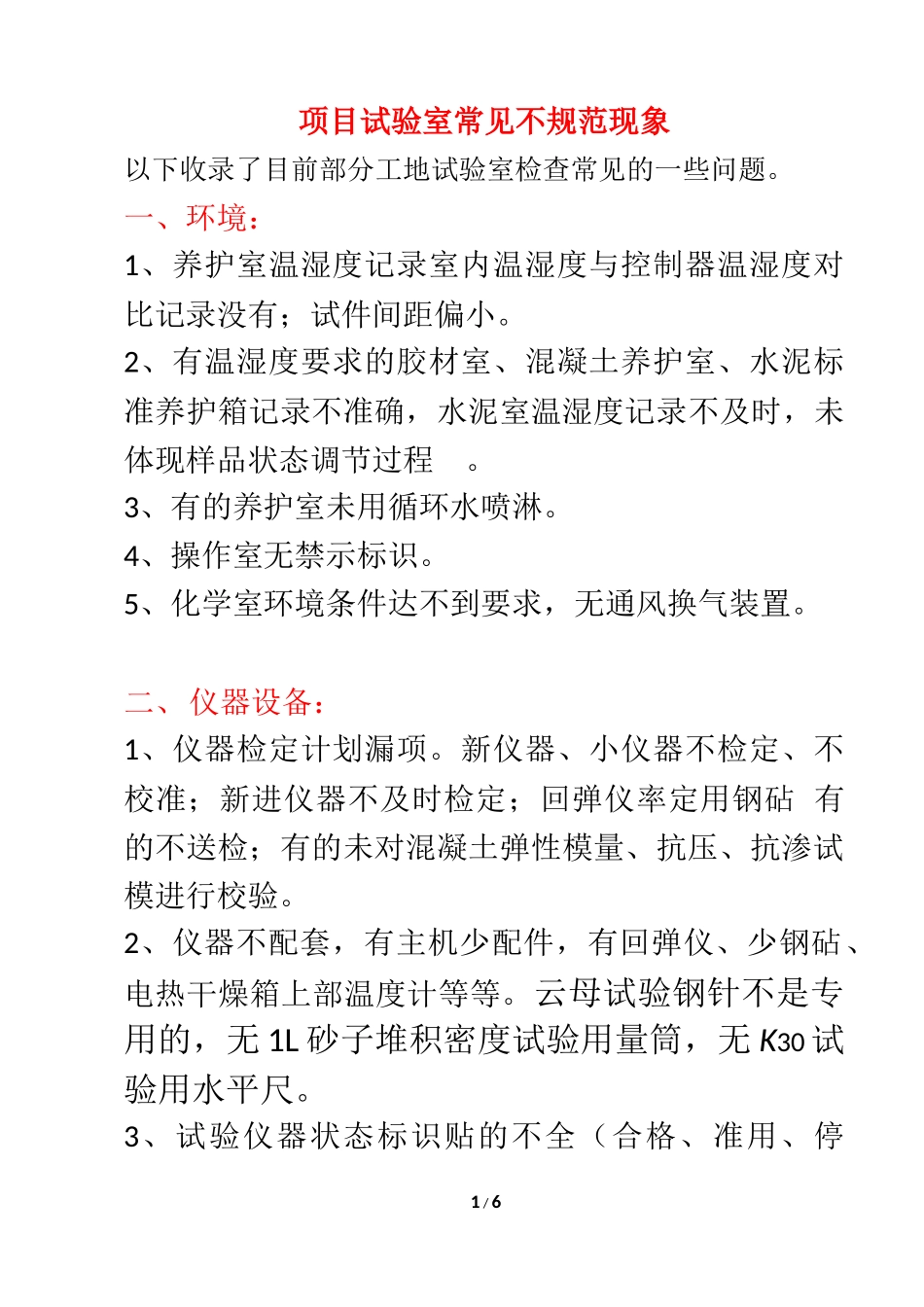

项目试验室常见不规范现象以下收录了目前部分工地试验室检查常见的一些问题
一、环境:1、养护室温湿度记录室内温湿度与控制器温湿度对比记录没有;试件间距偏小
2、有温湿度要求的胶材室、混凝土养护室、水泥标准养护箱记录不准确,水泥室温湿度记录不及时,未体现样品状态调节过程
3、有的养护室未用循环水喷淋
4、操作室无禁示标识
5、化学室环境条件达不到要求,无通风换气装置
二、仪器设备:1、仪器检定计划漏项
新仪器、小仪器不检定、不校准;新进仪器不及时检定;回弹仪率定用钢砧有的不送检;有的未对混凝土弹性模量、抗压、抗渗试模进行校验
2、仪器不配套,有主机少配件,有回弹仪、少钢砧、电热干燥箱上部温度计等等
云母试验钢针不是专用的,无1L砂子堆积密度试验用量筒,无K30试验用水平尺

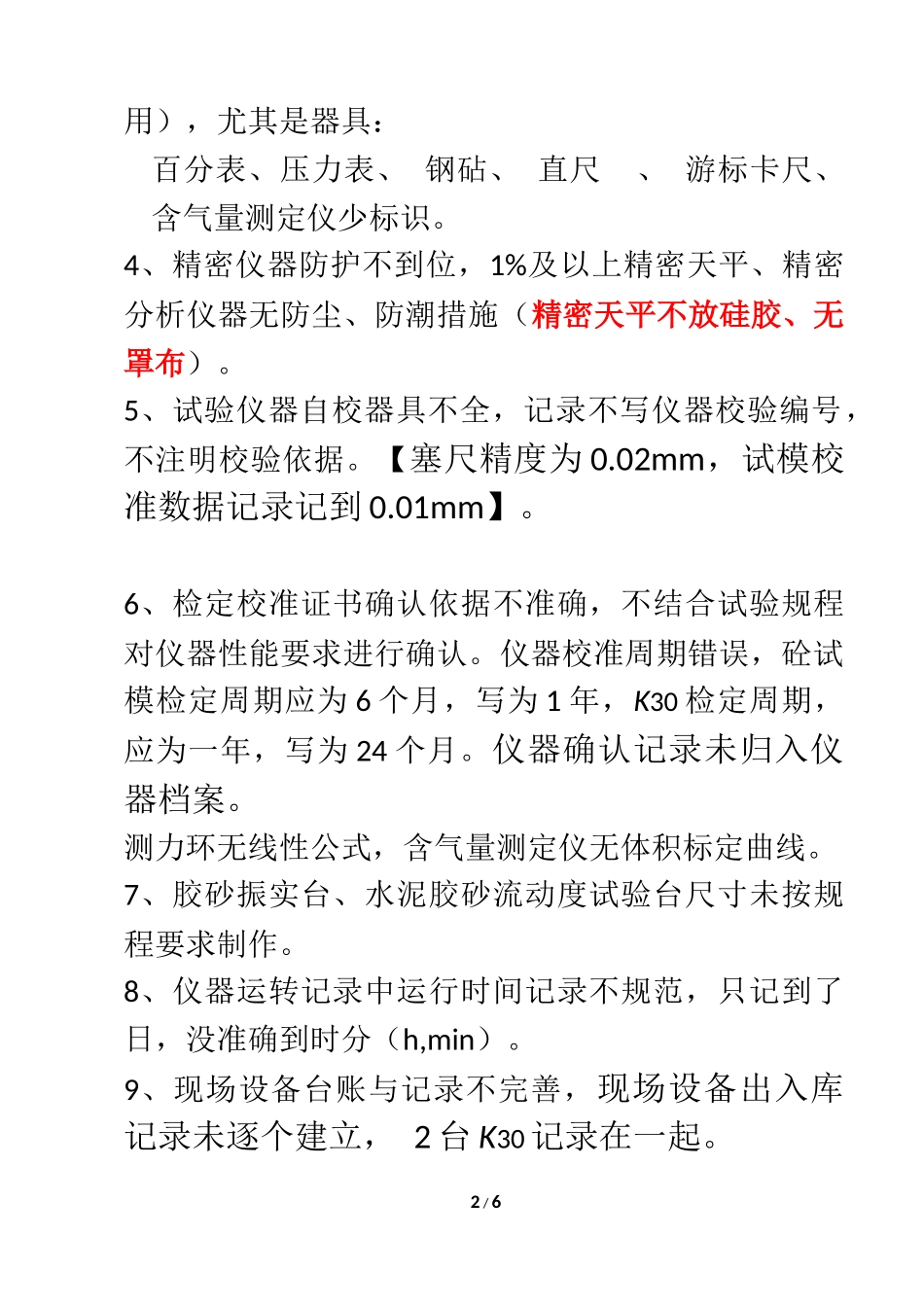

3、试验仪器状态标识贴的不全(合格、准用、停1/6用),尤其是器具:百分表、压力表、钢砧、直尺、游标卡尺、含气量测定仪少标识
4、精密仪器防护不到位,1%及以上精密天平、精密分析仪器无防尘、防潮措施(精密天平不放硅胶、无罩布)
5、试验仪器自校器具不全,记录不写仪器校验编号,不注明校验依据
【塞尺精度为0
02mm,试模校准数据记录记到0
6、检定校准证书确认依据不准确,不结合试验规程对仪器性能要求进行确认
仪器校准周期错误,砼试模检定周期应为6个月,写为1年,K30检定周期,应为一年,写为24个月
仪器确认记录未归入仪器档案
测力环无线性公式,含气量测定仪无体积标定曲线
7、胶砂振实台、水泥胶砂流动度试验台尺寸未按规程要求制作
8、仪器运转记录中运行时间记录不规范,只记到了日,没准确到时分(h,min)
9、现场设备台账与记录不完善,现场设备出入库记录未逐个建立,2台K30记录在一起

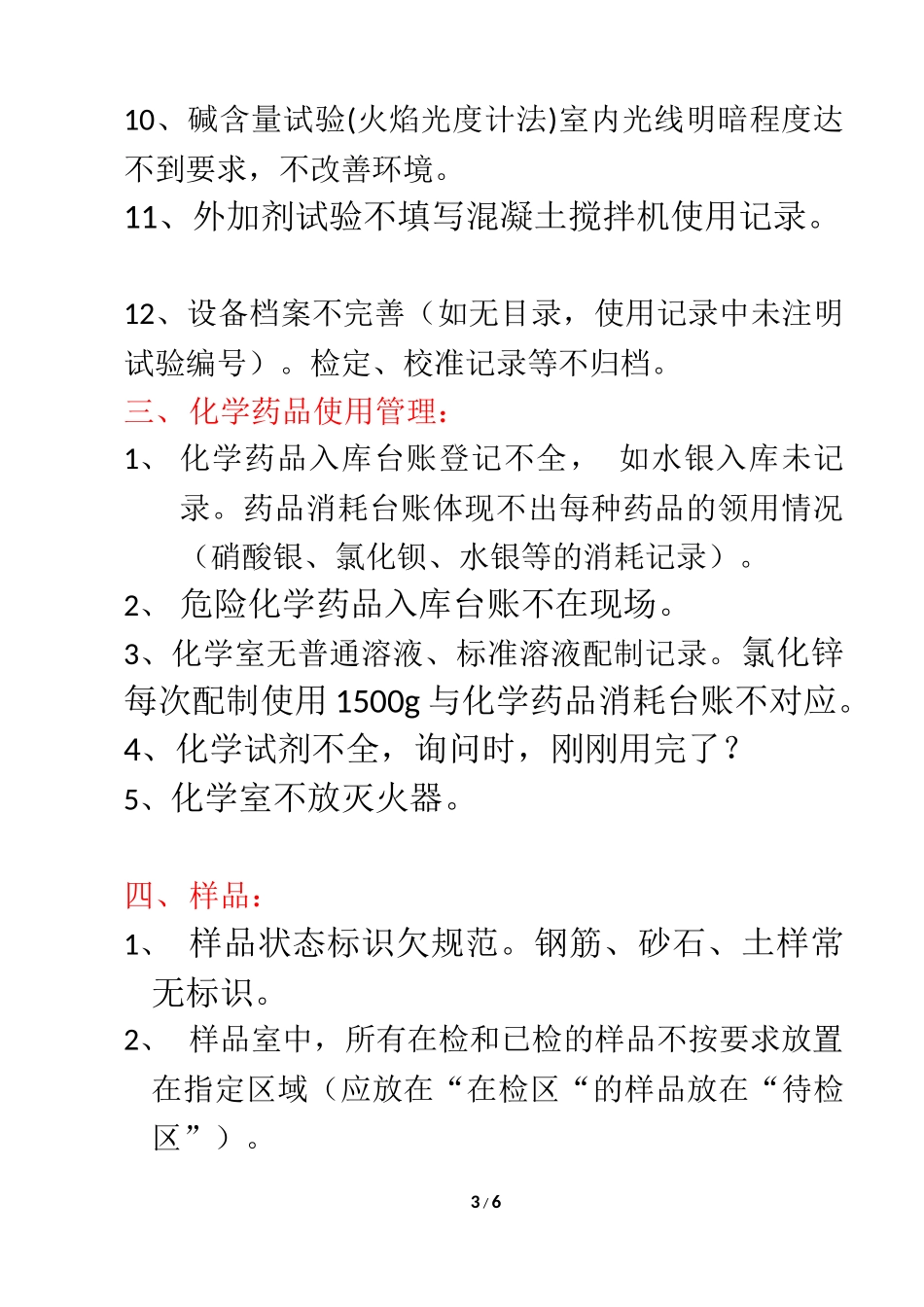

2/610、碱含量试验(火焰光度计法)室内光线明暗程度达不到要求,不改善环境
11、外加剂试验不填写混凝土搅拌机
