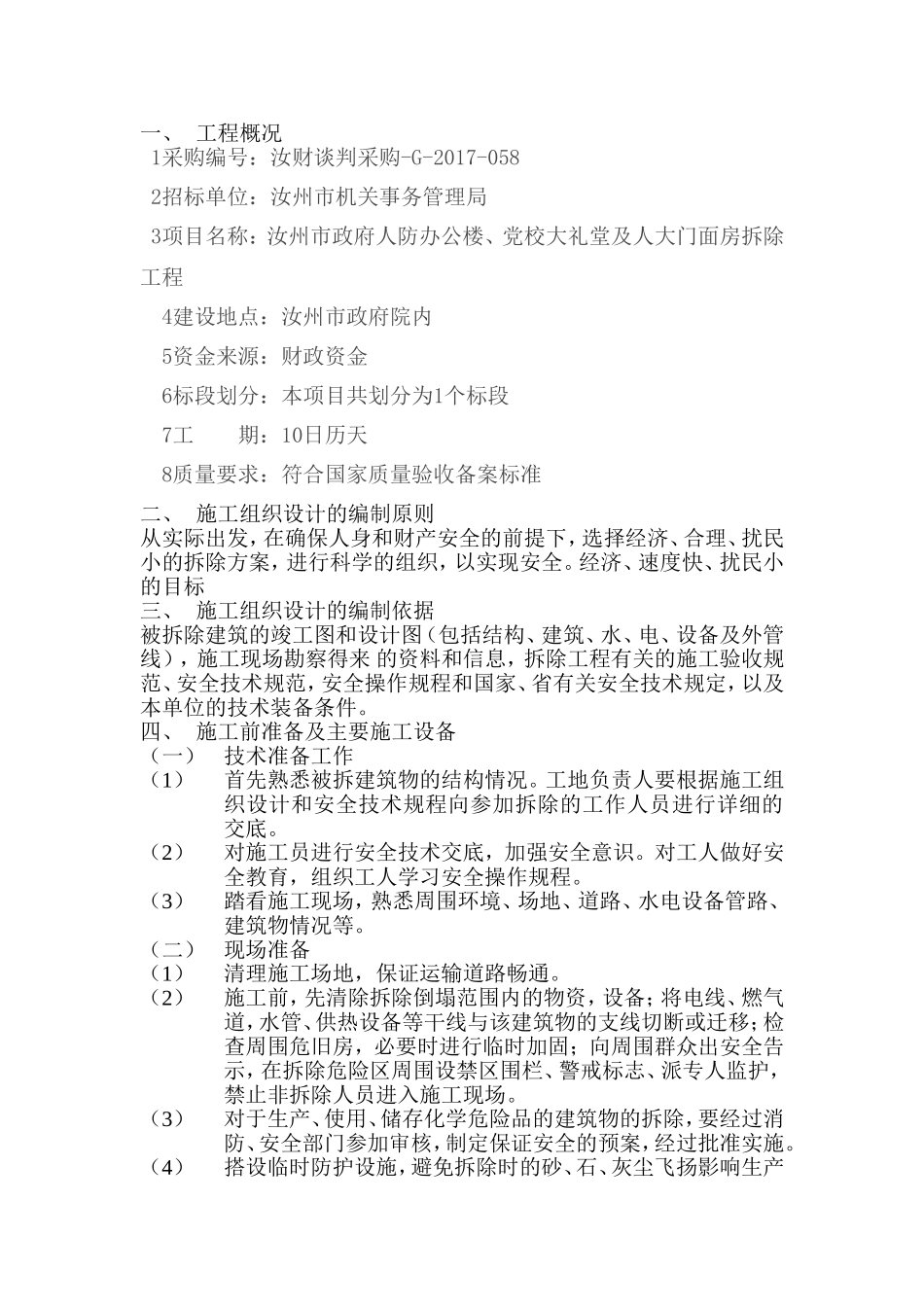

一、工程概况1采购编号:汝财谈判采购-G-2017-0582招标单位:汝州市机关事务管理局3项目名称:汝州市政府人防办公楼、党校大礼堂及人大门面房拆除工程4建设地点:汝州市政府院内5资金来源:财政资金6标段划分:本项目共划分为1个标段7工期:10日历天8质量要求:符合国家质量验收备案标准二、施工组织设计的编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全
经济、速度快、扰民小的目标三、施工组织设计的编制依据被拆除建筑的竣工图和设计图(包括结构、建筑、水、电、设备及外管线),施工现场勘察得来的资料和信息,拆除工程有关的施工验收规范、安全技术规范,安全操作规程和国家、省有关安全技术规定,以及本单位的技术装备条件
四、施工前准备及主要施工设备(一)技术准备工作(1)首先熟悉被拆建筑物的结构情况
工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底
(2)对施工员进行安全技术交底,加强安全意识
对工人做好安全教育,组织工人学习安全操作规程
(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
(二)现场准备(1)清理施工场地,保证运输道路畅通
(2)施工前,先清除拆除倒塌范围内的物资,设备;将电线、燃气道,水管、供热设备等干线与该建筑物的支线切断或迁移;检查周围危旧房,必要时进行临时加固;向周围群众出安全告示,在拆除危险区周围设禁区围栏、警戒标志、派专人监护,禁止非拆除人员进入施工现场
(3)对于生产、使用、储存化学危险品的建筑物的拆除,要经过消防、安全部门参加审核,制定保证安全的预案,经过批准实施
(4)搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行
(5)在拆除危险区设置警戒区标志
(6)接引好施工用临时电源、水源,现场照明不能使用被拆除建筑物内的配电设施,
