屋面瓦翻新施工工艺本项目依据业主需求,需要将原有的屋面瓦进行翻新
原来的屋面结构为木屋架结构形式,檩条及椽子搁置在屋架上,屋面上的荷载传至檩条及椽子
现需拆除老瓦更换新型彩色琉璃瓦,保留该木檩体系,并加设一层屋面板(又称望板)固定在檩条和椽条上
同时在望板上满浦油毛毡作为防水层

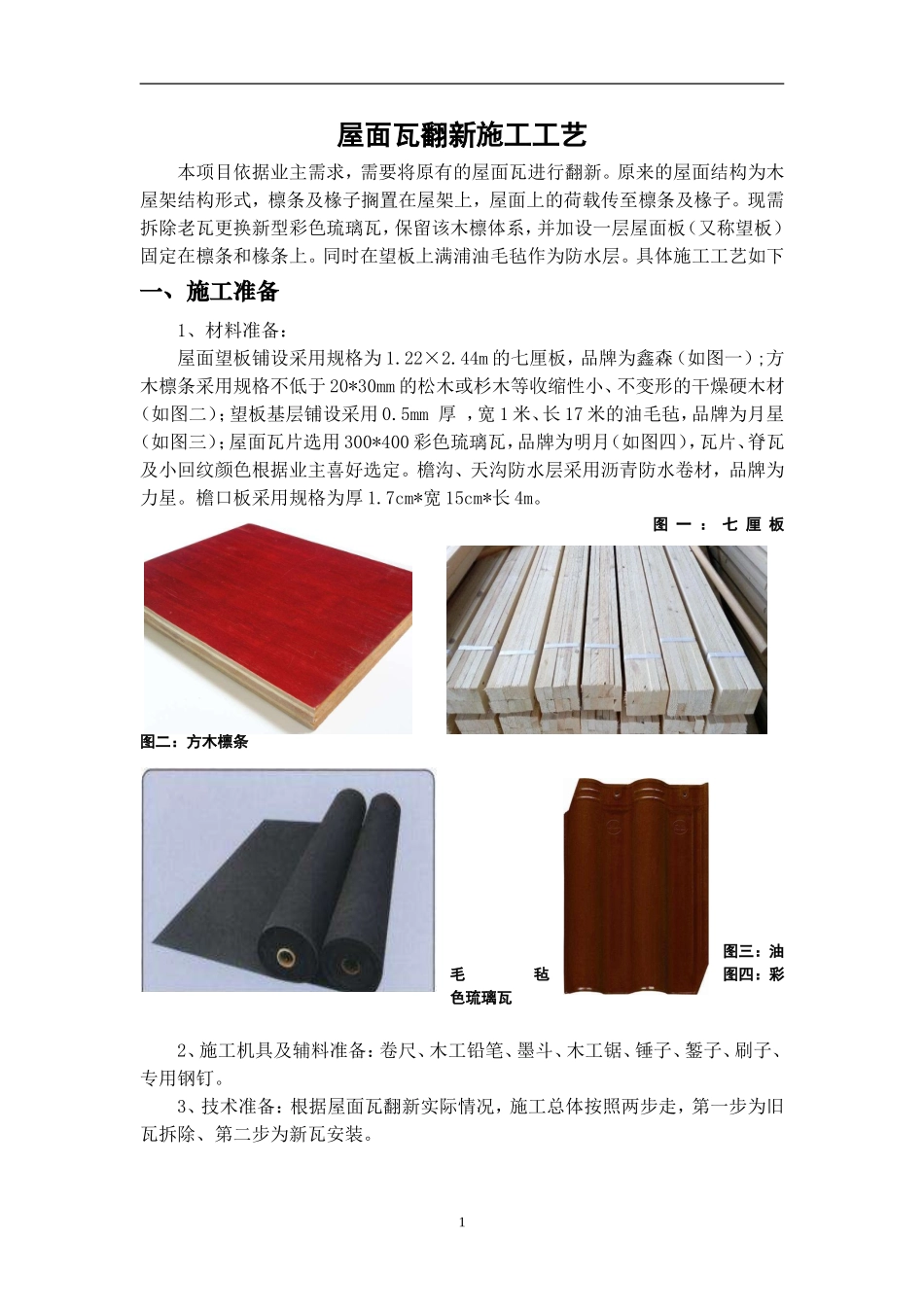

具体施工工艺如下一、施工准备1、材料准备:屋面望板铺设采用规格为1
44m的七厘板,品牌为鑫森(如图一);方木檩条采用规格不低于20*30mm的松木或杉木等收缩性小、不变形的干燥硬木材(如图二);望板基层铺设采用0
5mm厚,宽1米、长17米的油毛毡,品牌为月星(如图三);屋面瓦片选用300*400彩色琉璃瓦,品牌为明月(如图四),瓦片、脊瓦及小回纹颜色根据业主喜好选定
檐沟、天沟防水层采用沥青防水卷材,品牌为力星
檐口板采用规格为厚1
7cm*宽15cm*长4m
图一:七厘板图二:方木檩条图三:油毛毡图四:彩色琉璃瓦2、施工机具及辅料准备:卷尺、木工铅笔、墨斗、木工锯、锤子、錾子、刷子、专用钢钉
3、技术准备:根据屋面瓦翻新实际情况,施工总体按照两步走,第一步为旧瓦拆除、第二步为新瓦安装
1二、主要施工顺序老屋面瓦拆除→挂瓦条凿除→屋面基层杂物清理→铺设屋面望板→望板上满浦油毛毡→细部铺设防水卷材→屋面顺水条、挂瓦条安装→屋面琉璃瓦安装→屋面细部构造处理→检查验收三、工艺流程及操作要点3
老屋面瓦拆除及挂瓦条凿除(图五)1、老屋脊瓦拟定采用人工逐片拆除
因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺序与铺设相反,应从尾脊拆到檐口逐片拆,首先先拆除靠近屋脊的瓦,再顺着坡面分层拆除,按照先铺的后拆,后铺的先拆的顺序进行
2、老挂瓦条凿除采用的工具为锤子和錾子,对屋脊瓦与水泥砂浆粘贴处适当凿打至挂瓦条松动,逐层逐条取出并移除
图五:老瓦拆除3

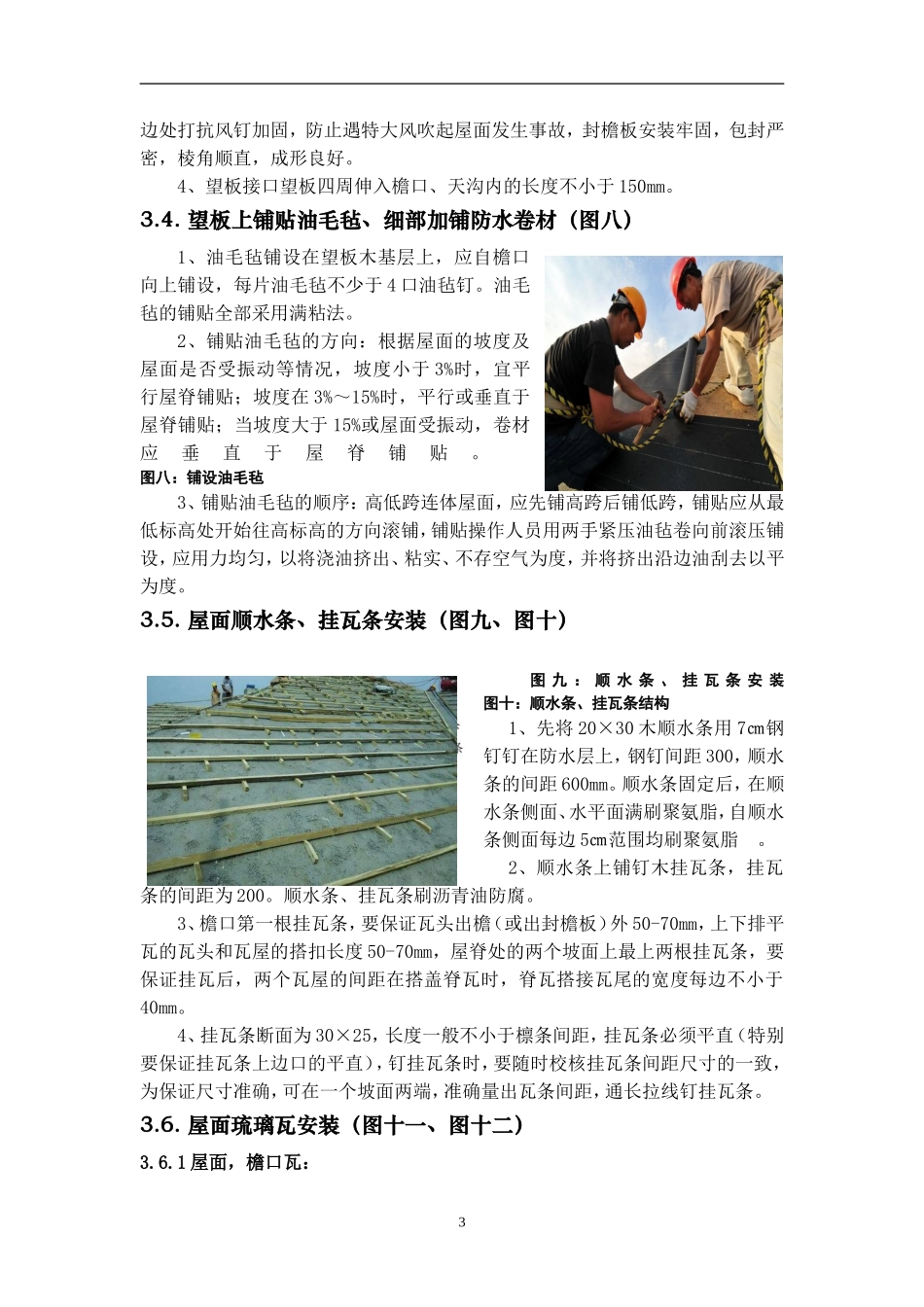

屋面基层杂物清理1、拆掉
