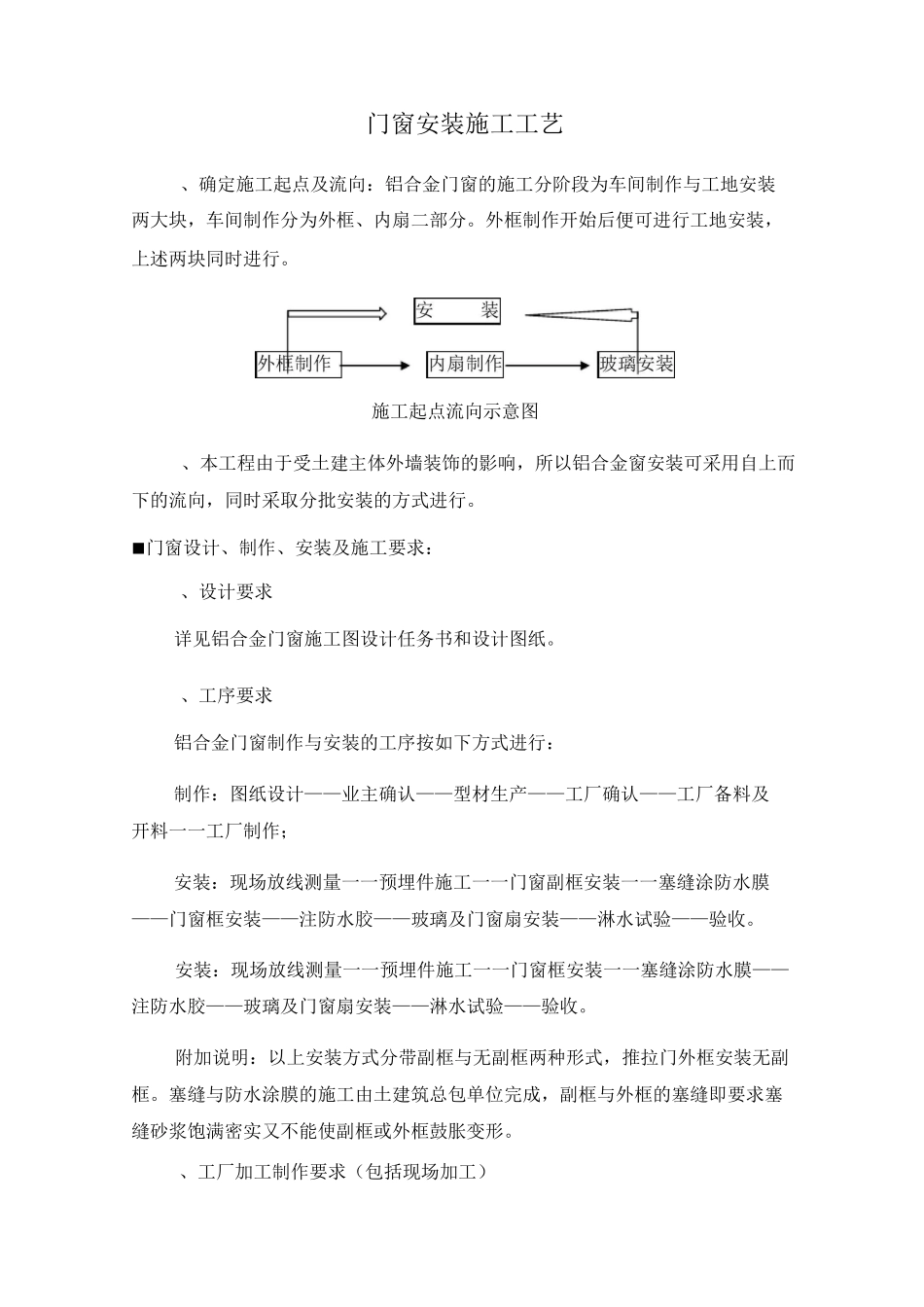

门窗安装施工工艺、确定施工起点及流向:铝合金门窗的施工分阶段为车间制作与工地安装两大块,车间制作分为外框、内扇二部分
外框制作开始后便可进行工地安装,上述两块同时进行
施工起点流向示意图、本工程由于受土建主体外墙装饰的影响,所以铝合金窗安装可采用自上而下的流向,同时采取分批安装的方式进行
■门窗设计、制作、安装及施工要求:、设计要求详见铝合金门窗施工图设计任务书和设计图纸
、工序要求铝合金门窗制作与安装的工序按如下方式进行:制作:图纸设计——业主确认——型材生产——工厂确认——工厂备料及开料一一工厂制作;安装:现场放线测量一一预埋件施工一一门窗副框安装一一塞缝涂防水膜——门窗框安装——注防水胶——玻璃及门窗扇安装——淋水试验——验收
安装:现场放线测量一一预埋件施工一一门窗框安装一一塞缝涂防水膜——注防水胶——玻璃及门窗扇安装——淋水试验——验收
附加说明:以上安装方式分带副框与无副框两种形式,推拉门外框安装无副框
塞缝与防水涂膜的施工由土建筑总包单位完成,副框与外框的塞缝即要求塞缝砂浆饱满密实又不能使副框或外框鼓胀变形

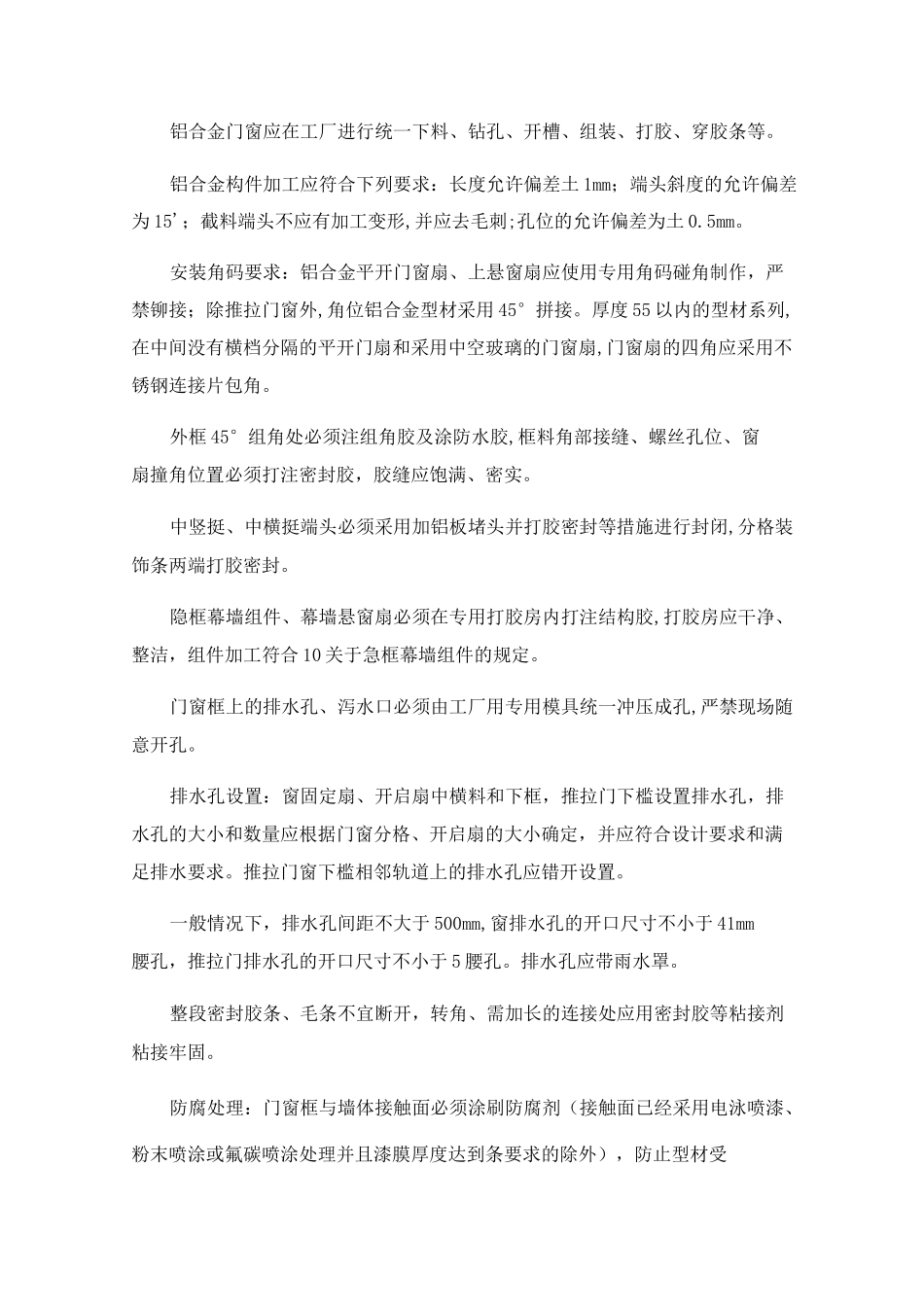

、工厂加工制作要求(包括现场加工)铝合金门窗应在工厂进行统一下料、钻孔、开槽、组装、打胶、穿胶条等
铝合金构件加工应符合下列要求:长度允许偏差土1mm;端头斜度的允许偏差为15';截料端头不应有加工变形,并应去毛刺;孔位的允许偏差为土0
安装角码要求:铝合金平开门窗扇、上悬窗扇应使用专用角码碰角制作,严禁铆接;除推拉门窗外,角位铝合金型材采用45°拼接
厚度55以内的型材系列,在中间没有横档分隔的平开门扇和采用中空玻璃的门窗扇,门窗扇的四角应采用不锈钢连接片包角
外框45°组角处必须注组角胶及涂防水胶,框料角部接缝、螺丝孔位、窗扇撞角位置必须打注密封胶,胶缝应饱满、密实
中竖挺、中横挺端头必须采用加铝板堵头并打胶密封等措施进行封闭,分格装
