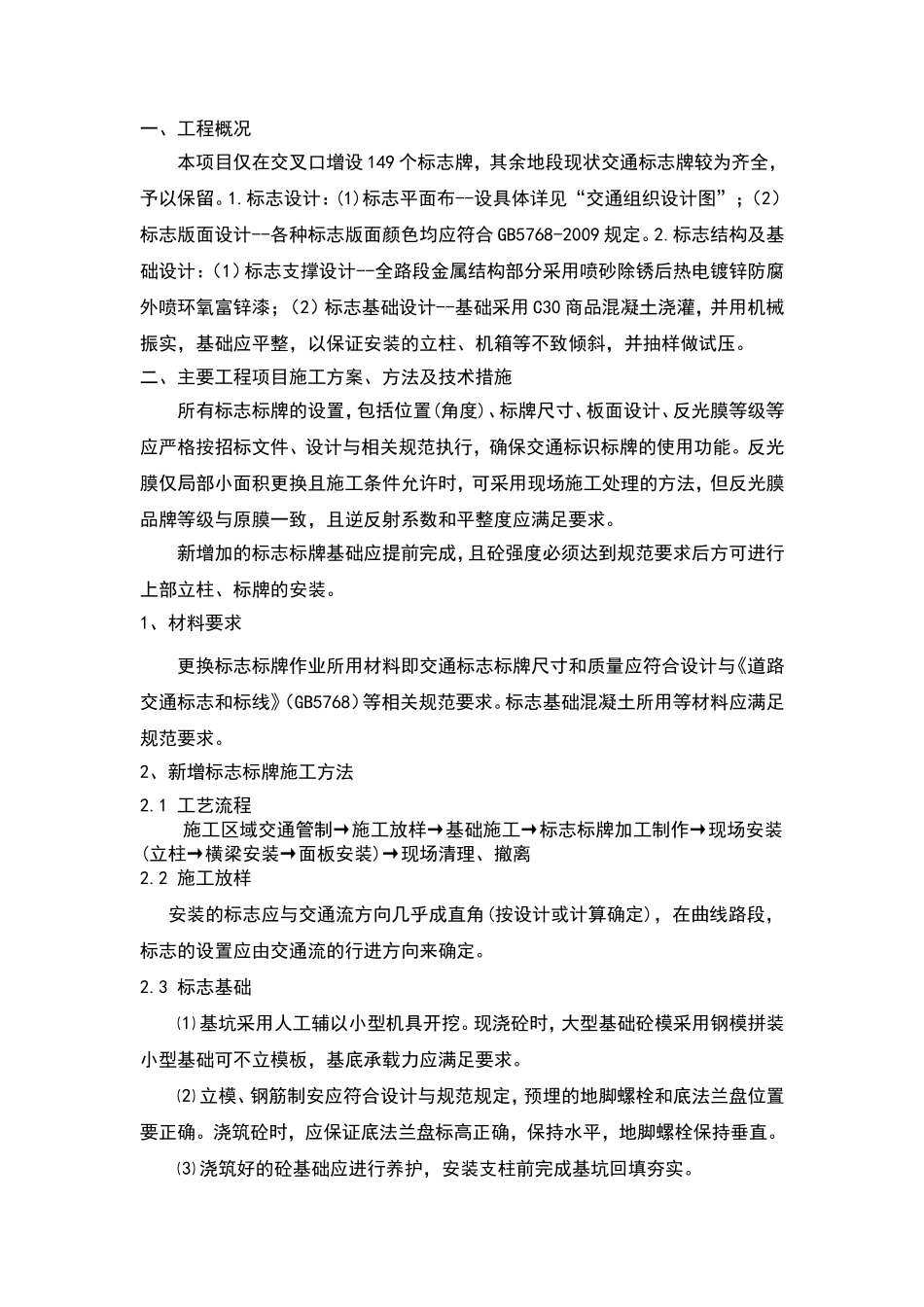

专项技术施工方案、方法与技术措施广东长宏公路工程有限公司专项技术施工方案、方法与技术措施一、工程概况本项目仅在交叉口增设149个标志牌,其余地段现状交通标志牌较为齐全,予以保留
标志设计:(1)标志平面布--设具体详见“交通组织设计图”;(2)标志版面设计--各种标志版面颜色均应符合GB5768-2009规定
标志结构及基础设计:(1)标志支撑设计--全路段金属结构部分采用喷砂除锈后热电镀锌防腐外喷环氧富锌漆;(2)标志基础设计--基础采用C30商品混凝土浇灌,并用机械振实,基础应平整,以保证安装的立柱、机箱等不致倾斜,并抽样做试压
二、主要工程项目施工方案、方法及技术措施所有标志标牌的设置,包括位置(角度)、标牌尺寸、板面设计、反光膜等级等应严格按招标文件、设计与相关规范执行,确保交通标识标牌的使用功能
反光膜仅局部小面积更换且施工条件允许时,可采用现场施工处理的方法,但反光膜品牌等级与原膜一致,且逆反射系数和平整度应满足要求
新增加的标志标牌基础应提前完成,且砼强度必须达到规范要求后方可进行上部立柱、标牌的安装
1、材料要求更换标志标牌作业所用材料即交通标志标牌尺寸和质量应符合设计与《道路交通标志和标线》(GB5768)等相关规范要求
标志基础混凝土所用等材料应满足规范要求
2、新增标志标牌施工方法2
1工艺流程施工区域交通管制→施工放样→基础施工→标志标牌加工制作→现场安装(立柱→横梁安装→面板安装)→现场清理、撤离2
2施工放样安装的标志应与交通流方向几乎成直角(按设计或计算确定),在曲线路段,标志的设置应由交通流的行进方向来确定
3标志基础⑴基坑采用人工辅以小型机具开挖
现浇砼时,大型基础砼模采用钢模拼装小型基础可不立模板,基底承载力应满足要求
⑵立模、钢筋制安应符合设计与规范规定,预埋的地脚螺栓和底法兰盘位置要正确
浇筑砼时,应保证底法兰盘标高正确,
