***********公路路面改造工程施工计划安排**************改造工程K0+000~K10+667
079施工计划安排施工计划安排*****路桥建筑工程有限公司二零一七年七月十日目录一、编制依据
1二、编制原则及目的
1三、工程概况
1四、施工工期计划安排
2五、施工工期保证措施
21、组织措施
22、技术保证措施
33、主材供应保证措施
34、机械设备、施工队伍保证措施
3***********公路路面改造工程施工计划安排六、安全生产………………………………………………………4七、需协调解决的问题

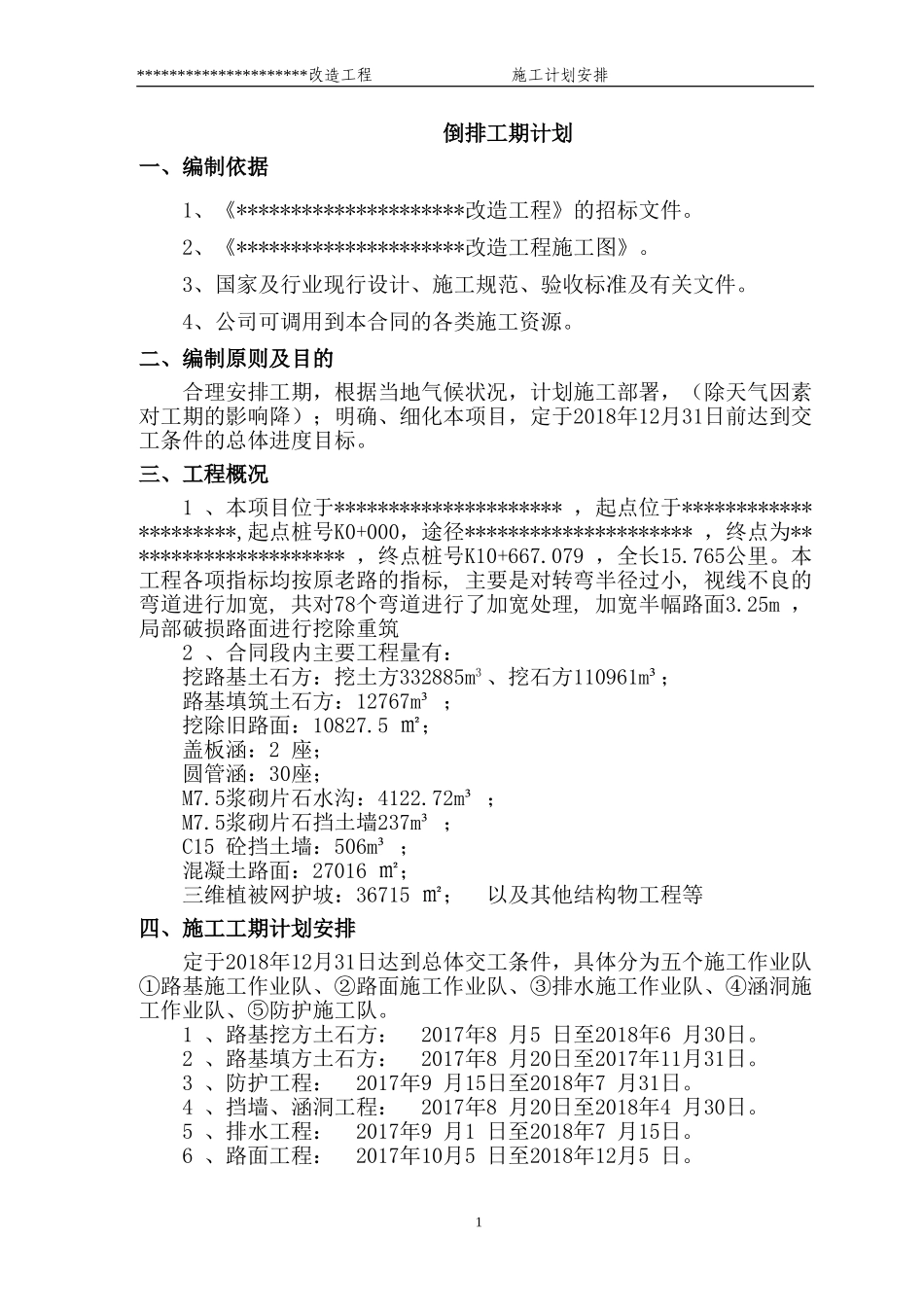

4*********************改造工程施工计划安排倒排工期计划一、编制依据1、《*********************改造工程》的招标文件
2、《*********************改造工程施工图》
3、国家及行业现行设计、施工规范、验收标准及有关文件
4、公司可调用到本合同的各类施工资源
二、编制原则及目的合理安排工期,根据当地气候状况,计划施工部署
