********一楼改造加固方案编制单位:****工程有限公司时间:**年*月*日一、编制依据1、现场勘察、原结构图纸2、《混凝土结构设计规范》GB50010-20103、《混凝土结构加固设计规范》GB50367-20064、《混凝土结构后锚固技术规程》JGJ145-20045、《砼结构加固技术规程》CECS25:90二、加固方案本工程为******一楼改造加固工程
应业主单位新的使用要求,我单位拟对该楼改造区域进行如下改造加固设计:1、拆除一层5轴/A~C轴、3~4轴/A轴、、4~5轴/A轴、、5~6轴/A轴、6~7轴/A轴砖墙;2、对4轴/A轴、5轴/A轴、6轴/A轴、5轴/C轴基础进行加固;3、对4轴/A轴、5轴/A轴、6轴/A轴、5轴/C轴柱进行包钢加固,加固范围为基础顶至一层顶;4、对二层5轴/A~C轴梁进行包钢加固,对二层3~4轴/A轴、、4~5轴/A轴、5~6轴/A轴、、6~7轴/A轴梁进行粘贴碳纤维布加固

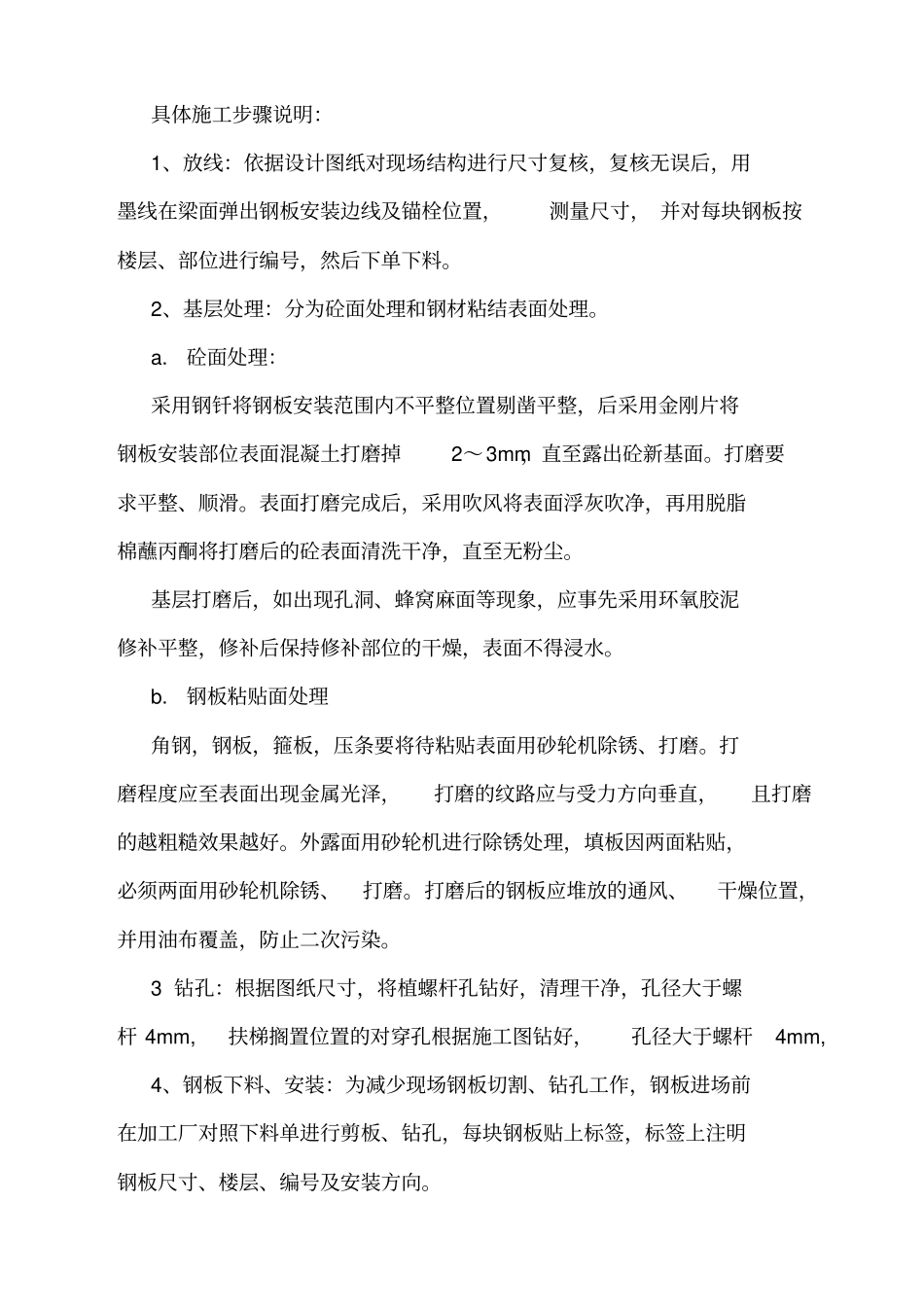

三、主要施工工艺(一)包钢加固施工工艺放线基层处理钻孔钢板打磨、下料钢板安装、焊接钢板边封口灌浆料配置压力灌浆空鼓检验表面喷砂、防护处理具体施工步骤说明:1、放线:依据设计图纸对现场结构进行尺寸复核,复核无误后,用墨线在梁面弹出钢板安装边线及锚栓位置,测量尺寸,并对每块钢板按楼层、部位进行编号,然后下单下料
2、基层处理:分为砼面处理和钢材粘结表面处理
砼面处理:采用钢钎将钢板安装范围内不平整位置剔凿平整,后采用金刚片将钢板安装部位表面混凝土打磨掉2~3mm,直至露出砼新基面
打磨要求平整、顺滑
表面打磨完成后,采用吹风将表面浮灰吹净,再用脱脂棉蘸丙酮将打磨后的砼表面清洗干净,直至无粉尘
基层打磨后,如出现孔洞、蜂窝麻面等现象,应事先采用环氧胶泥修补平整,修补后保持修补部位的干燥,表面不得浸水
钢板粘贴面处理角钢,钢板,箍板,压条要将待粘贴表面用砂
