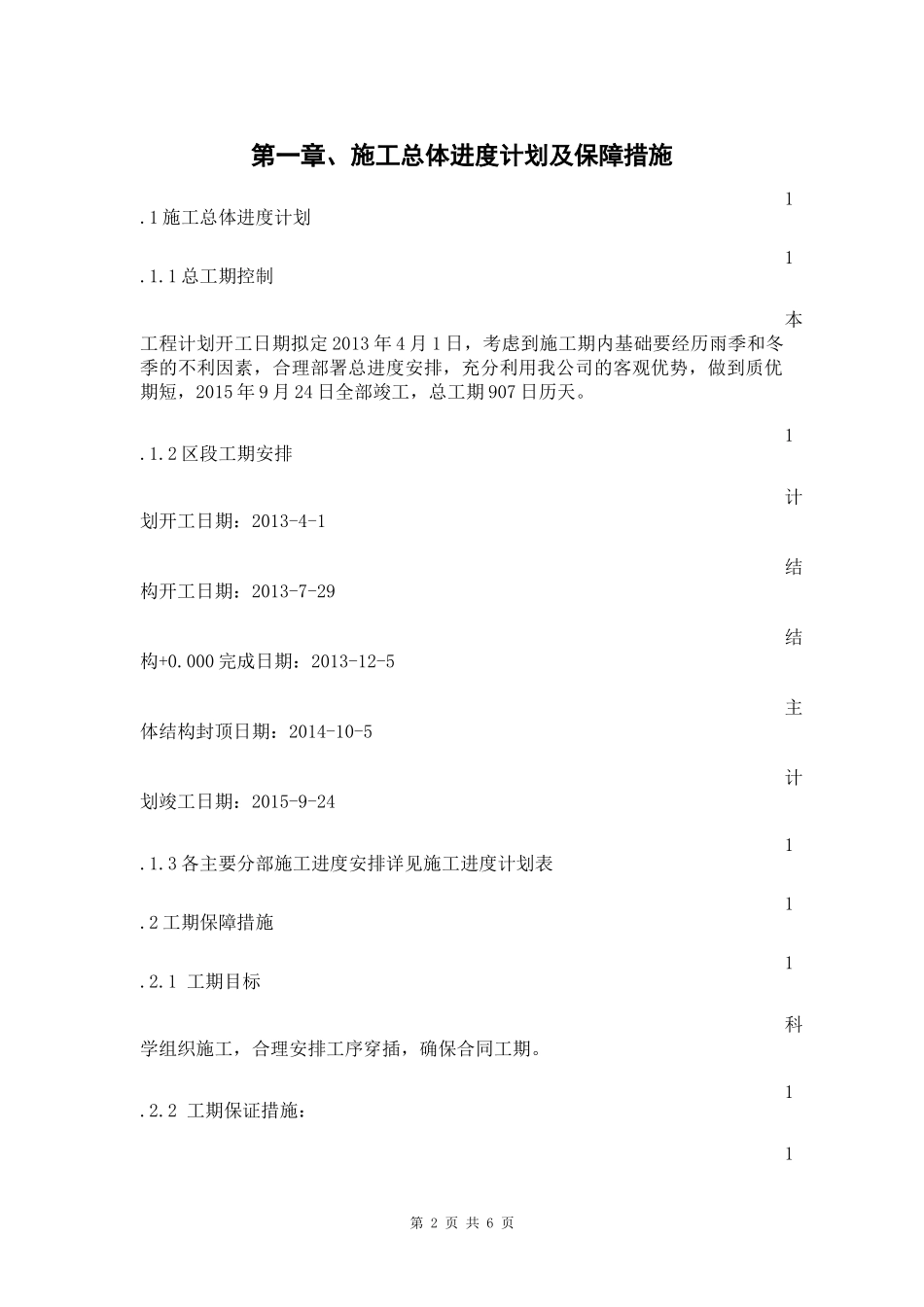

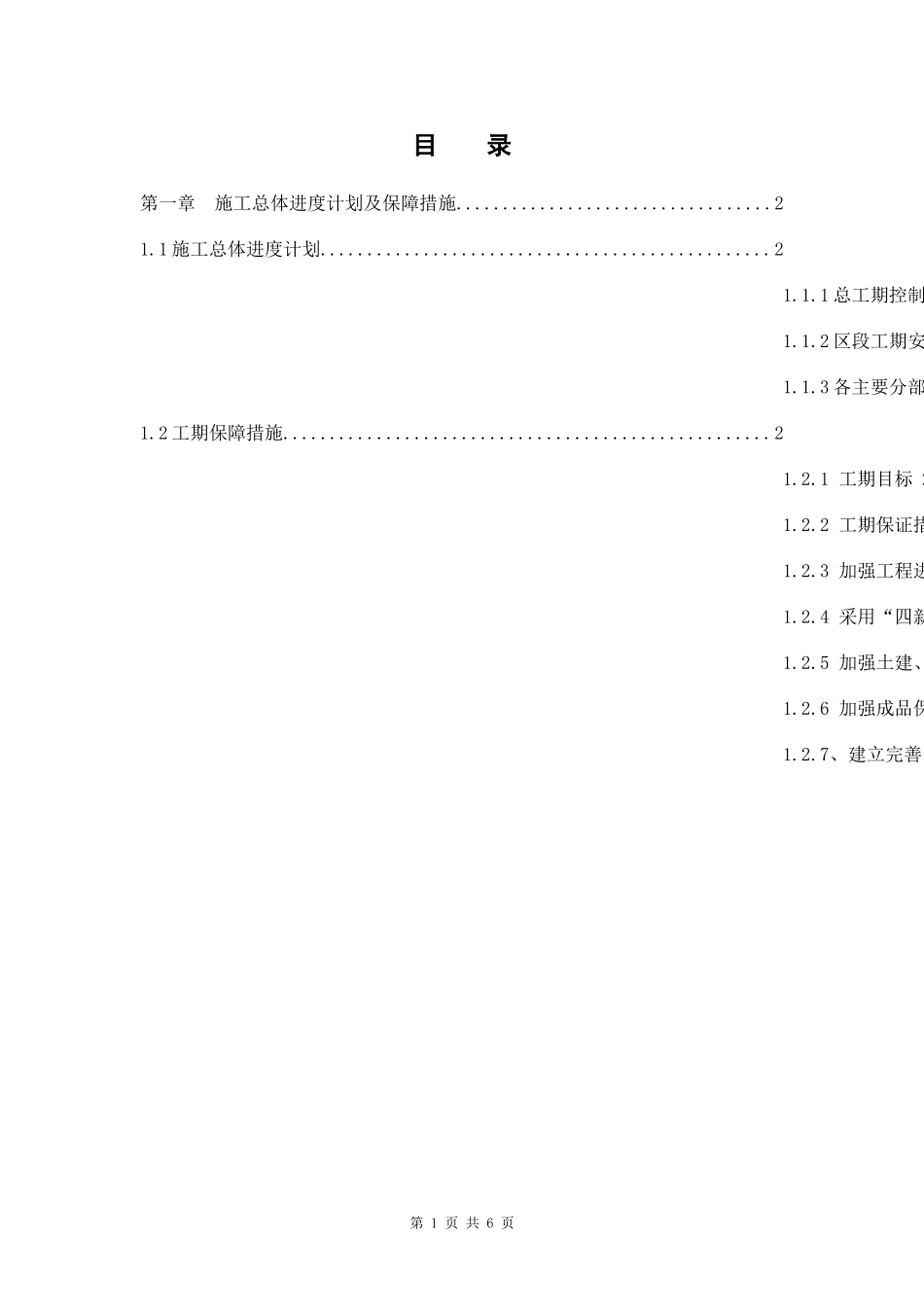

目录第一章施工总体进度计划及保障措施
1施工总体进度计划
1总工期控制1
2区段工期安排1
3各主要分部施工进度安排详见施工进度计划表1
2工期保障措施
1工期目标21
2工期保证措施:1
3加强工程进度的计划性:1
4采用“四新”技术,保证工程进度:1
5加强土建、水电专业的配合工作:1
6加强成品保护工作:1
7、建立完善的计划保证体系第1页共6页第一章、施工总体进度计划及保障措施1
1施工总体进度计划1
1总工期控制本工程计划开工日期拟定2013年4月1日,考虑到施工期内基础要经历雨季和冬季的不利因素,合理部署总进度安排,充分利用我公司的客观优势,做到质优期短,2015年9月24日全部竣工,总工期907日历天
2区段工期安排计划开工日期:2013-4-1结构开工日期:2013-7-29结构+0
000完成日期:2013-12-5主体结构封顶日期:2014-10-5计划竣工日期:2015-9-241
3各主要分部施工进度安排详见施工进度计划表1
2工期保障措施1
1工期目标科学组织施工,合理安排工序穿插,确保合同工期
2工期保证措施:1第2页共6页

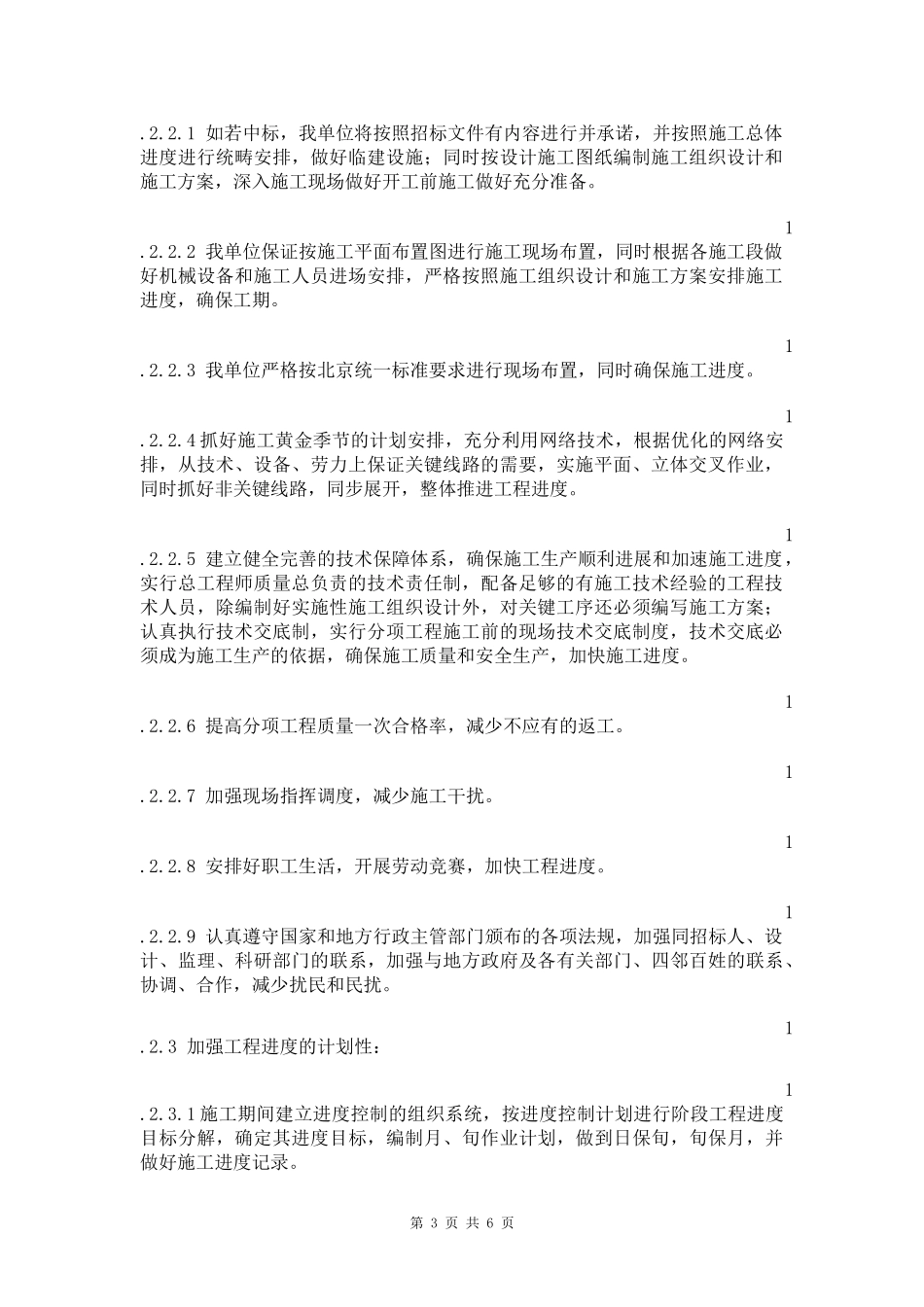

1如若中标,我单位将按照招标文件有内容进行并承诺,并按照施工总体进度进行统畴安排,做好临建设施;同时按设计施工图纸编制施工组织设计和施工方案,深入施工现场做好开工前施工做好充分准备
2我单位保证按施工平面布置图进行施工现场布置,同时根据各施工段做好机械设备和施工人
