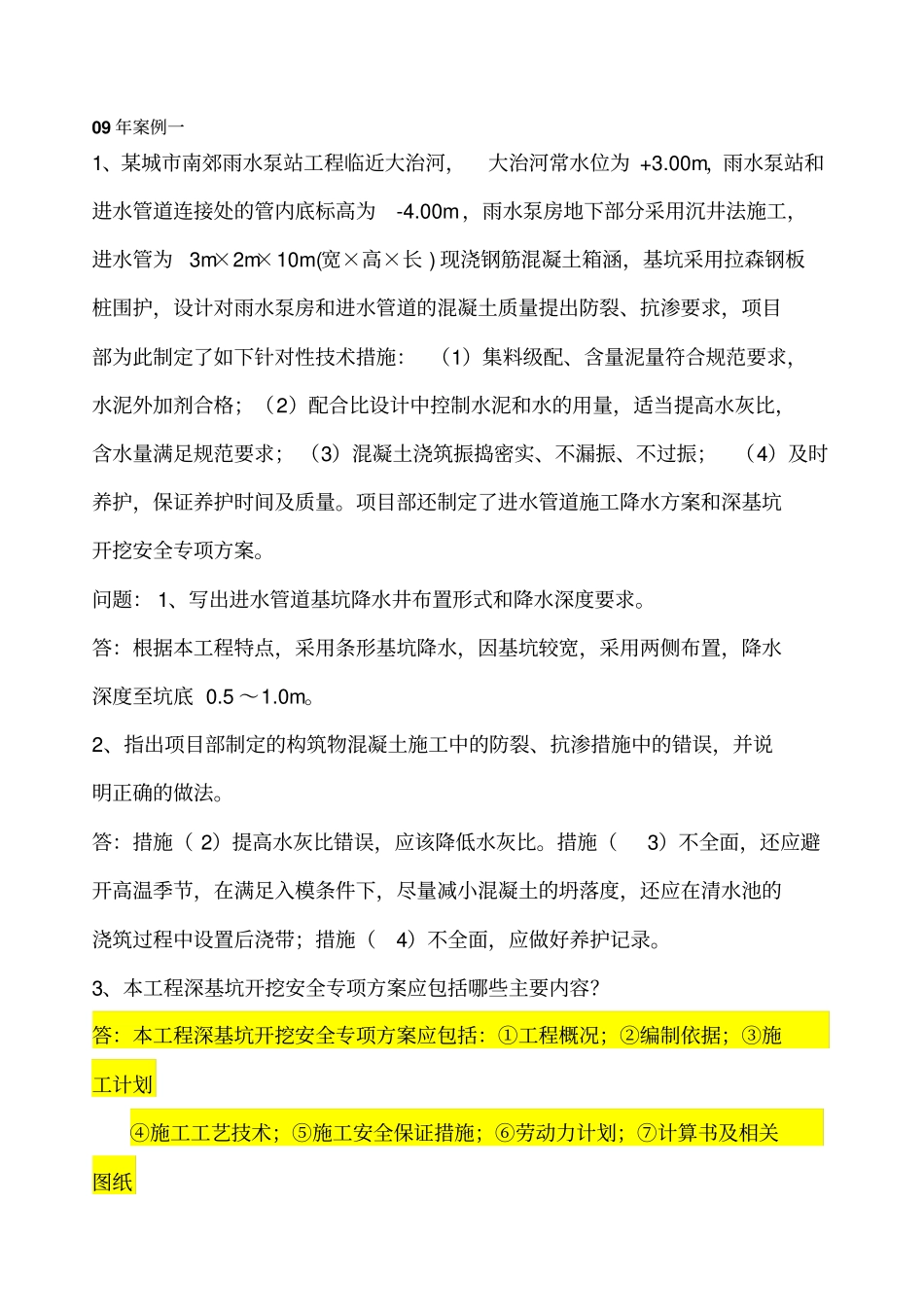

09年案例一1、某城市南郊雨水泵站工程临近大治河,大治河常水位为+3
00m,雨水泵站和进水管道连接处的管内底标高为-4
00m,雨水泵房地下部分采用沉井法施工,进水管为3m×2m×10m(宽×高×长)现浇钢筋混凝土箱涵,基坑采用拉森钢板桩围护,设计对雨水泵房和进水管道的混凝土质量提出防裂、抗渗要求,项目部为此制定了如下针对性技术措施:(1)集料级配、含量泥量符合规范要求,水泥外加剂合格;(2)配合比设计中控制水泥和水的用量,适当提高水灰比,含水量满足规范要求;(3)混凝土浇筑振捣密实、不漏振、不过振;(4)及时养护,保证养护时间及质量
项目部还制定了进水管道施工降水方案和深基坑开挖安全专项方案
问题:1、写出进水管道基坑降水井布置形式和降水深度要求
答:根据本工程特点,采用条形基坑降水,因基坑较宽,采用两侧布置,降水深度至坑底0
2、指出项目部制定的构筑物混凝土施工中的防裂、抗渗措施中的错误,并说明正确的做法
答:措施(2)提高水灰比错误,应该降低水灰比
措施(3)不全面,还应避开高温季节,在满足入模条件下,尽量减小混凝土的坍落度,还应在清水池的浇筑过程中设置后浇带;措施(4)不全面,应做好养护记录
3、本工程深基坑开挖安全专项方案应包括哪些主要内容
答:本工程深基坑开挖安全专项方案应包括:①工程概况;②编制依据;③施工计划④施工工艺技术;⑤施工安全保证措施;⑥劳动力计划;⑦计算书及相关图纸4、简述深基坑开挖安全专项方案的确定程序

答:由施工单位组织编制,经专家论证后根据论证报告修改完善方案,并经施工单位企业技术负责人、项目总监理工程师、建设单位项目负责人审批同意后方可实施

09年案例二2、A公司中标北方某城市的道路改造工程,合同工期2008年6月1日至9月30日,结构层为:水泥混凝土面层200mm、水泥稳定级配碎石土180mm、二灰碎石180mm
