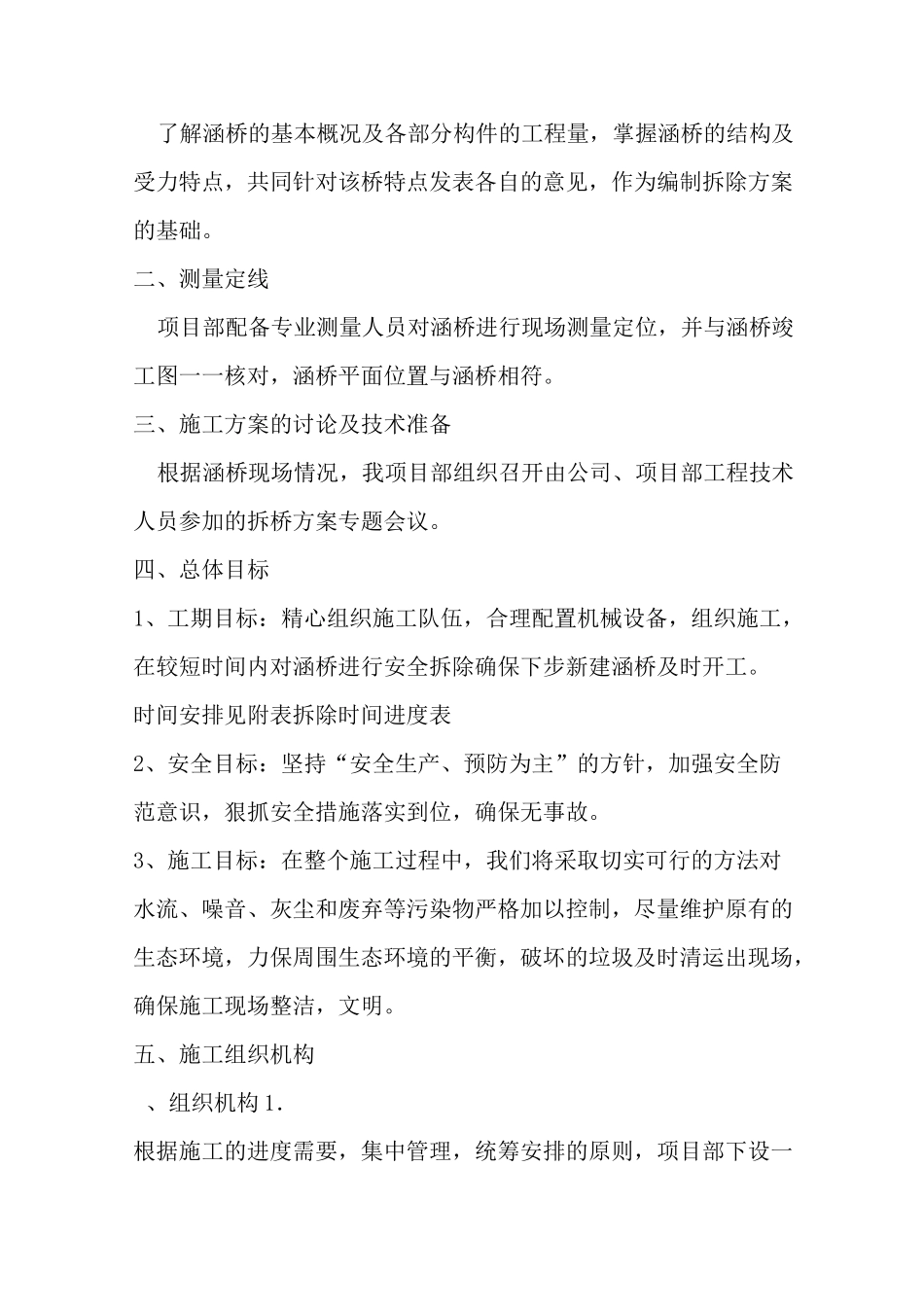

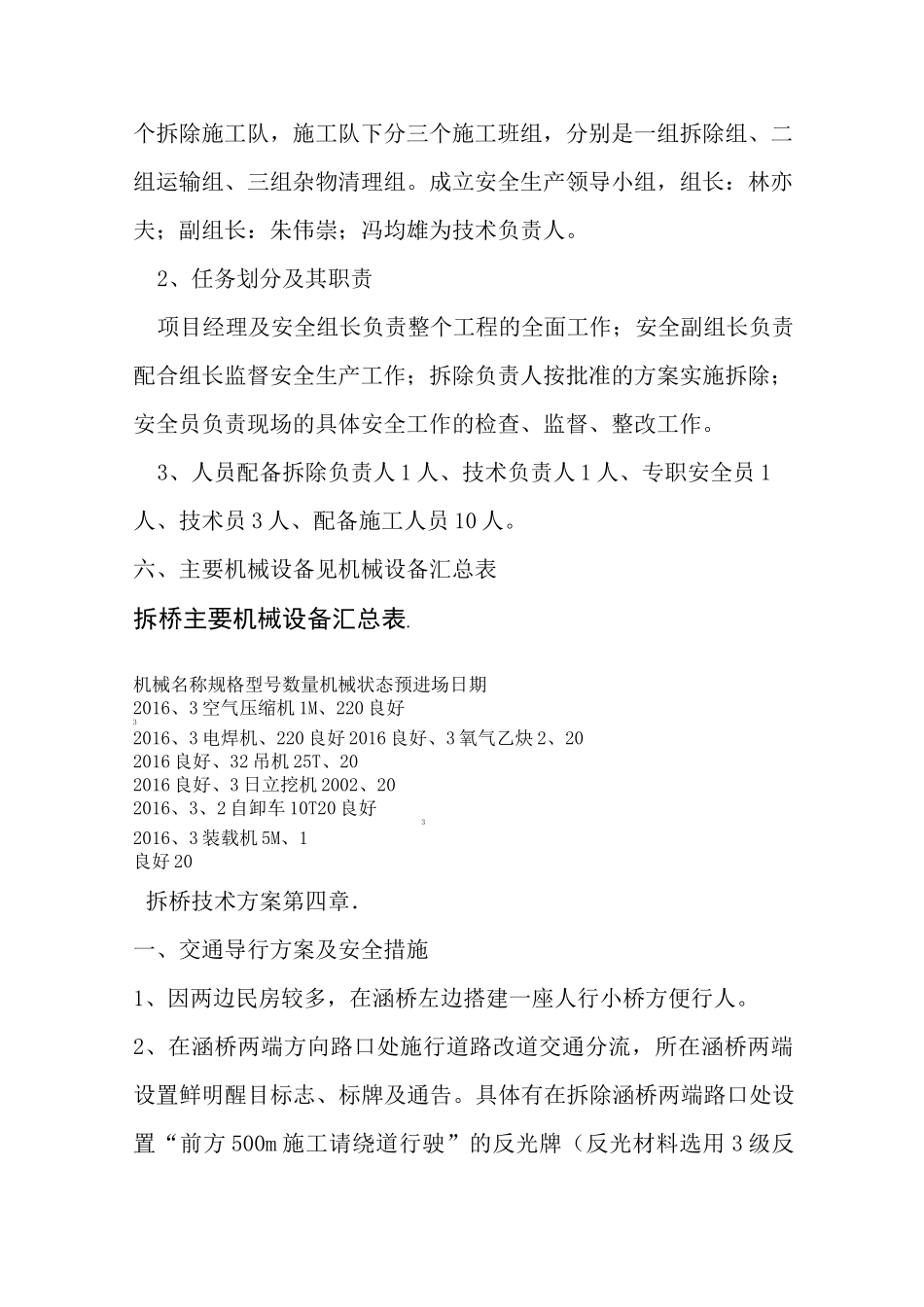

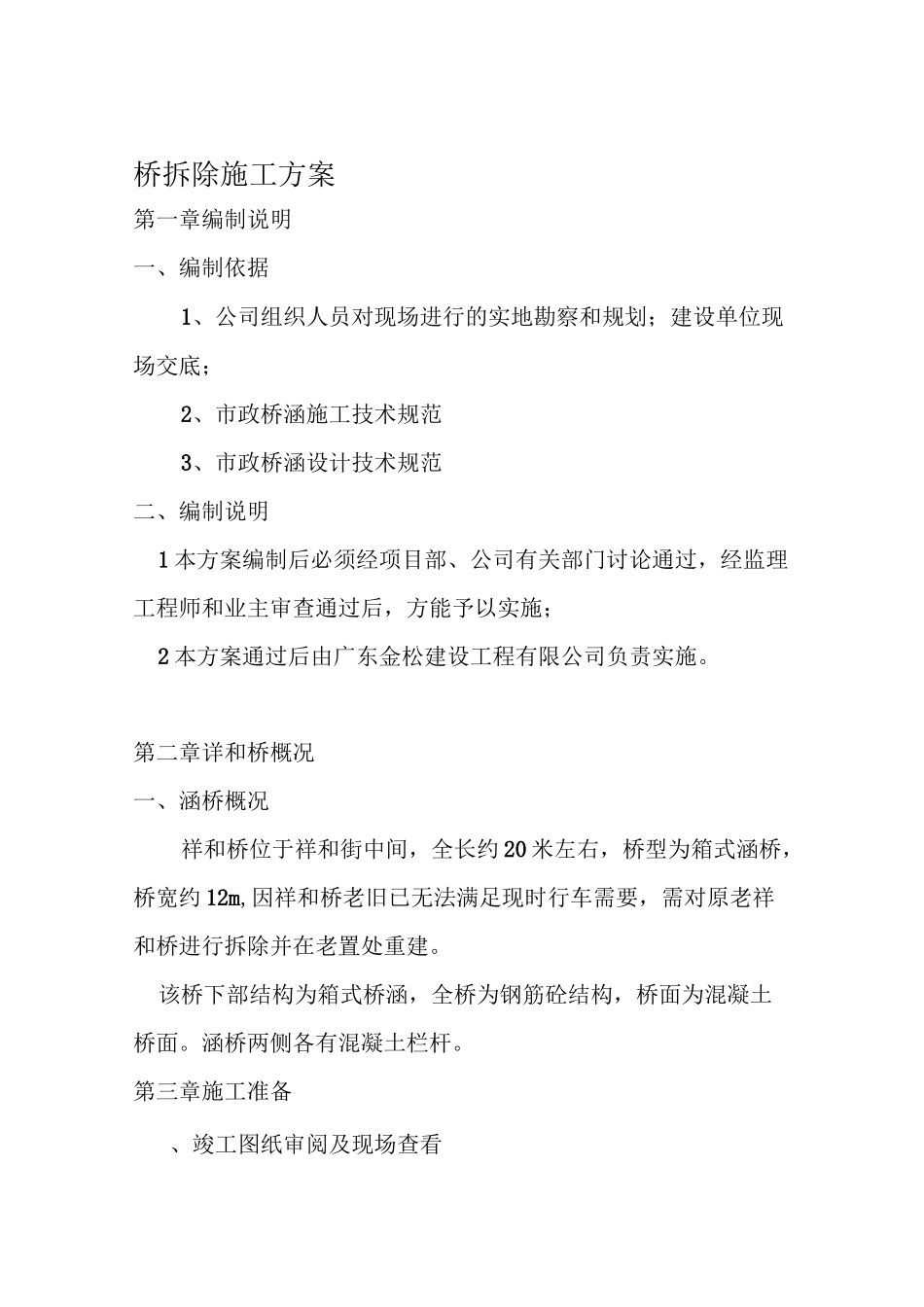

桥拆除施工方案第一章编制说明一、编制依据1、公司组织人员对现场进行的实地勘察和规划;建设单位现场交底;2、市政桥涵施工技术规范3、市政桥涵设计技术规范二、编制说明1本方案编制后必须经项目部、公司有关部门讨论通过,经监理工程师和业主审查通过后,方能予以实施;2本方案通过后由广东金松建设工程有限公司负责实施。第二章详和桥概况一、涵桥概况祥和桥位于祥和街中间,全长约20米左右,桥型为箱式涵桥,桥宽约12m,因祥和桥老旧已无法满足现时行车需要,需对原老祥和桥进行拆除并在老置处重建。该桥下部结构为箱式桥涵,全桥为钢筋砼结构,桥面为混凝土桥面。涵桥两侧各有混凝土栏杆。第三章施工准备、竣工图纸审阅及现场查看了解涵桥的基本概况及各部分构件的工程量,掌握涵桥的结构及受力特点,共同针对该桥特点发表各自的意见,作为编制拆除方案的基础。二、测量定线项目部配备专业测量人员对涵桥进行现场测量定位,并与涵桥竣工图一一核对,涵桥平面位置与涵桥相符。三、施工方案的讨论及技术准备根据涵桥现场情况,我项目部组织召开由公司、项目部工程技术人员参加的拆桥方案专题会议。四、总体目标1、工期目标:精心组织施工队伍,合理配置机械设备,组织施工,在较短时间内对涵桥进行安全拆除确保下步新建涵桥及时开工。时间安排见附表拆除时间进度表2、安全目标:坚持“安全生产、预防为主”的方针,加强安全防范意识,狠抓安全措施落实到位,确保无事故。3、施工目标:在整个施工过程中,我们将采取切实可行的方法对水流、噪音、灰尘和废弃等污染物严格加以控制,尽量维护原有的生态环境,力保周围生态环境的平衡,破坏的垃圾及时清运出现场,确保施工现场整洁,文明。五、施工组织机构、组织机构1.根据施工的进度需要,集中管理,统筹安排的原则,项目部下设一个拆除施工队,施工队下分三个施工班组,分别是一组拆除组、二组运输组、三组杂物清理组。成立安全生产领导小组,组长:林亦夫;副组长:朱伟崇;冯均雄为技术负责人。2、任务划分及其职责项目经理及安全组长负责整个工程的全面工作;安全副组长负责配合组长监督安全生产工作;拆除负责人按批准的方案实施拆除;安全员负责现场的具体安全工作的检查、监督、整改工作。3、人员配备拆除负责人1人、技术负责人1人、专职安全员1人、技术员3人、配备施工人员10人。六、主要机械设备见机械设备汇总表拆桥主要机械设备汇总表.机械名称规格型号数量机械状态预进场日期2016、3空气压缩机1M、220良好32016、3电焊机、220良好2016良好、3氧气乙炔2、202016良好、32吊机25T、202016良好、3日立挖机2002、202016、3、2自卸车10T20良好32016、3装载机5M、1良好20拆桥技术方案第四章.一、交通导行方案及安全措施1、因两边民房较多,在涵桥左边搭建一座人行小桥方便行人。2、在涵桥两端方向路口处施行道路改道交通分流,所在涵桥两端设置鲜明醒目标志、标牌及通告。具体有在拆除涵桥两端路口处设置“前方500m施工请绕道行驶”的反光牌(反光材料选用3级反光膜,以下均同)各一个;在两头距离改道区域10m处各设“导行标牌”反光牌。4、施工现场内采用铁皮进行全封闭围护,外面做好施工标识,以控制施工操作区域,防止闲杂人员出入,保证施工安全。5、进入施工现场的道口,在施工现场各作业点悬挂安全标志与宣传牌,进入施工现场的所有人员必须戴好安全帽。7、晚间无特殊情况禁止施工。并在入口处排放塑料防撞筒,以防驾驶人员失误横撞上。若夜间特殊情况需施工时,必须在施工现场范围内保证有足够的照明设施。8、在整个施工范围包括改道通行区域内间隔4m挂警示红灯,若有损坏及时更换。在改道处均设置一只频闪灯,引起行人、车辆二、拆除原则该桥附近有居民区、厂区,桥址处水上无船只。周围环境对涵桥拆除影响并不大。通过项目部对涵桥结构的深入了解,涵桥拆除难度不大,但拆除风险较大,存在有一定的危险源,为确保涵桥拆除的安全性、快捷性,项目部特制定了如下拆桥方案。拆除方案的总体原则为:安全第一、施工有序、平衡对称、化整为i-1-I零。二、施工技术方案:(一)施工顺序涵桥拆除顺序原则上按建桥相反顺序进...
