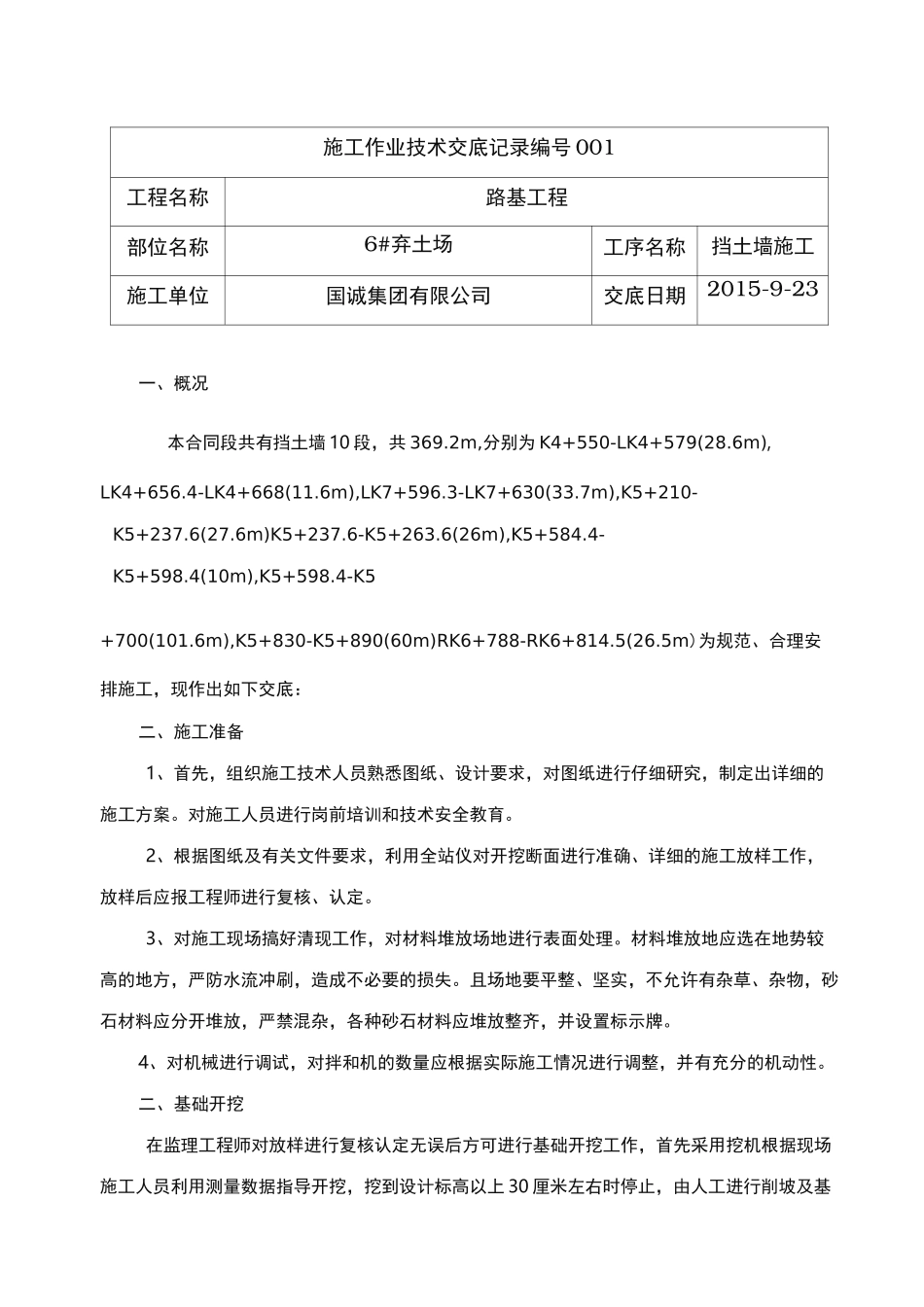

施工作业技术交底记录编号001工程名称路基工程部位名称6#弃土场工序名称挡土墙施工施工单位国诚集团有限公司交底日期2015-9-23一、概况本合同段共有挡土墙10段,共369
2m,分别为K4+550-LK4+579(28
6m),LK4+656
4-LK4+668(11
6m),LK7+596
3-LK7+630(33
7m),K5+210-K5+237
6m)K5+237
6-K5+263
6(26m),K5+584
4-K5+598
4(10m),K5+598
4-K5+700(101
6m),K5+830-K5+890(60m)RK6+788-RK6+814
5m)为规范、合理安排施工,现作出如下交底:二、施工准备1、首先,组织施工技术人员熟悉图纸、设计要求,对图纸进行仔细研究,制定出详细的施工方案
对施工人员进行岗前培训和技术安全教育
2、根据图纸及有关文件要求,利用全站仪对开挖断面进行准确、详细的施工放样工作,放样后应报工程师进行复核、认定
3、对施工现场搞好清现工作,对材料堆放场地进行表面处理
材料堆放地应选在地势较高的地方,严防水流冲刷,造成不必要的损失
且场地要平整、坚实,不允许有杂草、杂物,砂石材料应分开堆放,严禁混杂,各种砂石材料应堆放整齐,并设置标示牌
4、对机械进行调试,对拌和机的数量应根据实际施工情况进行调整,并有充分的机动性
二、基础开挖在监理工程师对放样进行复核认定无误后方可进行基础开挖工作,首先采用挖机根据现场施工人员利用测量数据指导开挖,挖到设计标高以上30厘米左右时停止,由人工进行削坡及基础清理工作
如果遇有坚石时,应由人工进行打眼放炮,打浅眼,放小炮,严禁放大炮,以防止破坏已完成边坡的稳定
放炮时应由有经验的专业人员进行装药引爆
爆炸区周围应有安全警示牌,由专人对行人及车辆进行指挥
待引爆后经专业人员检查无误后人员
