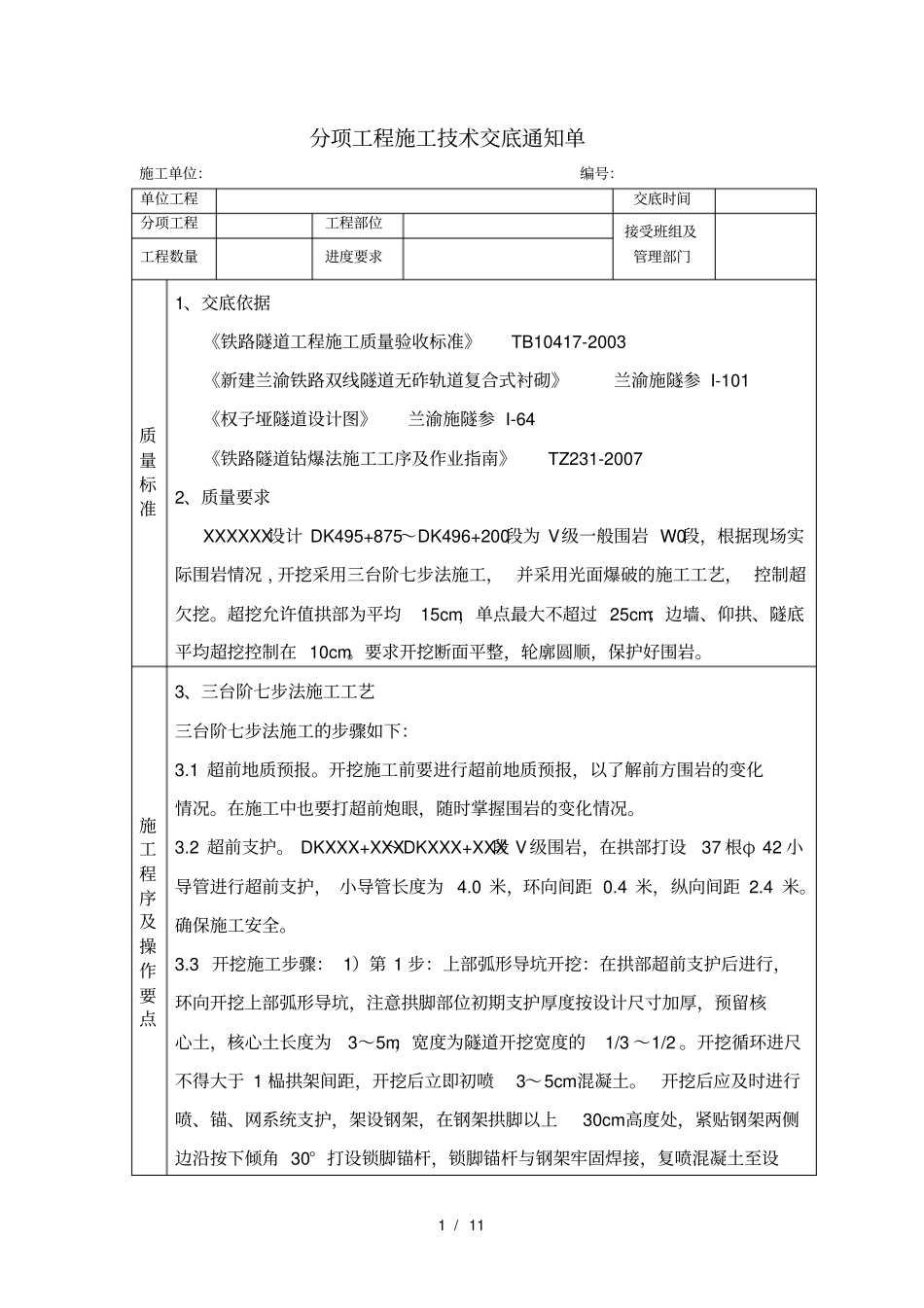

1/11分项工程施工技术交底通知单施工单位:编号:单位工程交底时间分项工程工程部位接受班组及管理部门工程数量进度要求质量标准1、交底依据《铁路隧道工程施工质量验收标准》TB10417-2003《新建兰渝铁路双线隧道无砟轨道复合式衬砌》兰渝施隧参I-101《权子垭隧道设计图》兰渝施隧参I-64《铁路隧道钻爆法施工工序及作业指南》TZ231-20072、质量要求XXXXXX设计DK495+875~DK496+200段为V级一般围岩W0段,根据现场实际围岩情况,开挖采用三台阶七步法施工,并采用光面爆破的施工工艺,控制超欠挖
超挖允许值拱部为平均15cm,单点最大不超过25cm;边墙、仰拱、隧底平均超挖控制在10cm
要求开挖断面平整,轮廓圆顺,保护好围岩

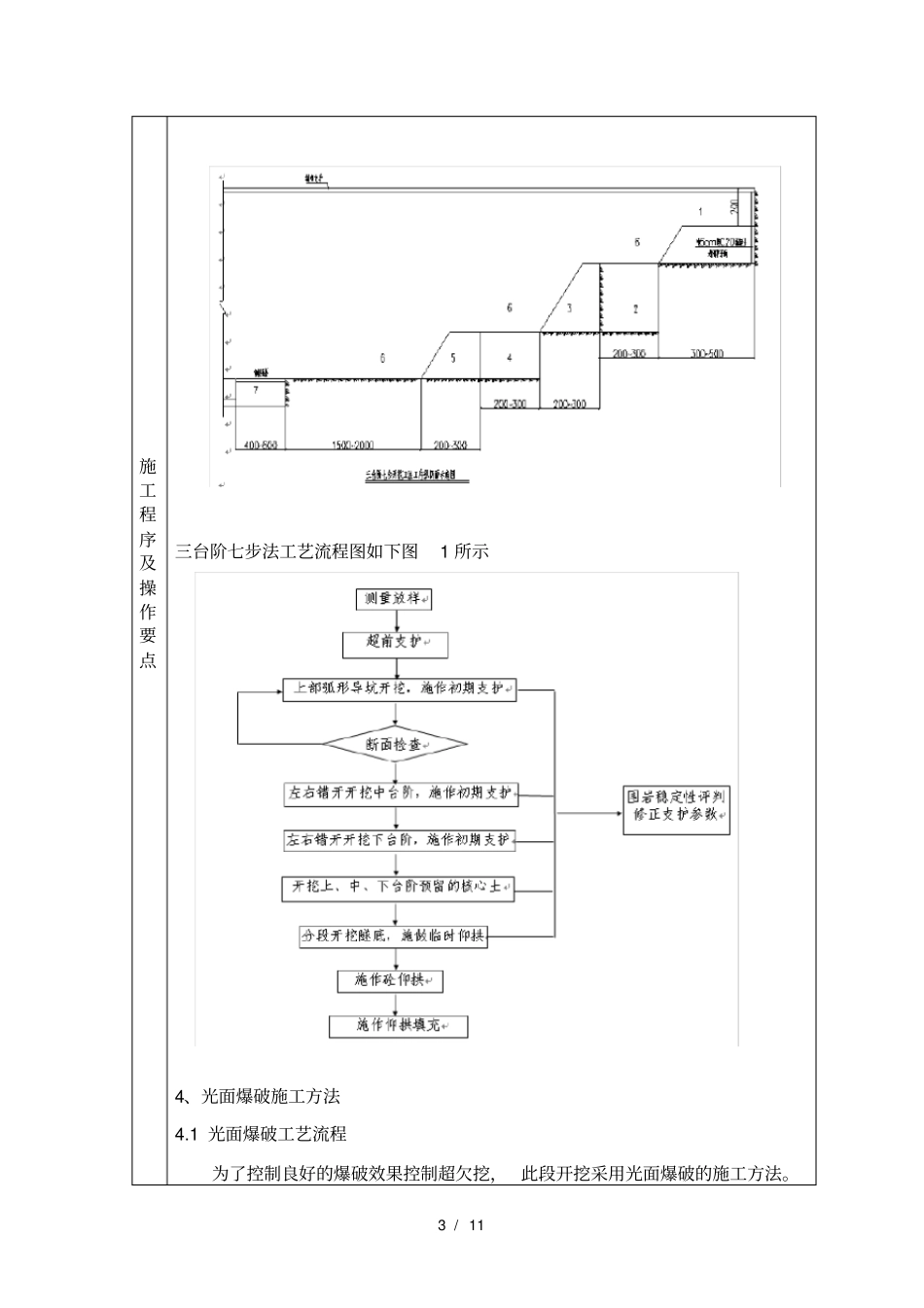

施工程序及操作要点3、三台阶七步法施工工艺三台阶七步法施工的步骤如下:3
1超前地质预报
开挖施工前要进行超前地质预报,以了解前方围岩的变化情况
在施工中也要打超前炮眼,随时掌握围岩的变化情况
DKXXX+XXX~DKXXX+XXX段V级围岩,在拱部打设37根φ42小导管进行超前支护,小导管长度为4
0米,环向间距0
4米,纵向间距2
确保施工安全
3开挖施工步骤:1)第1步:上部弧形导坑开挖:在拱部超前支护后进行,环向开挖上部弧形导坑,注意拱脚部位初期支护厚度按设计尺寸加厚,预留核心土,核心土长度为3~5m,宽度为隧道开挖宽度的1/3~1/2
开挖循环进尺不得大于1榀拱架间距,开挖后立即初喷3~5cm混凝土
开挖后应及时进行喷、锚、网系统支护,架设钢架,在钢架拱脚以上30cm高度处,紧贴钢架两侧边沿按下倾角30°打设锁脚锚杆,锁脚锚杆与钢架牢固焊接,复喷混凝土至设2/11施工程序及操作要点计厚度

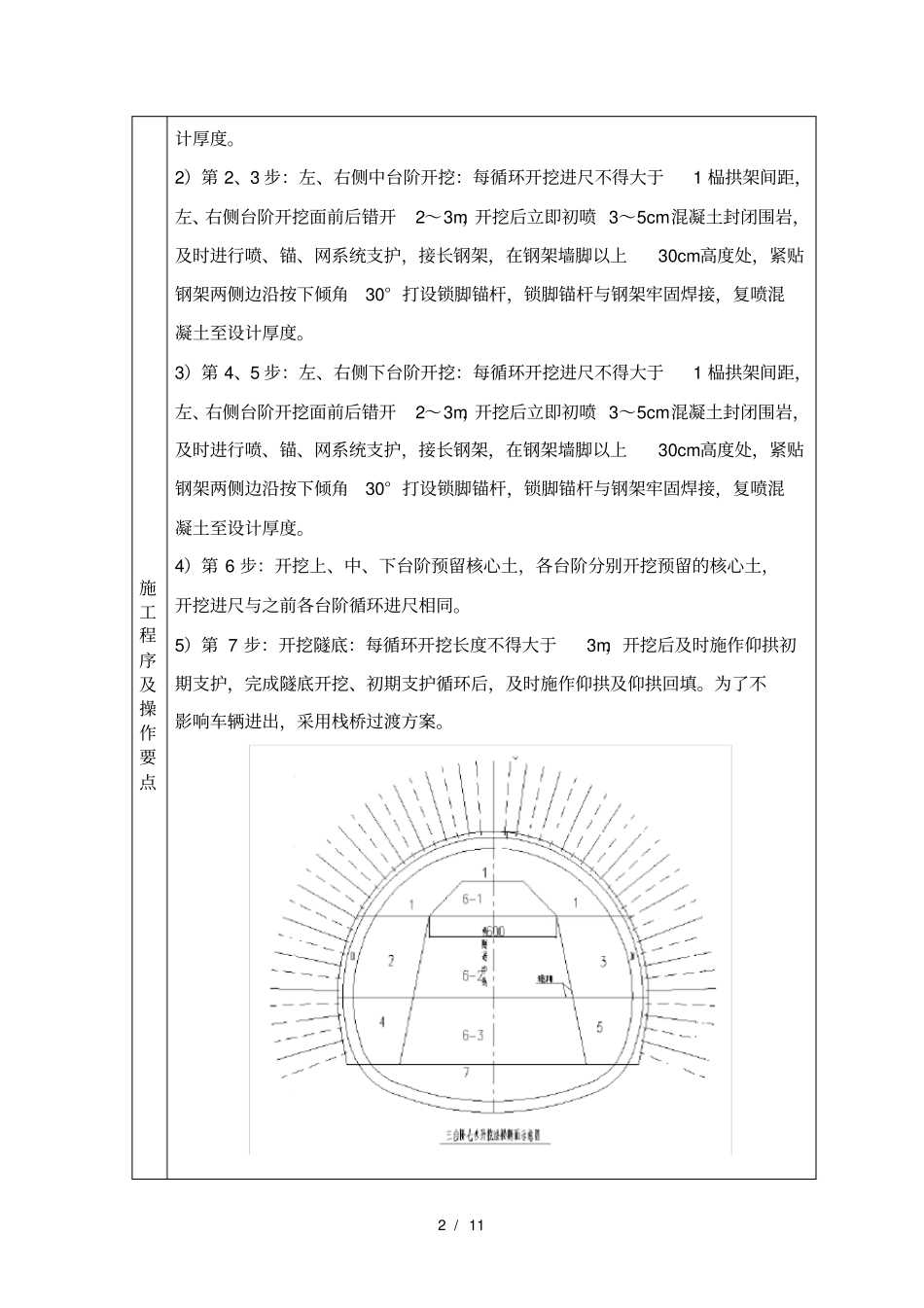

2)第2、3步:左、右侧中台阶开挖:每循环开挖进尺不得大于1榀拱架间距,左、右侧台阶开挖面前后错开2~3m
