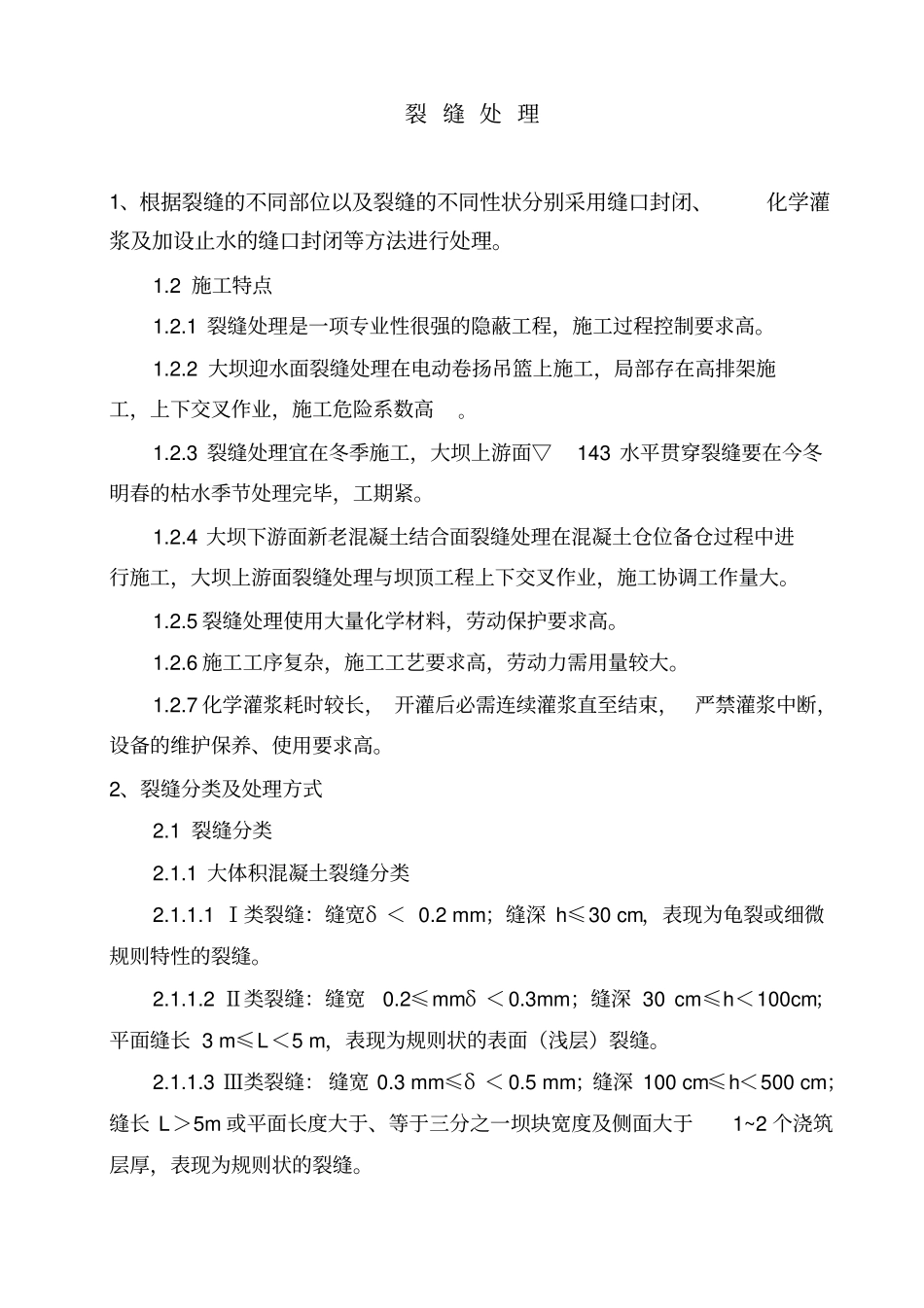

裂缝处理1、根据裂缝的不同部位以及裂缝的不同性状分别采用缝口封闭、化学灌浆及加设止水的缝口封闭等方法进行处理
2施工特点1
1裂缝处理是一项专业性很强的隐蔽工程,施工过程控制要求高
2大坝迎水面裂缝处理在电动卷扬吊篮上施工,局部存在高排架施工,上下交叉作业,施工危险系数高
3裂缝处理宜在冬季施工,大坝上游面▽143水平贯穿裂缝要在今冬明春的枯水季节处理完毕,工期紧
4大坝下游面新老混凝土结合面裂缝处理在混凝土仓位备仓过程中进行施工,大坝上游面裂缝处理与坝顶工程上下交叉作业,施工协调工作量大
5裂缝处理使用大量化学材料,劳动保护要求高
6施工工序复杂,施工工艺要求高,劳动力需用量较大
7化学灌浆耗时较长,开灌后必需连续灌浆直至结束,严禁灌浆中断,设备的维护保养、使用要求高
2、裂缝分类及处理方式2
1裂缝分类2
1大体积混凝土裂缝分类2
1Ⅰ类裂缝:缝宽δ<0
2mm;缝深h≤30cm,表现为龟裂或细微规则特性的裂缝
2Ⅱ类裂缝:缝宽0
2≤mmδ<0
3mm;缝深30cm≤h<100cm;平面缝长3m≤L<5m,表现为规则状的表面(浅层)裂缝
3Ⅲ类裂缝:缝宽0
3mm≤δ<0
5mm;缝深100cm≤h<500cm;缝长L>5m或平面长度大于、等于三分之一坝块宽度及侧面大于1~2个浇筑层厚,表现为规则状的裂缝
4Ⅳ类裂缝:缝宽δ≥0
5mm;缝深h>5m;侧(立)面长度L<5m,平面上贯穿全坝段的贯穿裂缝
2钢筋混凝土裂缝分类2
1Ⅰ类裂缝:表面缝宽δ<0
2mm;缝长0
5m≤L<1m;缝深h≤30cm,表现为规律性较差的裂缝
2Ⅱ类裂缝:表面缝宽0
3;缝长1m≤L<2m;缝深30cm≤h<100cm且不超过结构厚度1/4的裂
