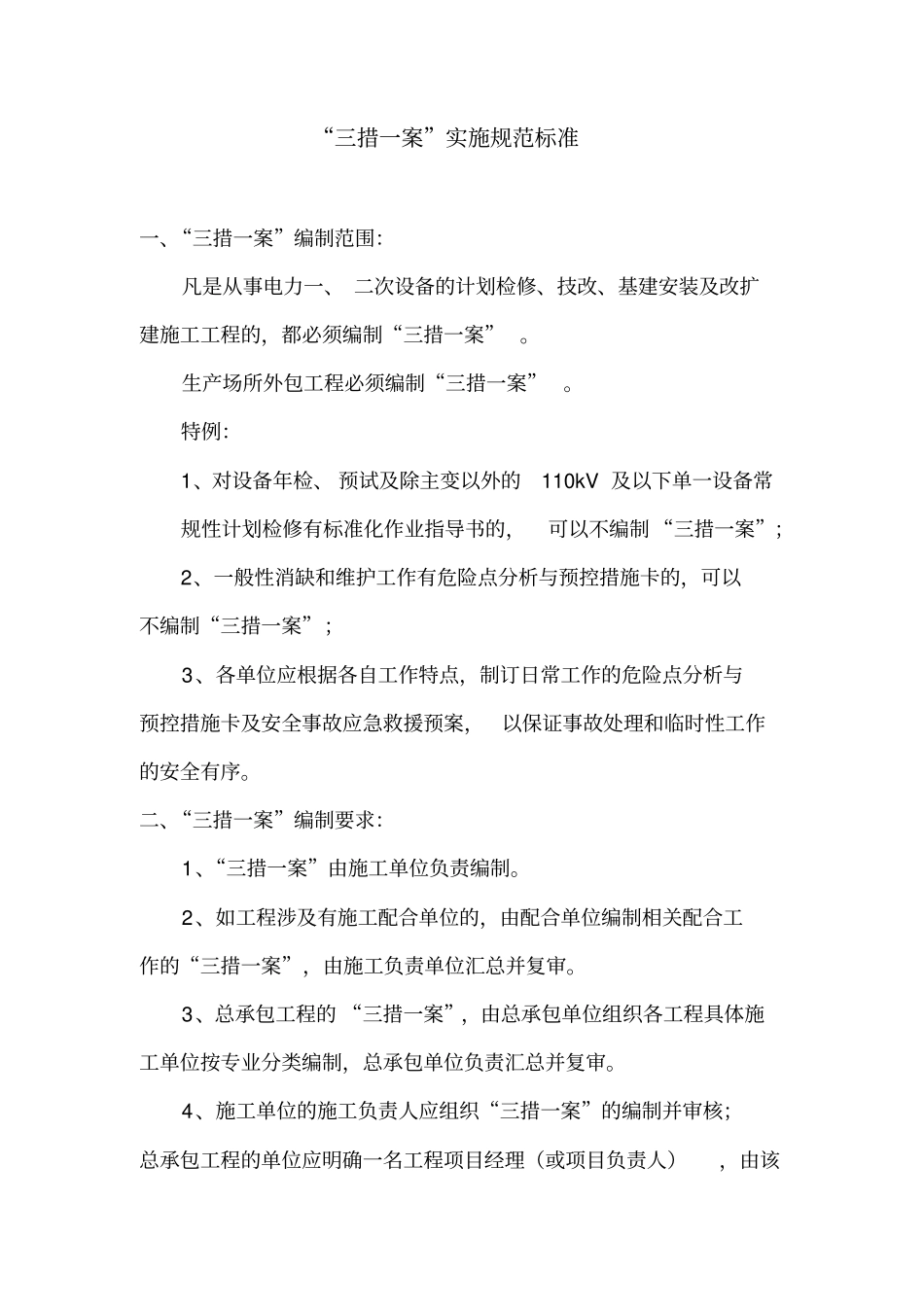

“三措一案”实施规范标准一、“三措一案”编制范围:凡是从事电力一、二次设备的计划检修、技改、基建安装及改扩建施工工程的,都必须编制“三措一案”
生产场所外包工程必须编制“三措一案”
特例:1、对设备年检、预试及除主变以外的110kV及以下单一设备常规性计划检修有标准化作业指导书的,可以不编制“三措一案”;2、一般性消缺和维护工作有危险点分析与预控措施卡的,可以不编制“三措一案”;3、各单位应根据各自工作特点,制订日常工作的危险点分析与预控措施卡及安全事故应急救援预案,以保证事故处理和临时性工作的安全有序
二、“三措一案”编制要求:1、“三措一案”由施工单位负责编制
2、如工程涉及有施工配合单位的,由配合单位编制相关配合工作的“三措一案”,由施工负责单位汇总并复审
3、总承包工程的“三措一案”,由总承包单位组织各工程具体施工单位按专业分类编制,总承包单位负责汇总并复审
4、施工单位的施工负责人应组织“三措一案”的编制并审核;总承包工程的单位应明确一名工程项目经理(或项目负责人),由该工程项目经理(或项目负责人)组织“三措一案”的编制并审核
5、施工单位应根据工程项目的现场实际情况,认真编制工程施工“三措一案”,确保各项措施正确完备,并对工程施工“三措一案”的必要性、正确性、安全性负责
6、“三措一案”要根据各项工程中施工作业的特点编制,不能照搬照抄,要将具体工作中的危险点及预控措施和有关注意事项交待清楚
7、“三措一案”的编制,准备工作要充分,计划布置要严密,各项措施要科学,并应避免口号式的、条条式的笼统内容,必须简明、具体、可操作性强

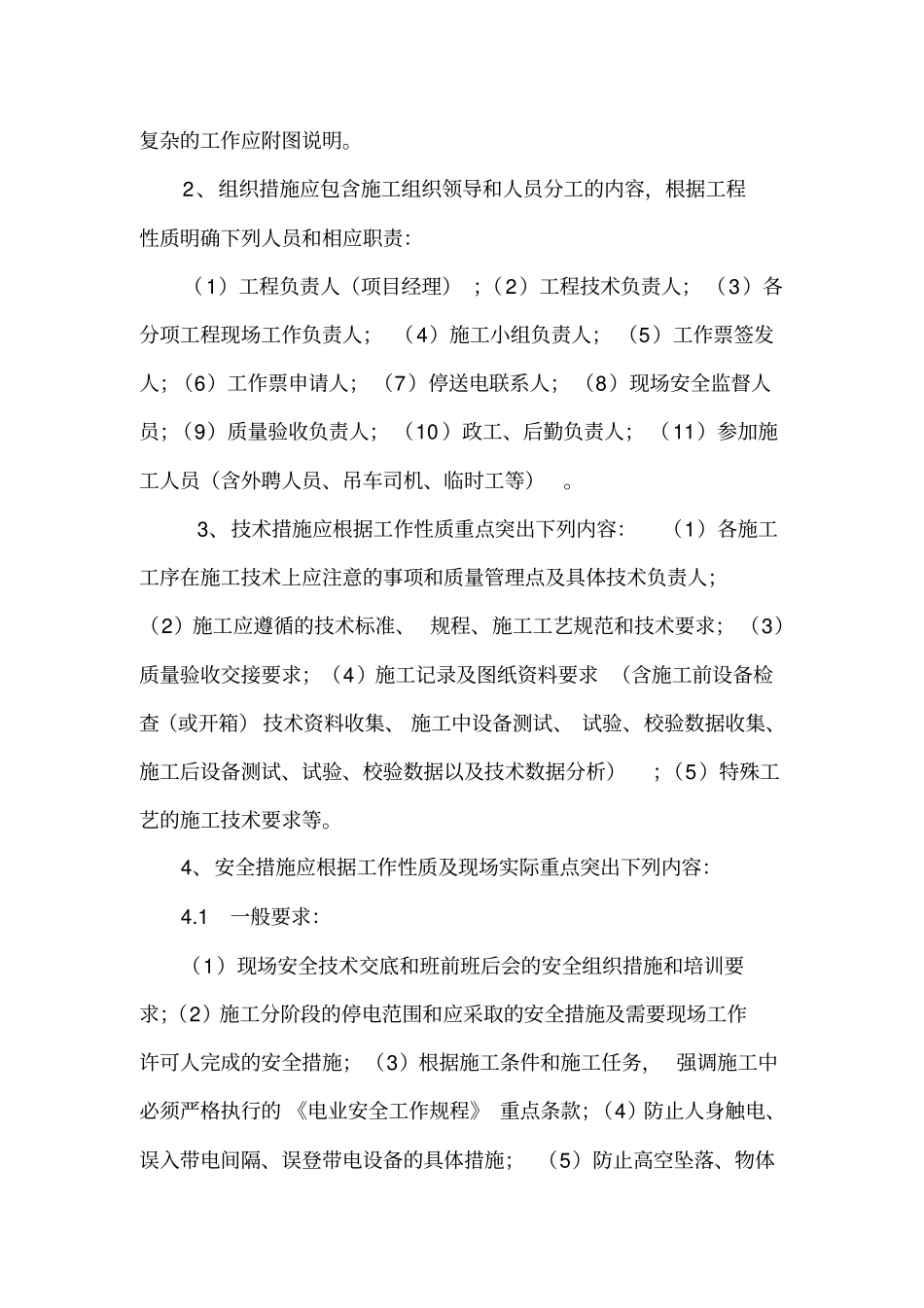

8、“三措一案”使用统一的封面格式(见附件1),应有(1)编制人、编制单位审核、工程监理单位审核、工程主管部门审核、生技部门审核、安监部门审核、批准人;(2)工程监理单位审核意见、工程主管部门审核意见、生技部门审核意见、安监部门审核意见、公司
