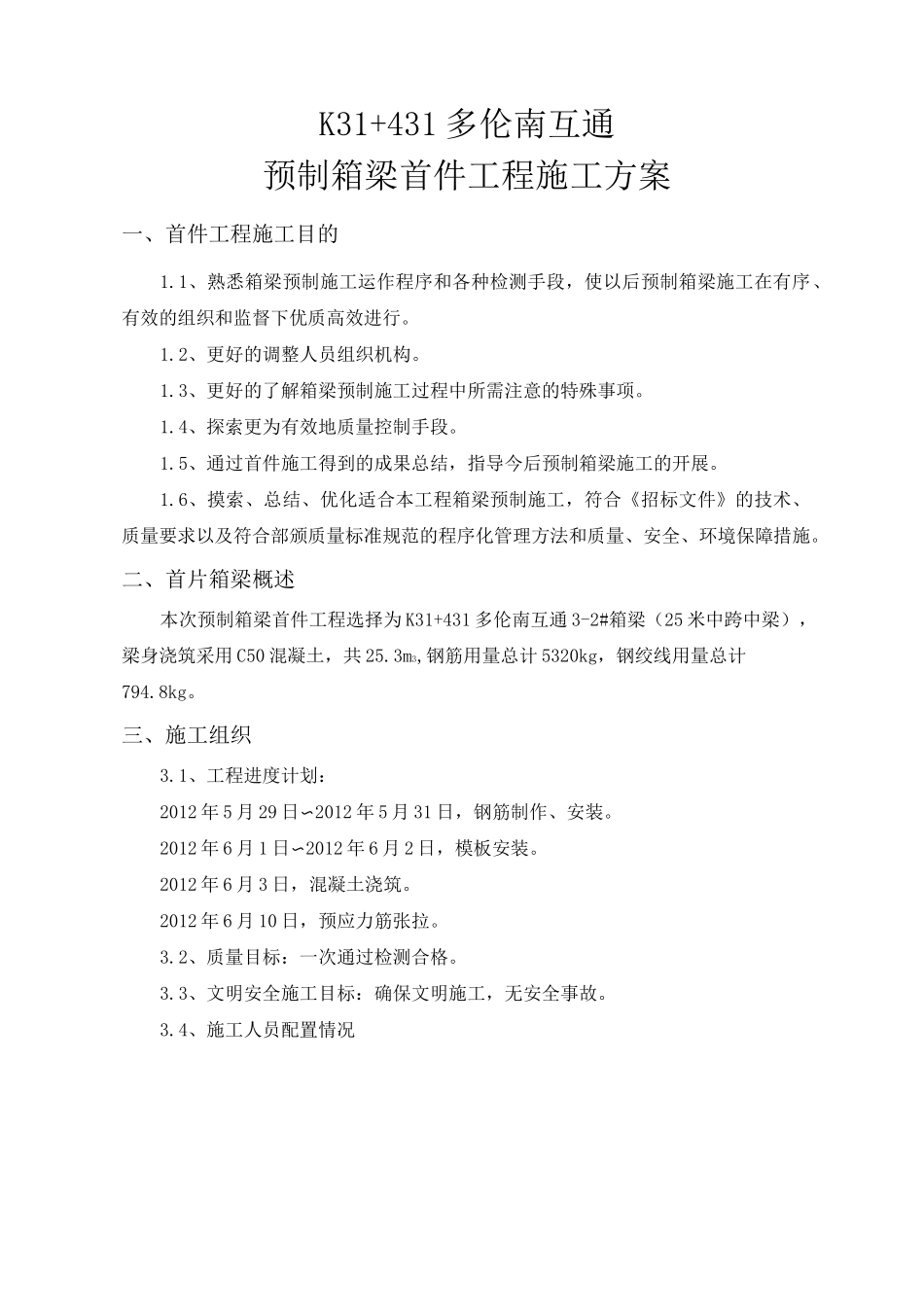

K31+431多伦南互通预制箱梁首件工程施工方案一、首件工程施工目的1
1、熟悉箱梁预制施工运作程序和各种检测手段,使以后预制箱梁施工在有序、有效的组织和监督下优质高效进行
2、更好的调整人员组织机构
3、更好的了解箱梁预制施工过程中所需注意的特殊事项
4、探索更为有效地质量控制手段
5、通过首件施工得到的成果总结,指导今后预制箱梁施工的开展
6、摸索、总结、优化适合本工程箱梁预制施工,符合《招标文件》的技术、质量要求以及符合部颁质量标准规范的程序化管理方法和质量、安全、环境保障措施
二、首片箱梁概述本次预制箱梁首件工程选择为K31+431多伦南互通3-2#箱梁(25米中跨中梁),梁身浇筑采用C50混凝土,共25
3m3,钢筋用量总计5320kg,钢绞线用量总计794
三、施工组织3
1、工程进度计划:2012年5月29日〜2012年5月31日,钢筋制作、安装
2012年6月1日〜2012年6月2日,模板安装
2012年6月3日,混凝土浇筑
2012年6月10日,预应力筋张拉
2、质量目标:一次通过检测合格
3、文明安全施工目标:确保文明施工,无安全事故

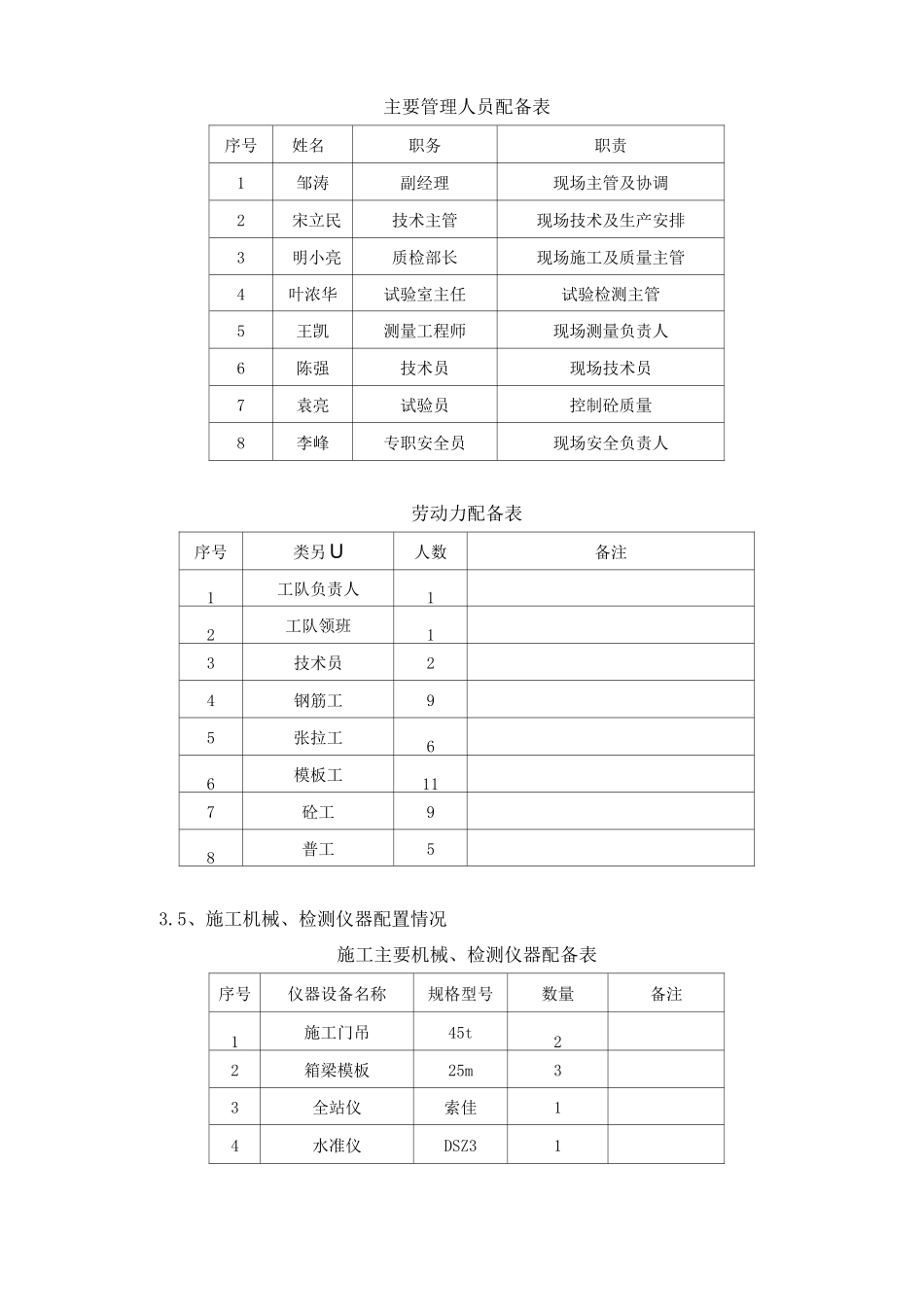

4、施工人员配置情况主要管理人员配备表序号姓名职务职责1邹涛副经理现场主管及协调2宋立民技术主管现场技术及生产安排3明小亮质检部长现场施工及质量主管4叶浓华试验室主任试验检测主管5王凯测量工程师现场测量负责人6陈强技术员现场技术员7袁亮试验员控制砼质量8李峰专职安全员现场安全负责人劳动力配备表序号类另U人数备注1工队负责人12工队领班13技术员24钢筋工95张拉工66模板工117砼工98普工53

5、施工机械、检测仪器配置情况施工主要机械、检测仪器配备表序号仪器设备名称规格型号数量备注1施工门吊45t22箱梁模板25m33全站仪索佳14水准仪DSZ315千斤顶250126油泵27插入
