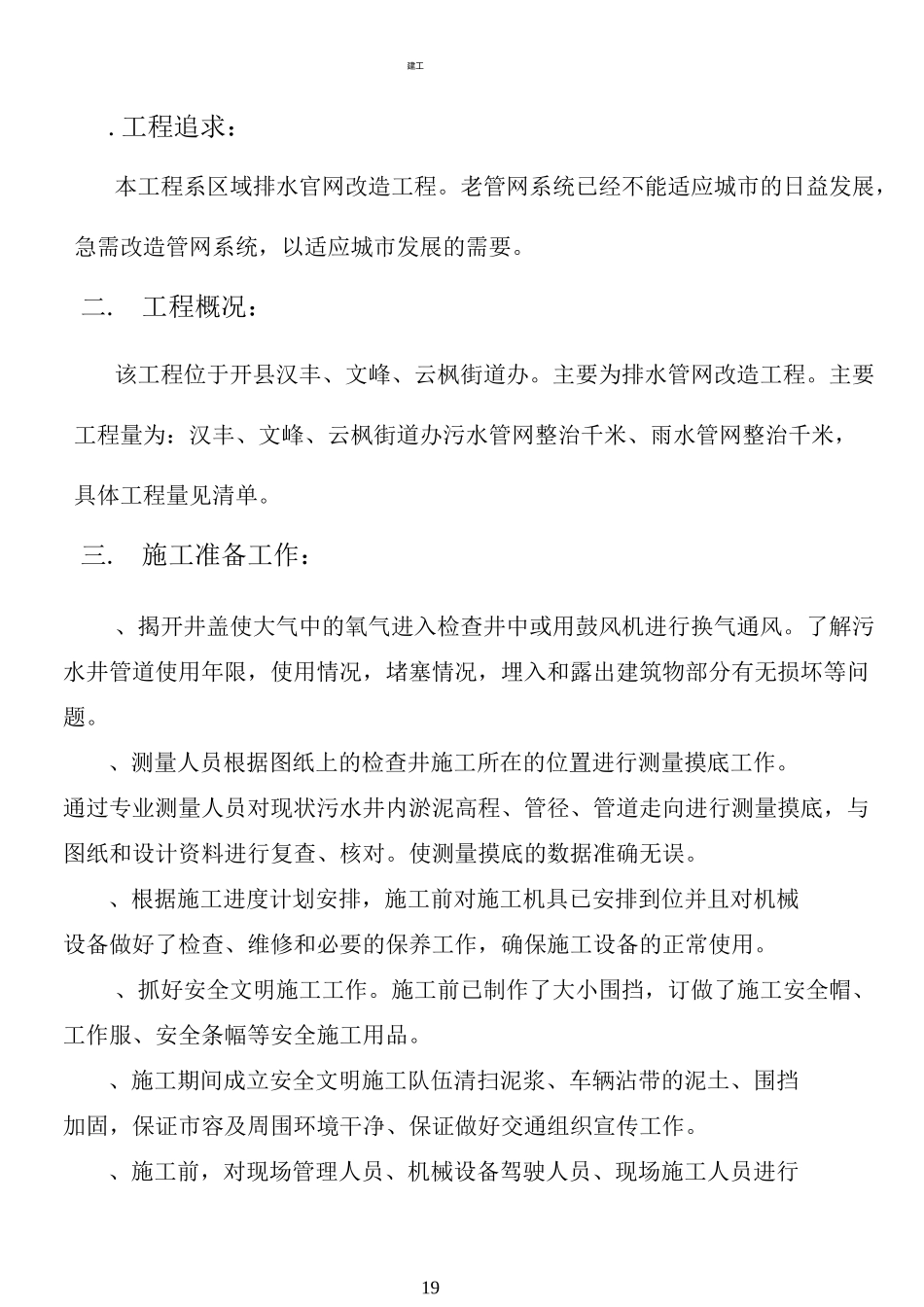

工程追求:本工程系区域排水官网改造工程
老管网系统已经不能适应城市的日益发展,急需改造管网系统,以适应城市发展的需要
工程概况:该工程位于开县汉丰、文峰、云枫街道办
主要为排水管网改造工程
主要工程量为:汉丰、文峰、云枫街道办污水管网整治千米、雨水管网整治千米,具体工程量见清单
施工准备工作:、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风
了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题
、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作
通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对
使测量摸底的数据准确无误
、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用
、抓好安全文明施工工作
施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品
、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作
、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行19专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责
四、质量及安全目标、质量目标确保合格
、安全目标实现“双零”目标,即:即零安全事故,零伤亡率

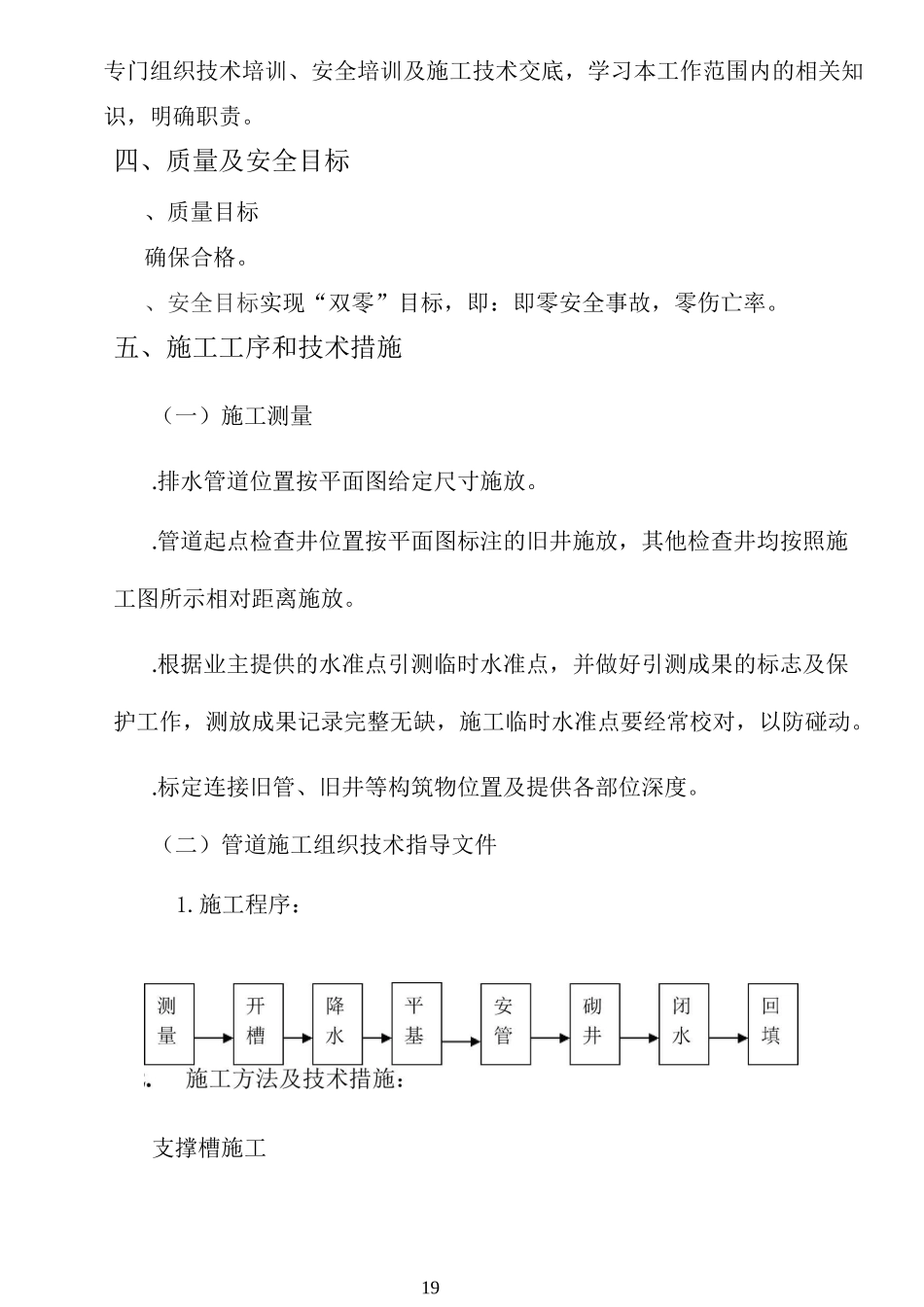

五、施工工序和技术措施(一)施工测量
排水管道位置按平面图给定尺寸施放
管道起点检查井位置按平面图标注的旧井施放,其他检查井均按照施工图所示相对距离施放
根据业主提供的水准点引测临时水准点,并做好引测成果的标志及保护工作,测放成果记录完整无缺,施工临时水准点要经常校对,以防碰动
标定连接旧管、旧井等构筑物位置及提供各部位深度
(二)管道施工组织技术指导文件1

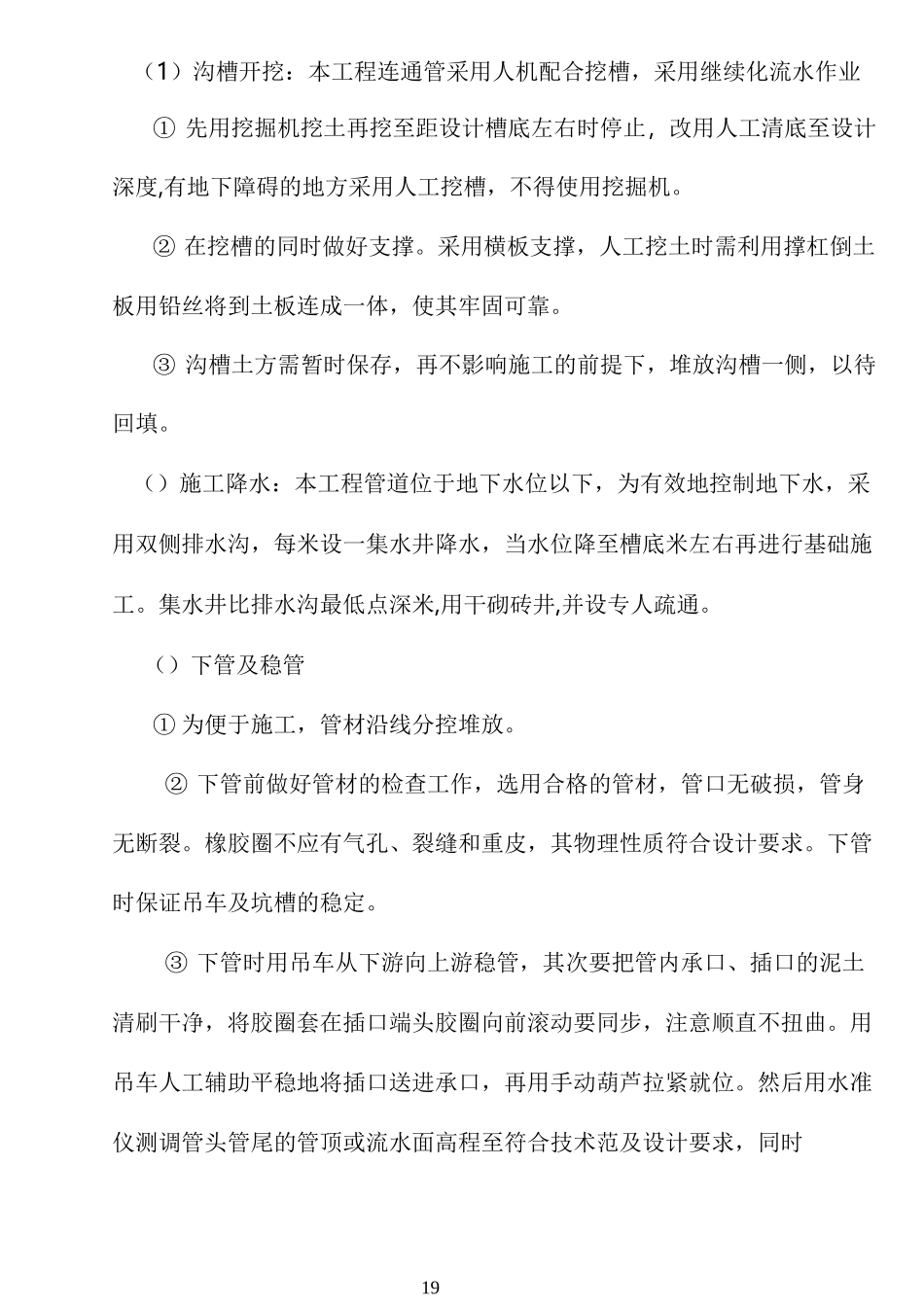

施工程序:支撑槽施工
