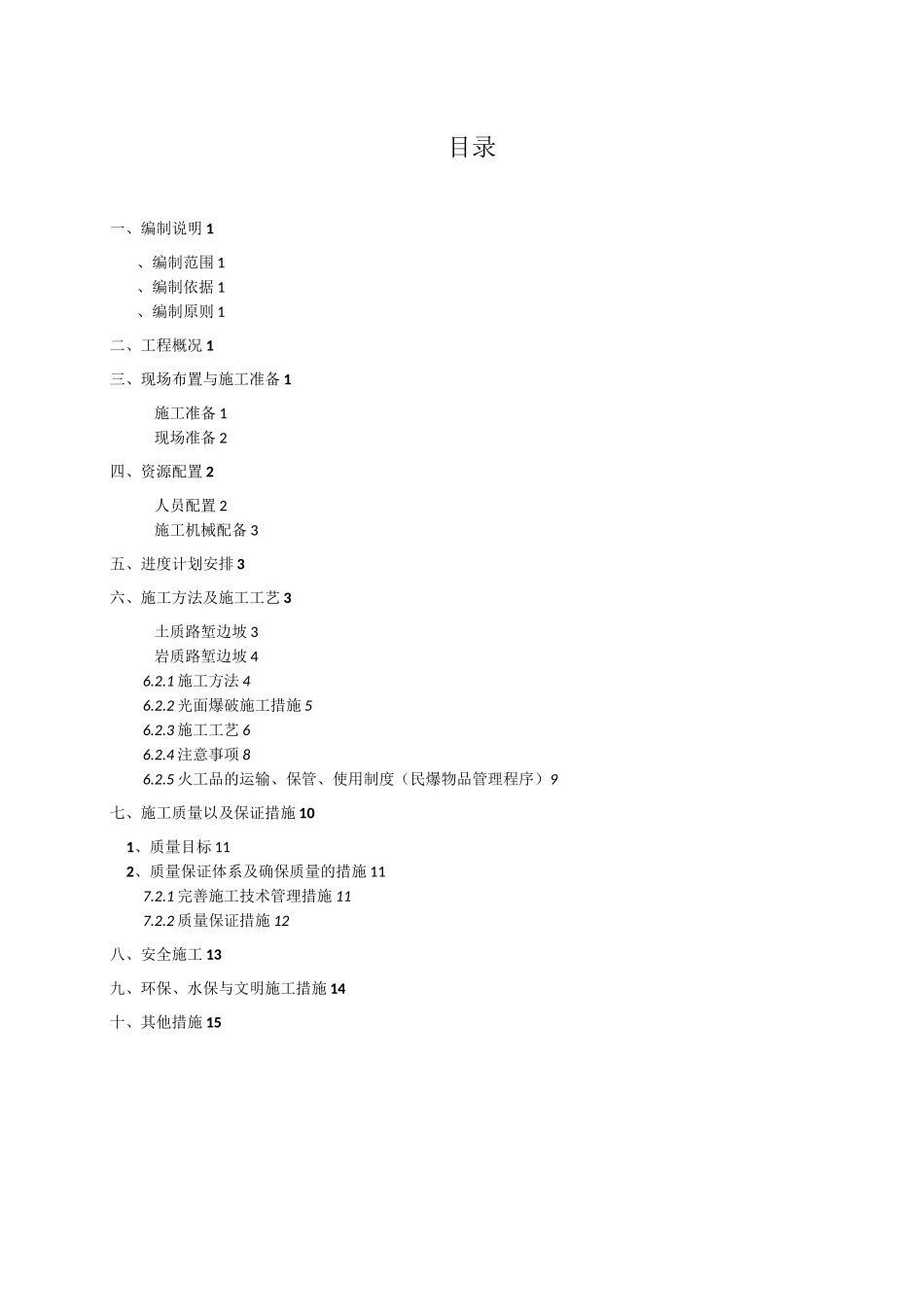

S208仁怀市长岗至播州区平正公路改扩建工程路基土石方首件开挖技术方案(K3+840~K4+240段)编制人复核人:审核人施工单位:贵州建工集团有限公司目录一、编制说明1、编制范围1、编制依据1、编制原则1二、工程概况1三、现场布置与施工准备1施工准备1现场准备2四、资源配置2人员配置2施工机械配备3五、进度计划安排3六、施工方法及施工工艺3土质路堑边坡3岩质路堑边坡46
1施工方法46
2光面爆破施工措施56
3施工工艺66
4注意事项86
5火工品的运输、保管、使用制度(民爆物品管理程序)9七、施工质量以及保证措施101、质量目标112、质量保证体系及确保质量的措施117
1完善施工技术管理措施117

2质量保证措施12八、安全施工13九、环保、水保与文明施工措施14十、其他措施15土石方首件开挖施工方案一、编制说明、编制范围本技术方案适用于仁怀市长岗至播州区平正公路改扩建工程路基土石方工程首件开挖处治其具体桩号为
、编制依据《仁怀市长岗至播州区平正公路改扩建工程施工图纸设计文件》《公路路基设计规范》()《公路工程技术标准》()、编制原则⑴施工总体布置体现确保质量,满足工期的原则
⑵施工过程坚持安全第一,预防为主和保护环境的原则
⑶遵循专业队伍施工,机械配套的原则
二、工程概况本段路堑首件起讫桩号为,长度米,挖方总量约为方
首件方案是为了项目部施工组织和施工工艺的合理性及适用性,通过首件段的施工,确定设备的类型及最佳组合方式
三、现场布置与施工准备施工准备(1)施工动员到目前为止本项目部已对所有参战人员进行了施工动员,并组织了相关人员进行了图纸会审
每位参与该试验段施工的技术人员和施工人员都对该试验段施工的基本情况和首件工程施工的意义有了深入的理解
并且明确了该试验段的施工特点、施工方法和技术要求及注意事项;并且安全意识、质量意识、工期意识和
