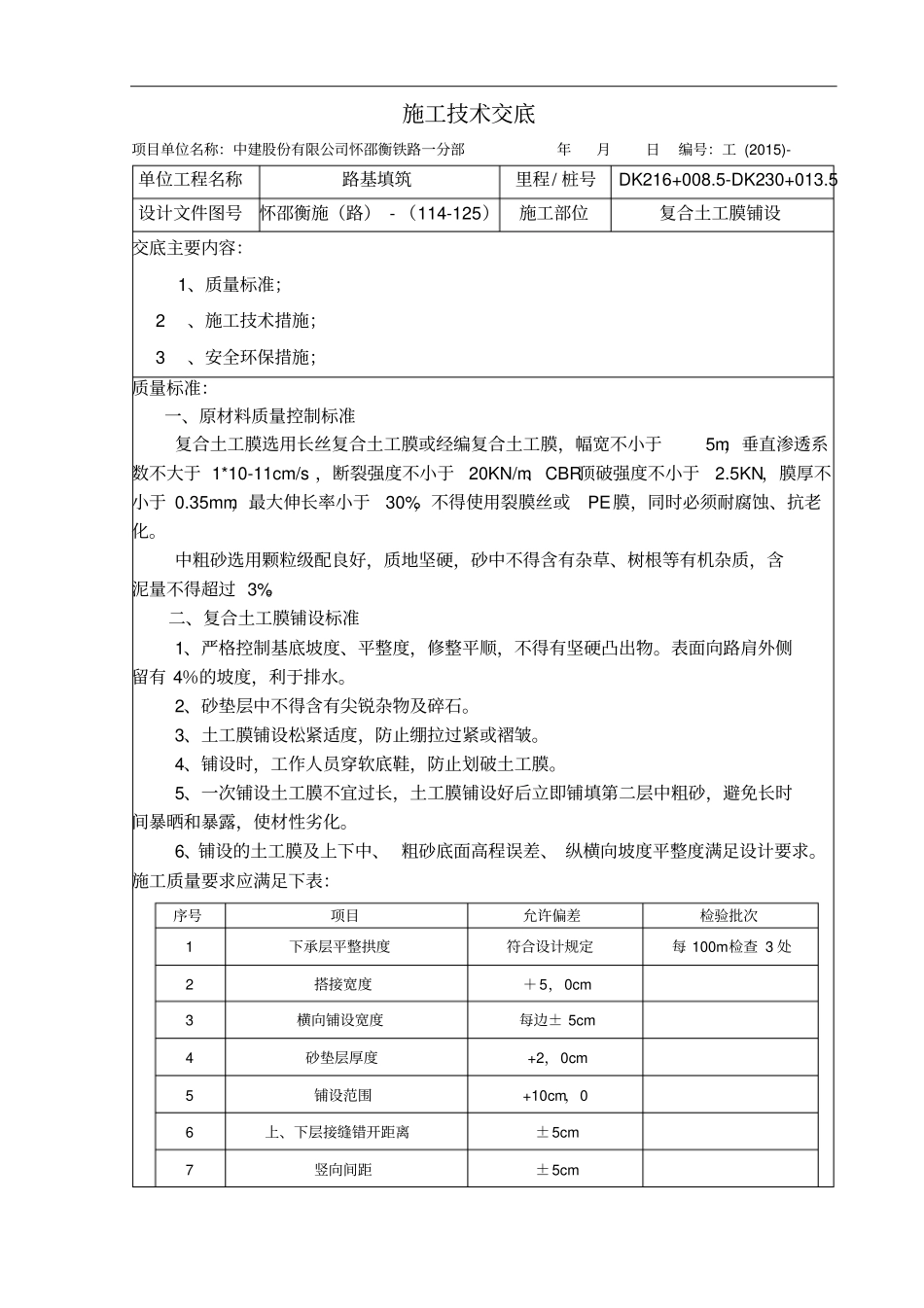

施工技术交底项目单位名称:中建股份有限公司怀邵衡铁路一分部年月日编号:工(2015)-单位工程名称路基填筑里程/桩号DK216+008
5-DK230+013
5设计文件图号怀邵衡施(路)-(114-125)施工部位复合土工膜铺设交底主要内容:1、质量标准;2、施工技术措施;3、安全环保措施;质量标准:一、原材料质量控制标准复合土工膜选用长丝复合土工膜或经编复合土工膜,幅宽不小于5m,垂直渗透系数不大于1*10-11cm/s,断裂强度不小于20KN/m、CBR顶破强度不小于2
5KN,膜厚不小于0
35mm,最大伸长率小于30%,不得使用裂膜丝或PE膜,同时必须耐腐蚀、抗老化
中粗砂选用颗粒级配良好,质地坚硬,砂中不得含有杂草、树根等有机杂质,含泥量不得超过3%
二、复合土工膜铺设标准1、严格控制基底坡度、平整度,修整平顺,不得有坚硬凸出物
表面向路肩外侧留有4%的坡度,利于排水
2、砂垫层中不得含有尖锐杂物及碎石
3、土工膜铺设松紧适度,防止绷拉过紧或褶皱
4、铺设时,工作人员穿软底鞋,防止划破土工膜
5、一次铺设土工膜不宜过长,土工膜铺设好后立即铺填第二层中粗砂,避免长时间暴晒和暴露,使材性劣化
6、铺设的土工膜及上下中、粗砂底面高程误差、纵横向坡度平整度满足设计要求
施工质量要求应满足下表:序号项目允许偏差检验批次1下承层平整拱度符合设计规定每100m检查3处2搭接宽度+5,0cm3横向铺设宽度每边±5cm4砂垫层厚度+2,0cm5铺设范围+10cm,06上、下层接缝错开距离±5cm7竖向间距±5cm7、第二层砂垫层经监理检查合格后,方可填筑路基
技术措施:一、施工方案概述路堑基床底层验收合格后,人工铺设5cm厚中粗砂,铺设一层复合土工膜,其上再铺设10cm厚中粗砂,经现场监理验收合格后方可进入下道工序

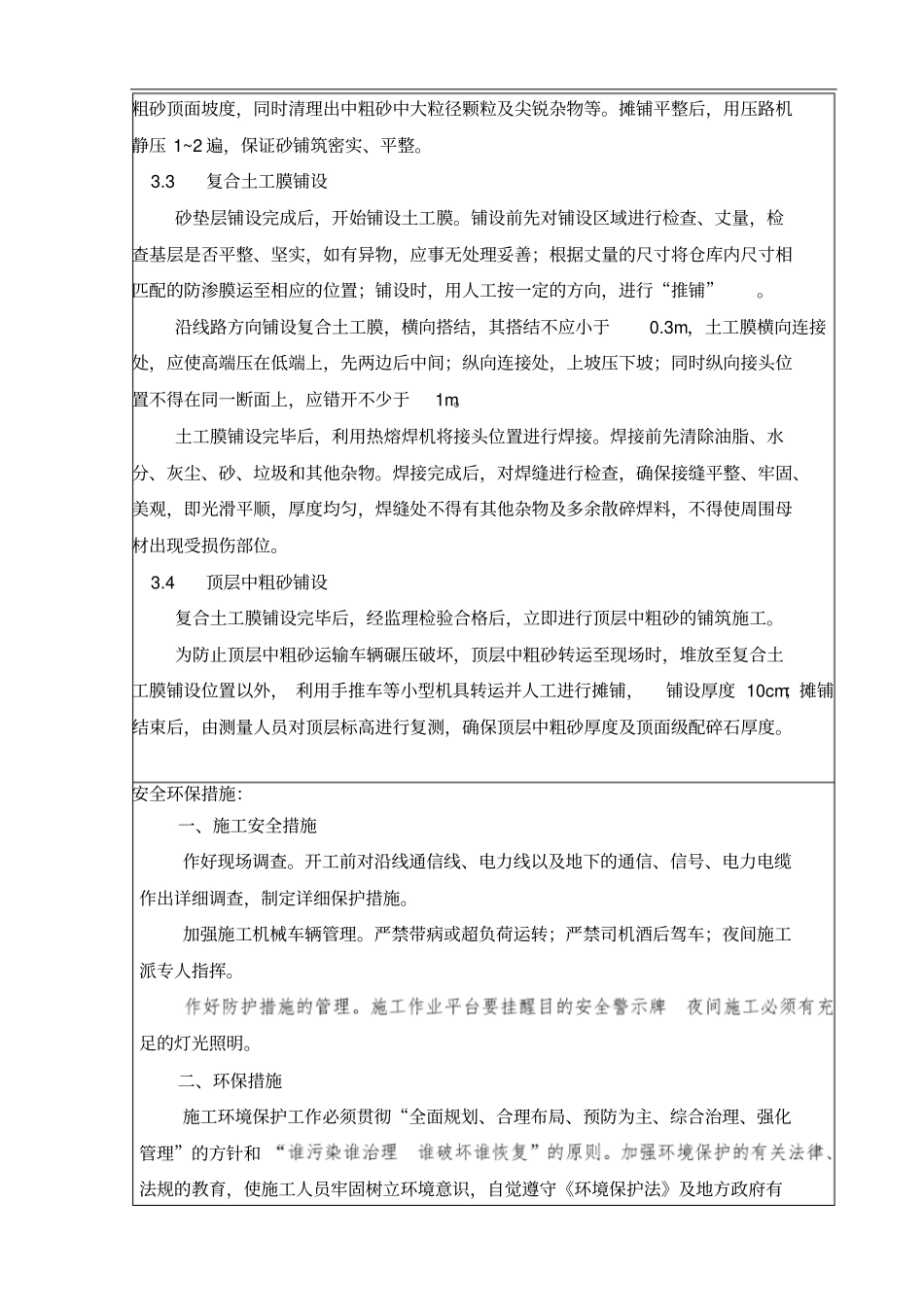

二、工艺流程修整路基基层→摊铺底层中粗砂→人工铺设复合土工膜→摊
