砖烟囱拆除方案一、烟囱拆除工程概况:江苏省沙江钢铁厂,60m砼凝土烟囱,位于该厂厂区内,因四周紧靠厂房,无法使用定向爆破,上级主管部门和厂领导研究决定对该砼烟囱进行人工拆除,为此编制60m砼烟囱拆除作业方案
二、烟囱拆除施工准备2
1、技术人员必须详细熟悉烟囱结构,并对作业人员进行周密细致的安全技术交底,技术负责人要到现场指挥施工
2、拆除施工开始前,先将电线,管道等通往拆除烟囱的支线切断
3、拆除烟囱前,在四周围设置安全围拦,距烟囱筒壁15m范围内设置安全警戒区
设警示标志,禁止非工作人员入内
三、烟囱拆除施工方法:3
1、拆除设备采用自制内自落式操作平台
(见附图⑴自落式内操作架采用①48X3・5mm扣件式架管,落在烟囱内衬上
四周与混凝土筒壁顶紧,以确保操作架的稳定
⑵自落式内操作架要求铺板紧密稳固
施工过程中必须确保操作人员安全带着力点,以确保施工安全
2、首先拆除烟囱内衬500mm,然后米用电镐拆除砼筒壁,以10cm咼为一个拆除单位,分层向下拆除
3、人员上下及垂直运输,利用原烟囱留置的外爬梯
5拆除的砼等材料通过烟囱内,白天拆除,晚上用铲车装渣,自卸汽车及时运走
6拆除施工工序①拆除耐火砖②自落操作架并加固处理③电镐分解砼4割断钢筋5清理废渣附图一自落式内操作平台图四、烟囱拆除施工部署在施工管理、质量管理、技术管理、进度安排及安全和文明施工等方面,严格按国标《建筑拆除工程安全技术规范》要求进行、现行施工规范进行
我司将采用先进的施工工艺和机械设备,以“安全、优质、高速、低耗”的水平完成任务

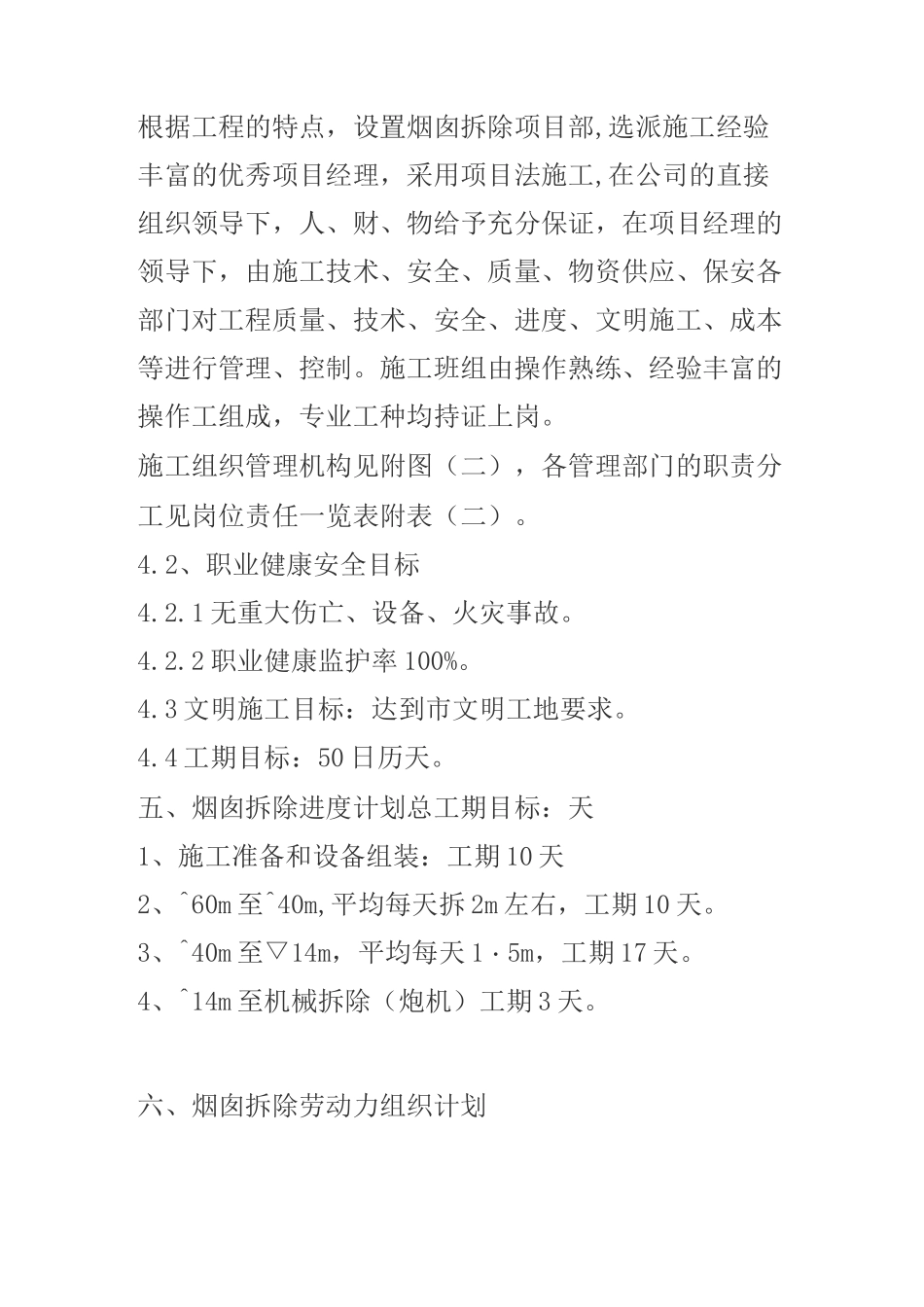

1、施工组织管理机构根据工程的特点,设置烟囱拆除项目部,选派施工经验丰富的优秀项目经理,采用项目法施工,在公司的直接组织领导下,人、财、物给予充分保证,在项目经理的领导下,由施工技术、安全、质量、物资供应、保安各部门对工程质量、技术、安全、进度、文
