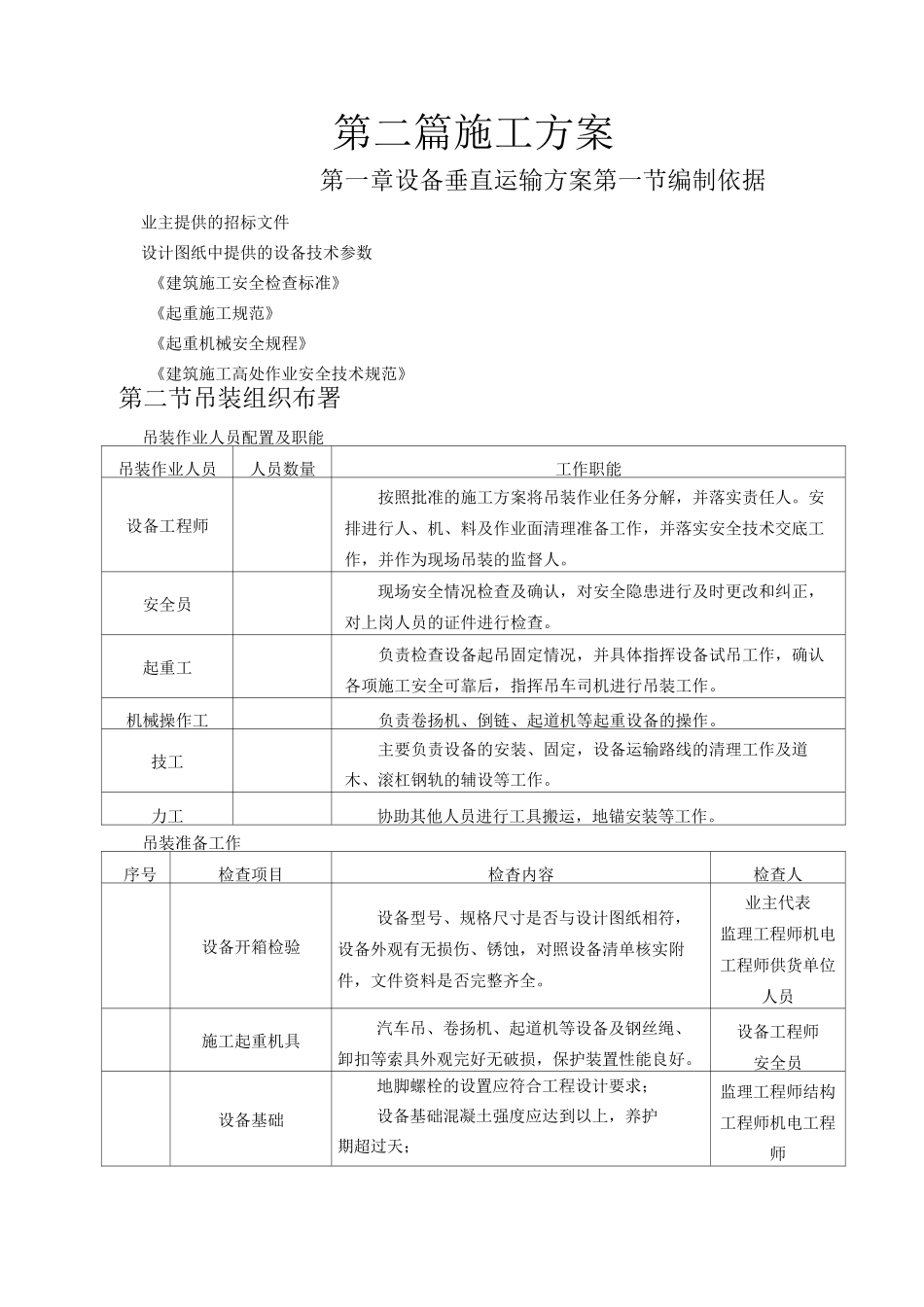

第二篇施工方案第一章设备垂直运输方案第一节编制依据业主提供的招标文件设计图纸中提供的设备技术参数《建筑施工安全检查标准》《起重施工规范》《起重机械安全规程》《建筑施工高处作业安全技术规范》第二节吊装组织布署吊装作业人员配置及职能吊装作业人员人员数量工作职能设备工程师按照批准的施工方案将吊装作业任务分解,并落实责任人
安排进行人、机、料及作业面清理准备工作,并落实安全技术交底工作,并作为现场吊装的监督人
安全员现场安全情况检查及确认,对安全隐患进行及时更改和纠正,对上岗人员的证件进行检查
起重工负责检查设备起吊固定情况,并具体指挥设备试吊工作,确认各项施工安全可靠后,指挥吊车司机进行吊装工作
机械操作工负责卷扬机、倒链、起道机等起重设备的操作
技工主要负责设备的安装、固定,设备运输路线的清理工作及道木、滚杠钢轨的辅设等工作
力工协助其他人员进行工具搬运,地锚安装等工作

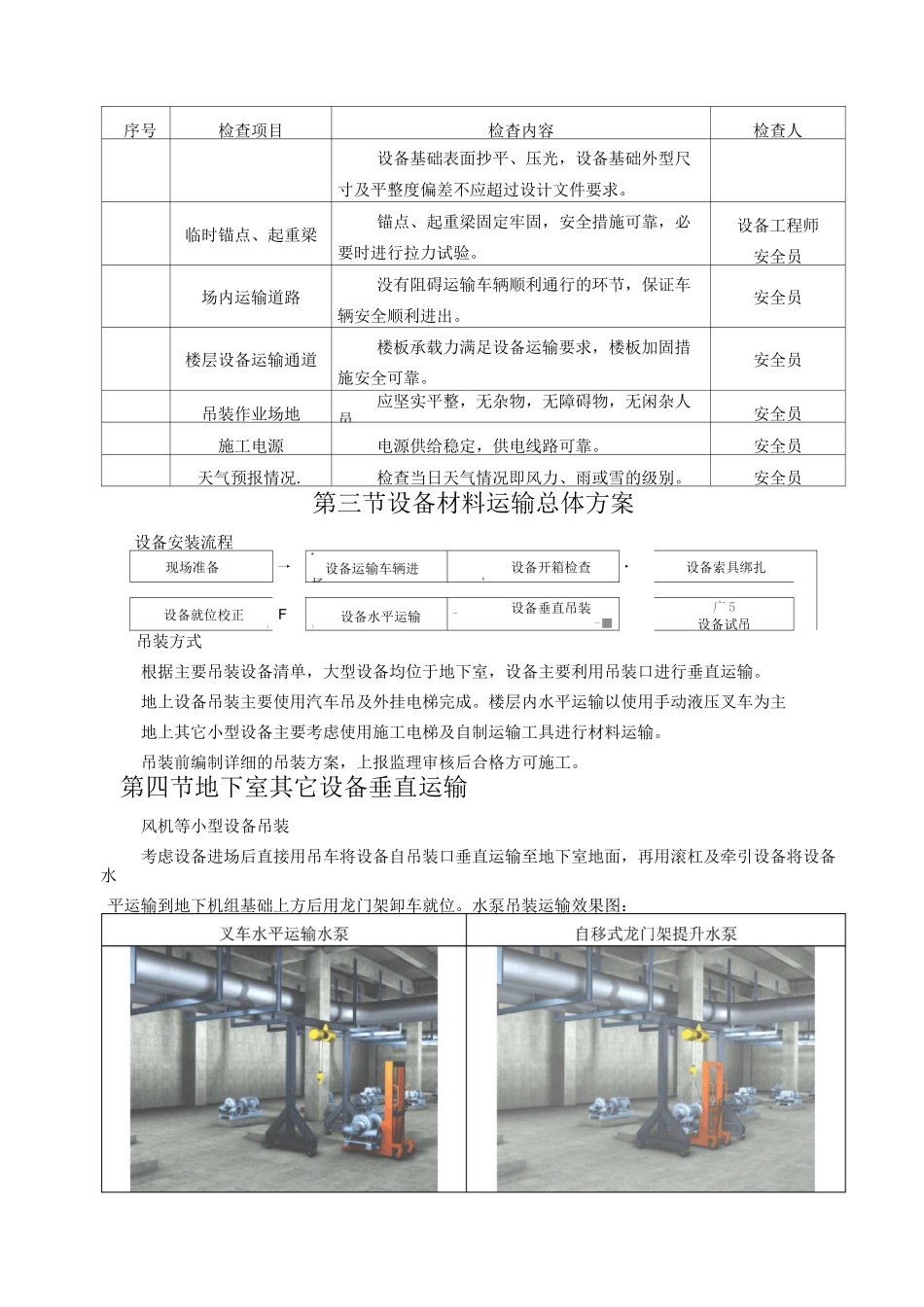

吊装准备工作序号检查项目检杳内容检查人设备开箱检验设备型号、规格尺寸是否与设计图纸相符,设备外观有无损伤、锈蚀,对照设备清单核实附件,文件资料是否完整齐全
业主代表监理工程师机电工程师供货单位人员施工起重机具汽车吊、卷扬机、起道机等设备及钢丝绳、卸扣等索具外观完好无破损,保护装置性能良好
设备工程师安全员设备基础地脚螺栓的设置应符合工程设计要求;设备基础混凝土强度应达到以上,养护期超过天;监理工程师结构工程师机电工程师序号检查项目检杳内容检查人设备基础表面抄平、压光,设备基础外型尺寸及平整度偏差不应超过设计文件要求
临时锚点、起重梁锚点、起重梁固定牢固,安全措施可靠,必要时进行拉力试验
设备工程师安全员场内运输道路没有阻碍运输车辆顺利通行的环节,保证车辆安全顺利进出
安全员楼层设备运输通道楼板承载力满足设备运输要求,楼板加固措施安全可靠
安全员吊装作业场地应坚实平整,无杂物,无障碍物,无闲杂人员
安全员施工电源
