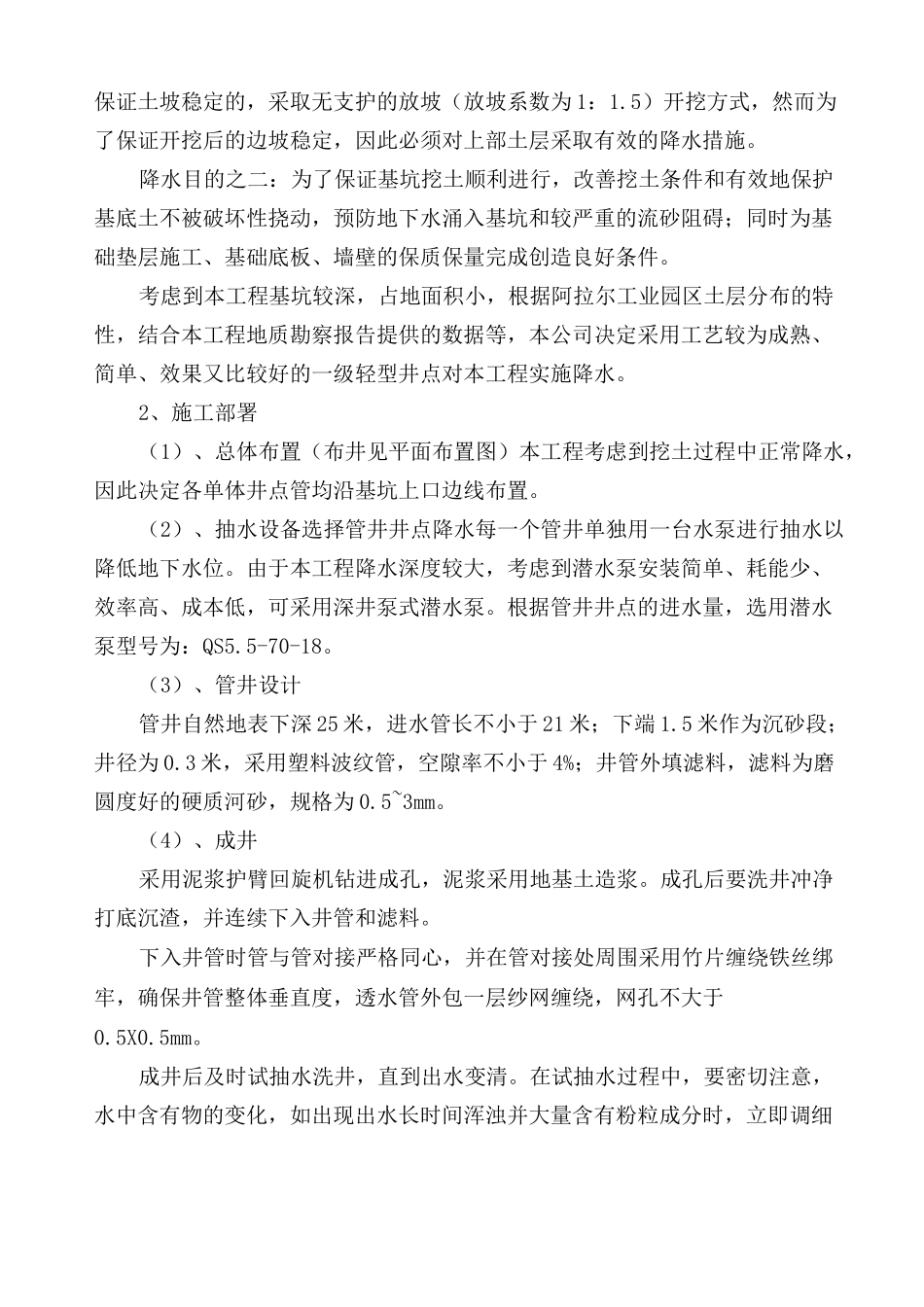

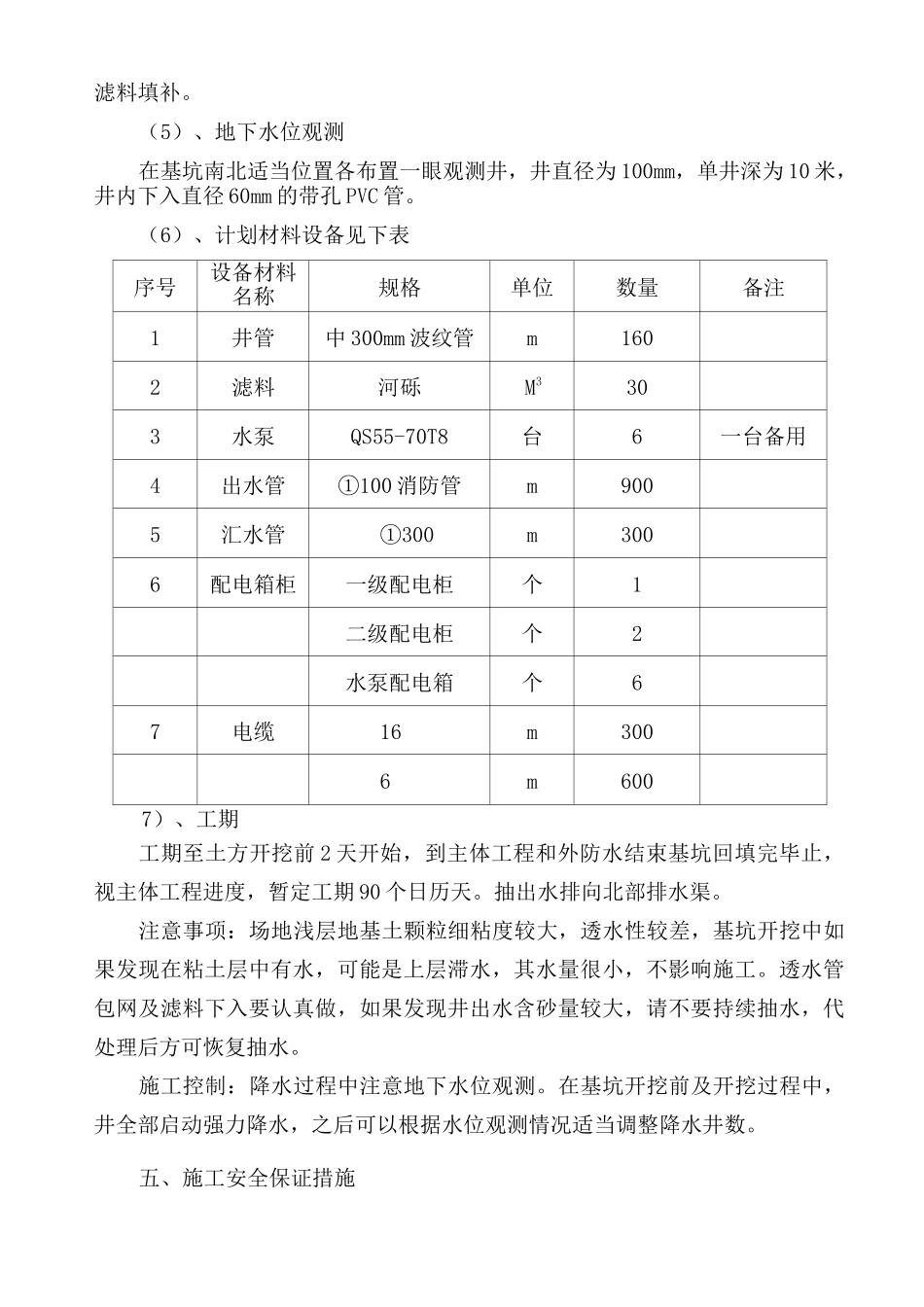

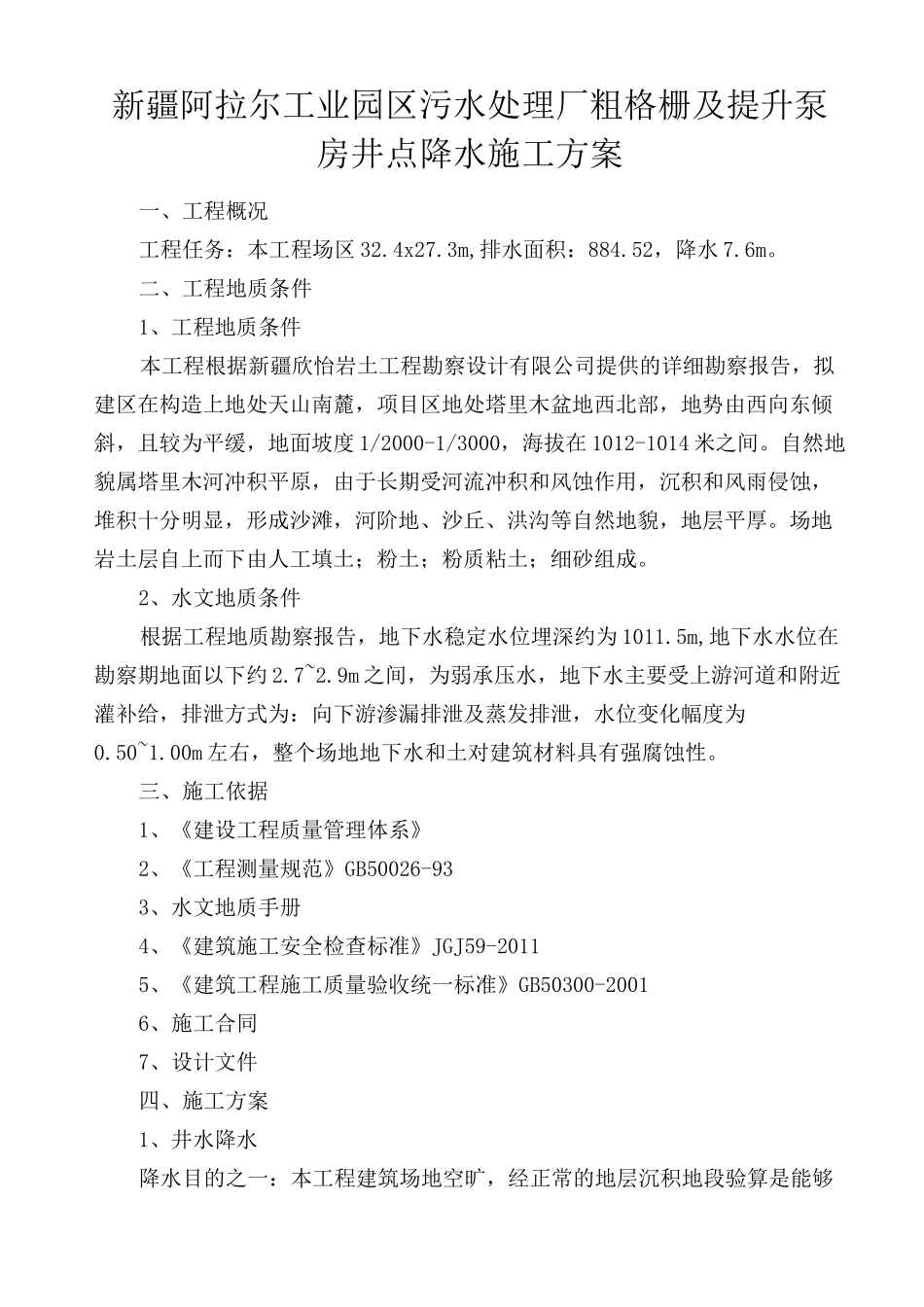

新疆阿拉尔工业园区污水处理厂粗格栅及提升泵房井点降水施工方案一、工程概况工程任务:本工程场区32.4x27.3m,排水面积:884.52,降水7.6m。二、工程地质条件1、工程地质条件本工程根据新疆欣怡岩土工程勘察设计有限公司提供的详细勘察报告,拟建区在构造上地处天山南麓,项目区地处塔里木盆地西北部,地势由西向东倾斜,且较为平缓,地面坡度1/2000-1/3000,海拔在1012-1014米之间。自然地貌属塔里木河冲积平原,由于长期受河流冲积和风蚀作用,沉积和风雨侵蚀,堆积十分明显,形成沙滩,河阶地、沙丘、洪沟等自然地貌,地层平厚。场地岩土层自上而下由人工填土;粉土;粉质粘土;细砂组成。2、水文地质条件根据工程地质勘察报告,地下水稳定水位埋深约为1011.5m,地下水水位在勘察期地面以下约2.7~2.9m之间,为弱承压水,地下水主要受上游河道和附近灌补给,排泄方式为:向下游渗漏排泄及蒸发排泄,水位变化幅度为0.50~1.00m左右,整个场地地下水和土对建筑材料具有强腐蚀性。三、施工依据1、《建设工程质量管理体系》2、《工程测量规范》GB50026-933、水文地质手册4、《建筑施工安全检查标准》JGJ59-20115、《建筑工程施工质量验收统一标准》GB50300-20016、施工合同7、设计文件四、施工方案1、井水降水降水目的之一:本工程建筑场地空旷,经正常的地层沉积地段验算是能够保证土坡稳定的,采取无支护的放坡(放坡系数为1:1.5)开挖方式,然而为了保证开挖后的边坡稳定,因此必须对上部土层采取有效的降水措施。降水目的之二:为了保证基坑挖土顺利进行,改善挖土条件和有效地保护基底土不被破坏性挠动,预防地下水涌入基坑和较严重的流砂阻碍;同时为基础垫层施工、基础底板、墙壁的保质保量完成创造良好条件。考虑到本工程基坑较深,占地面积小,根据阿拉尔工业园区土层分布的特性,结合本工程地质勘察报告提供的数据等,本公司决定采用工艺较为成熟、简单、效果又比较好的一级轻型井点对本工程实施降水。2、施工部署(1)、总体布置(布井见平面布置图)本工程考虑到挖土过程中正常降水,因此决定各单体井点管均沿基坑上口边线布置。(2)、抽水设备选择管井井点降水每一个管井单独用一台水泵进行抽水以降低地下水位。由于本工程降水深度较大,考虑到潜水泵安装简单、耗能少、效率高、成本低,可采用深井泵式潜水泵。根据管井井点的进水量,选用潜水泵型号为:QS5.5-70-18。(3)、管井设计管井自然地表下深25米,进水管长不小于21米;下端1.5米作为沉砂段;井径为0.3米,采用塑料波纹管,空隙率不小于4%;井管外填滤料,滤料为磨圆度好的硬质河砂,规格为0.5~3mm。(4)、成井采用泥浆护臂回旋机钻进成孔,泥浆采用地基土造浆。成孔后要洗井冲净打底沉渣,并连续下入井管和滤料。下入井管时管与管对接严格同心,并在管对接处周围采用竹片缠绕铁丝绑牢,确保井管整体垂直度,透水管外包一层纱网缠绕,网孔不大于0.5X0.5mm。成井后及时试抽水洗井,直到出水变清。在试抽水过程中,要密切注意,水中含有物的变化,如出现出水长时间浑浊并大量含有粉粒成分时,立即调细滤料填补。(5)、地下水位观测在基坑南北适当位置各布置一眼观测井,井直径为100mm,单井深为10米,井内下入直径60mm的带孔PVC管。(6)、计划材料设备见下表序号设备材料名称规格单位数量备注1井管中300mm波纹管m1602滤料河砾M3303水泵QS55-70T8台6一台备用4出水管①100消防管m9005汇水管①300m3006配电箱柜一级配电柜个1二级配电柜个2水泵配电箱个67电缆16m3006m6007)、工期工期至土方开挖前2天开始,到主体工程和外防水结束基坑回填完毕止,视主体工程进度,暂定工期90个日历天。抽出水排向北部排水渠。注意事项:场地浅层地基土颗粒细粘度较大,透水性较差,基坑开挖中如果发现在粘土层中有水,可能是上层滞水,其水量很小,不影响施工。透水管包网及滤料下入要认真做,如果发现井出水含砂量较大,请不要持续抽水,代处理后方可恢复抽水。施工控制:降水过程中注意地下水位观测。在基坑开挖前及开挖过程中,井全部启动强力降水,之后可以根据水位观测情况适当调整降水井数。五、施工安全保证措施(一)、...
