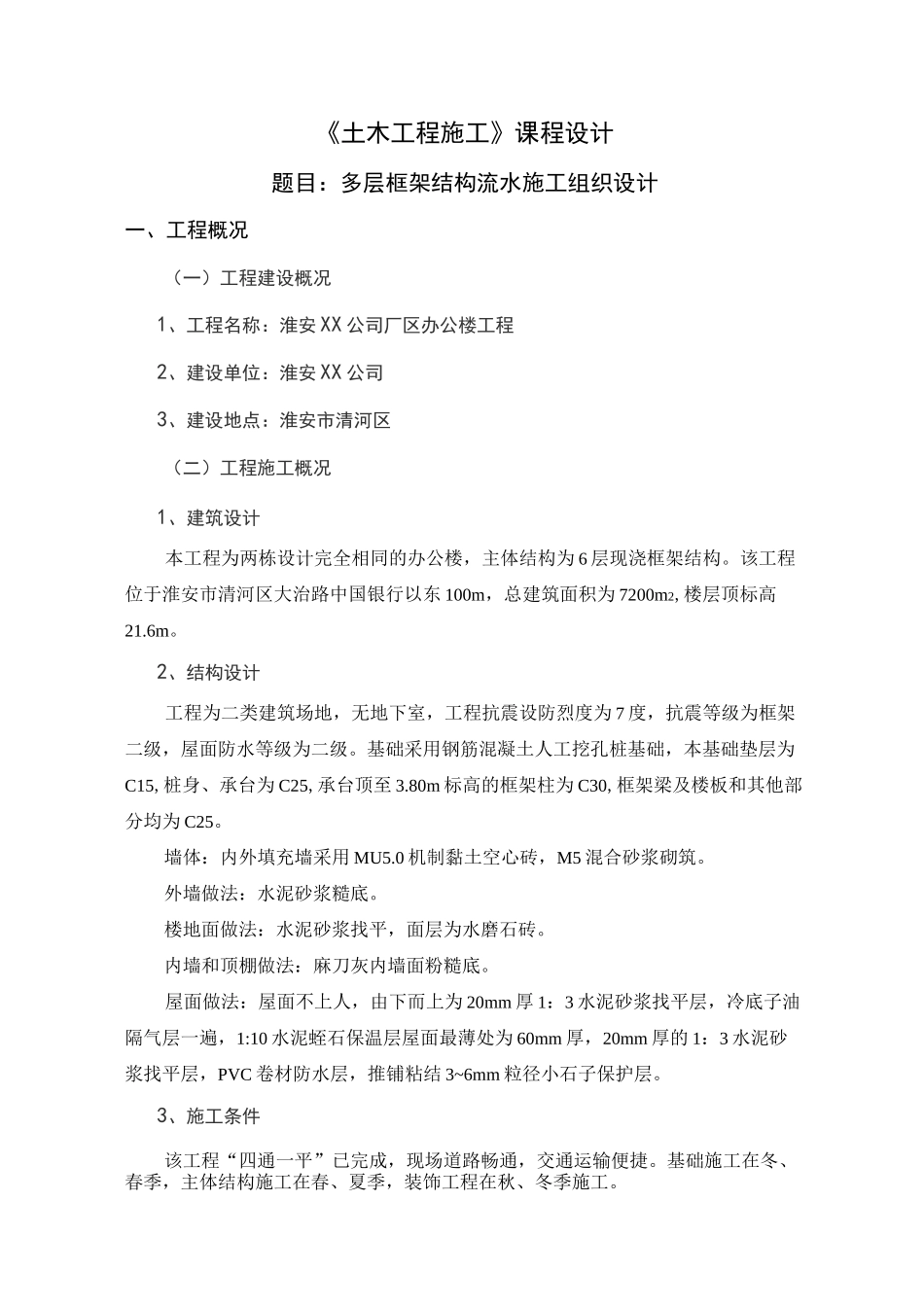

《土木工程施工》课程设计题目:多层框架结构流水施工组织设计一、工程概况(一)工程建设概况1、工程名称:淮安XX公司厂区办公楼工程2、建设单位:淮安XX公司3、建设地点:淮安市清河区(二)工程施工概况1、建筑设计本工程为两栋设计完全相同的办公楼,主体结构为6层现浇框架结构
该工程位于淮安市清河区大治路中国银行以东100m,总建筑面积为7200m2,楼层顶标高21
2、结构设计工程为二类建筑场地,无地下室,工程抗震设防烈度为7度,抗震等级为框架二级,屋面防水等级为二级
基础采用钢筋混凝土人工挖孔桩基础,本基础垫层为C15,桩身、承台为C25,承台顶至3
80m标高的框架柱为C30,框架梁及楼板和其他部分均为C25
墙体:内外填充墙采用MU5
0机制黏土空心砖,M5混合砂浆砌筑
外墙做法:水泥砂浆糙底
楼地面做法:水泥砂浆找平,面层为水磨石砖
内墙和顶棚做法:麻刀灰内墙面粉糙底
屋面做法:屋面不上人,由下而上为20mm厚1:3水泥砂浆找平层,冷底子油隔气层一遍,1:10水泥蛭石保温层屋面最薄处为60mm厚,20mm厚的1:3水泥砂浆找平层,PVC卷材防水层,推铺粘结3~6mm粒径小石子保护层
3、施工条件该工程“四通一平”已完成,现场道路畅通,交通运输便捷
基础施工在冬、春季,主体结构施工在春、夏季,装饰工程在秋、冬季施工

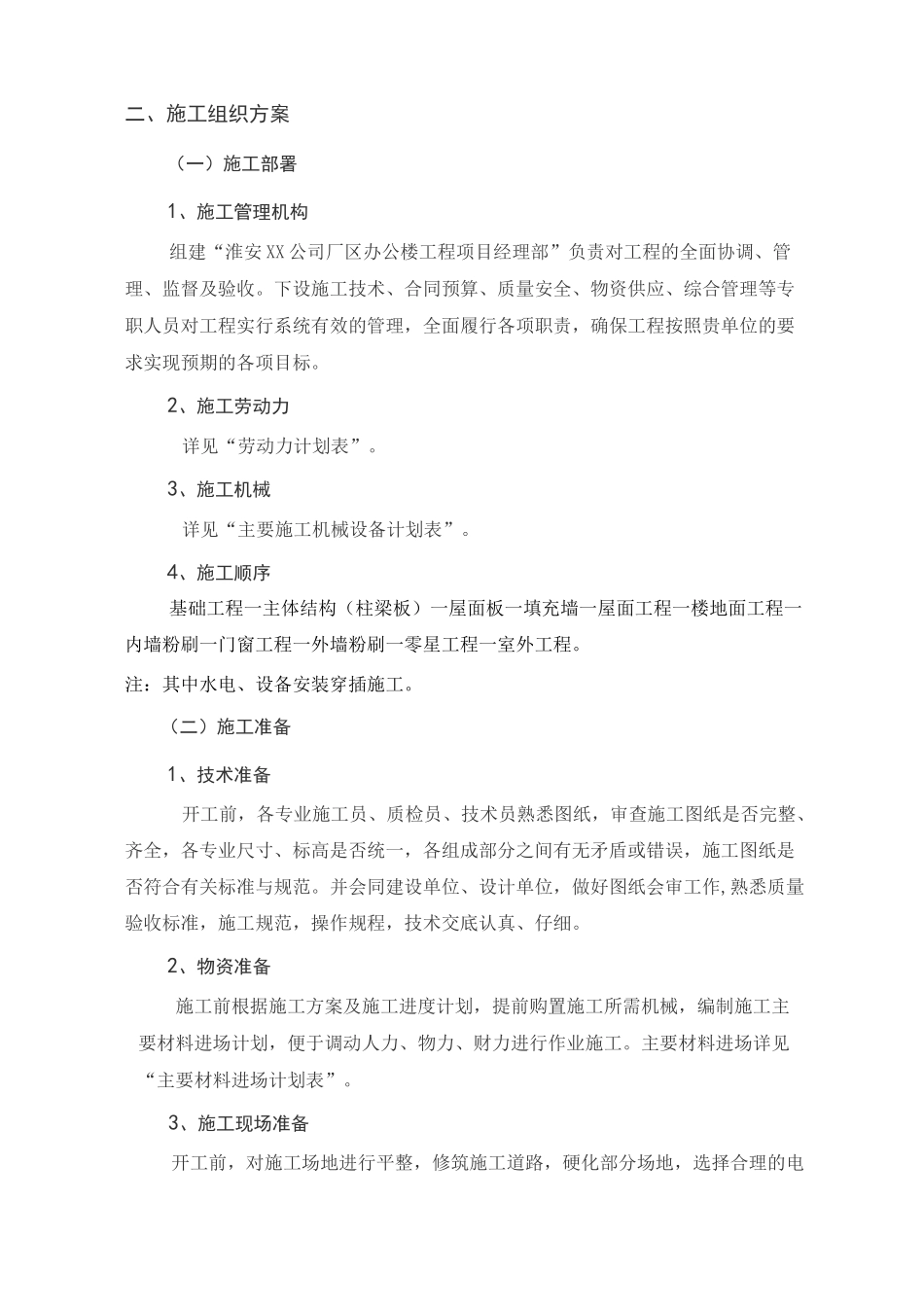

二、施工组织方案(一)施工部署1、施工管理机构组建“淮安XX公司厂区办公楼工程项目经理部”负责对工程的全面协调、管理、监督及验收
下设施工技术、合同预算、质量安全、物资供应、综合管理等专职人员对工程实行系统有效的管理,全面履行各项职责,确保工程按照贵单位的要求实现预期的各项目标
2、施工劳动力详见“劳动力计划表”
3、施工机械详见“主要施工机械设备计划表”

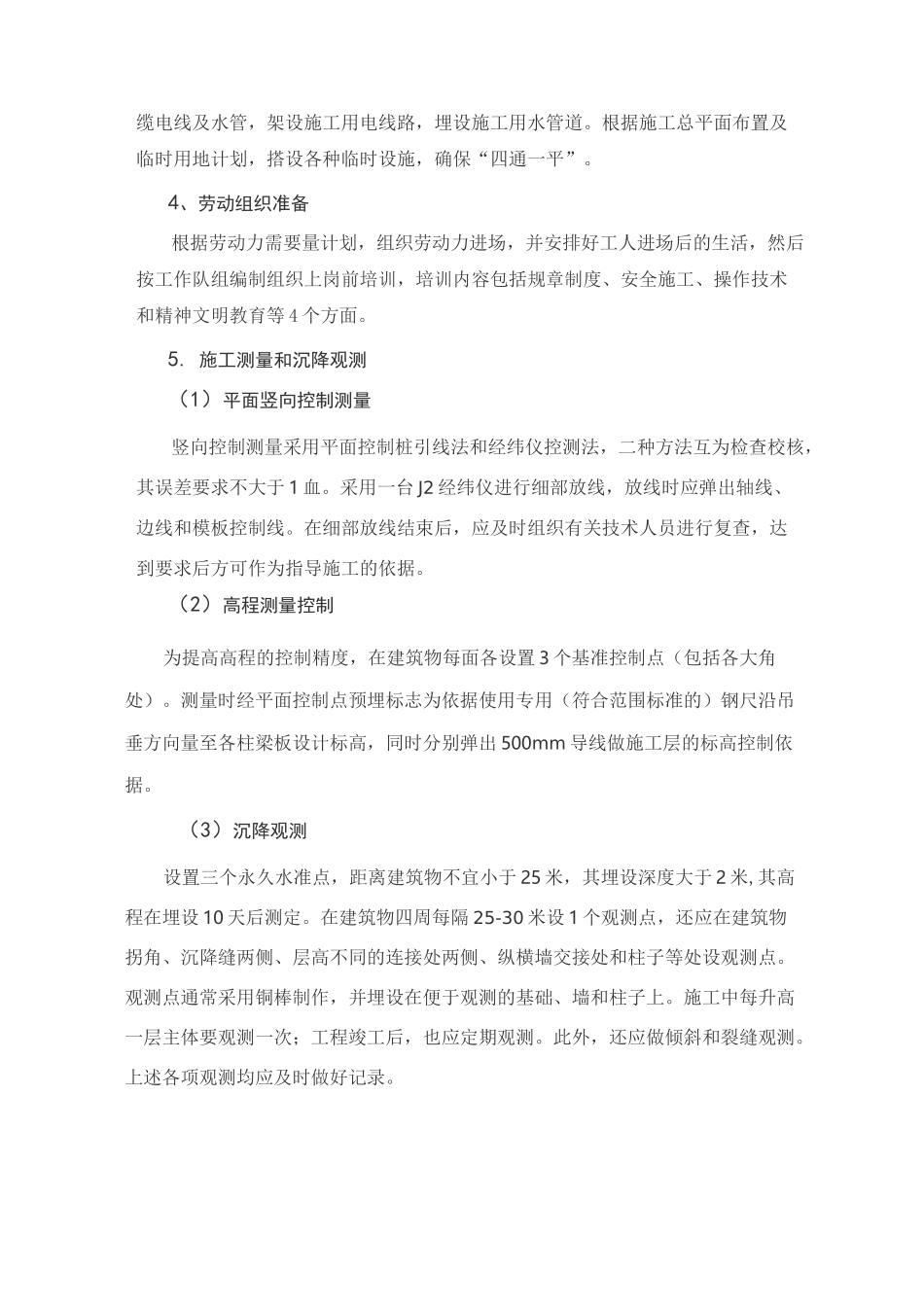

4、施工顺序基础工程一主体结构(柱梁板)一屋面板一填充墙一屋面工程一楼地面工程一内墙粉刷一门窗工程
