复合木地板地面工程施工方案北京北恒装饰工程有限公司药监局办公楼改造装饰工程项目部2011年3月一、施工部位开敞办公室、正主任办公室、影印室、财务室、储藏室、副主任室、资料室

二、工艺做法1、8厚强化复合木地板2、3~5厚泡沫塑料衬垫3、20厚DS干拌砂浆找平层4、57(77)厚CL7
5轻集料混凝土垫层5、原钢筋混凝土楼板
三、施工方案及技术保证措施1、施工工艺流程:2、材料要求:⑴复合木地板面层所选用的条材和块材,其技术等级和质量标准要求应符合设计要求
含水率不应大于12%
必须做防腐、防蛀及防火处理;⑵胶粘剂:应采用具有耐老化、防水、防菌、无毒等性能的材料,胶粘剂应符合现行国家标准《民用建筑工程室内环境污染控制规范》GB50325-2001的规定

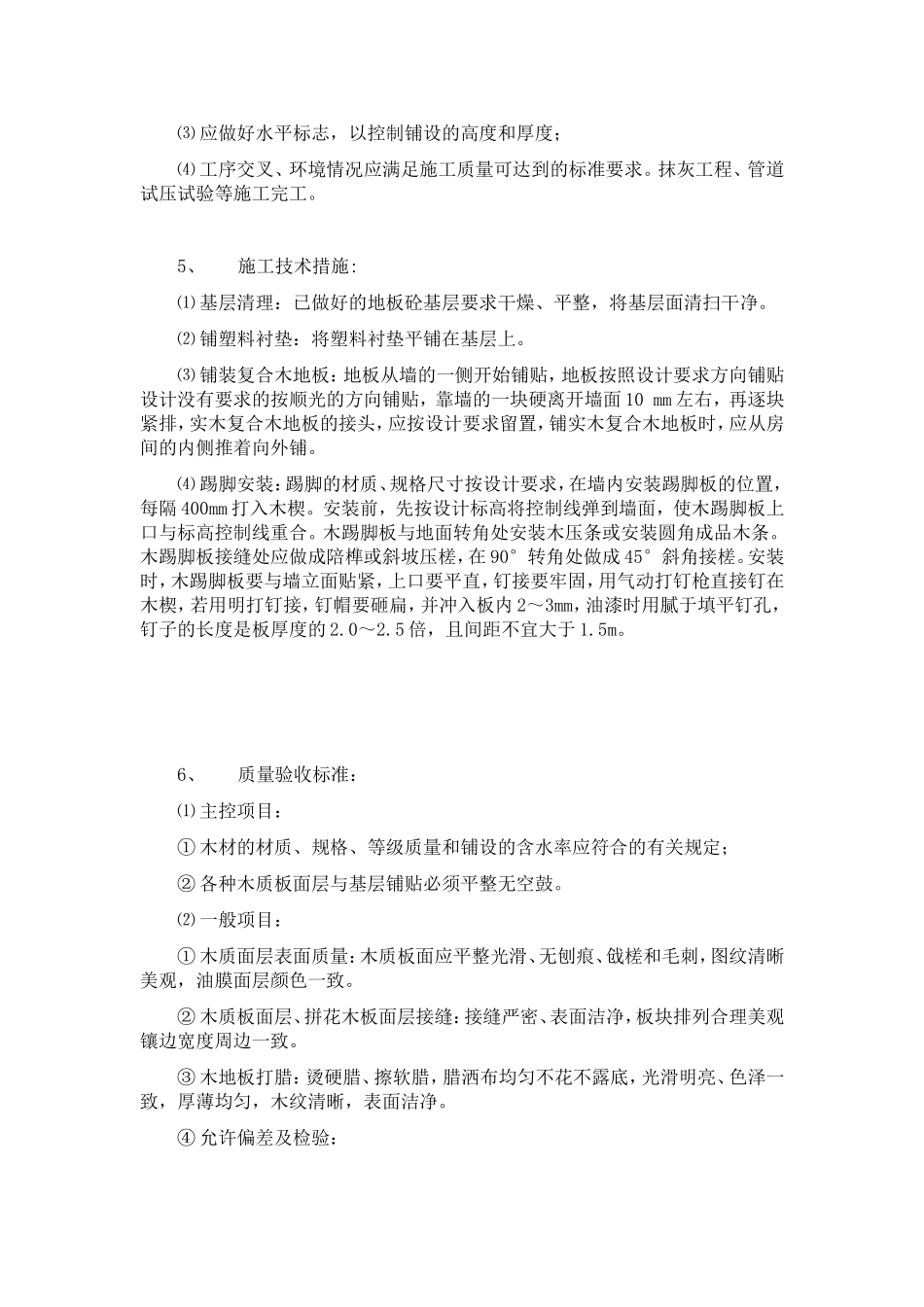

3、主要施工机具:角度锯、螺机、水平仪、水平尺、方尺、钢尺、錾子、刷子、钢丝刷等4、施工的相关条件:⑴材料检验完毕并符合要求;⑵对所覆盖的隐蔽工程进行验收并合格,进行隐蔽检查会签;检验强化木地板质量清理基层铺塑料衬垫铺强化木地板成品保护检查验收踢脚安装⑶应做好水平标志,以控制铺设的高度和厚度;⑷工序交叉、环境情况应满足施工质量可达到的标准要求
抹灰工程、管道试压试验等施工完工
5、施工技术措施:⑴基层清理:已做好的地板砼基层要求干燥、平整,将基层面清扫干净
⑵铺塑料衬垫:将塑料衬垫平铺在基层上
⑶铺装复合木地板:地板从墙的一侧开始铺贴,地板按照设计要求方向铺贴设计没有要求的按顺光的方向铺贴,靠墙的一块硬离开墙面10mm左右,再逐块紧排,实木复合木地板的接头,应按设计要求留置,铺实木复合木地板时,应从房间的内侧推着向外铺
⑷踢脚安装:踢脚的材质、规格尺寸按设计要求,在墙内安装踢脚板的位置,每隔400mm打入木楔
安装前,先按设计标高将控制线弹到墙面,使木踢脚板上口与标高控制线重合
木踢脚板与地面转角处安装木压条或安装圆角成品木条
