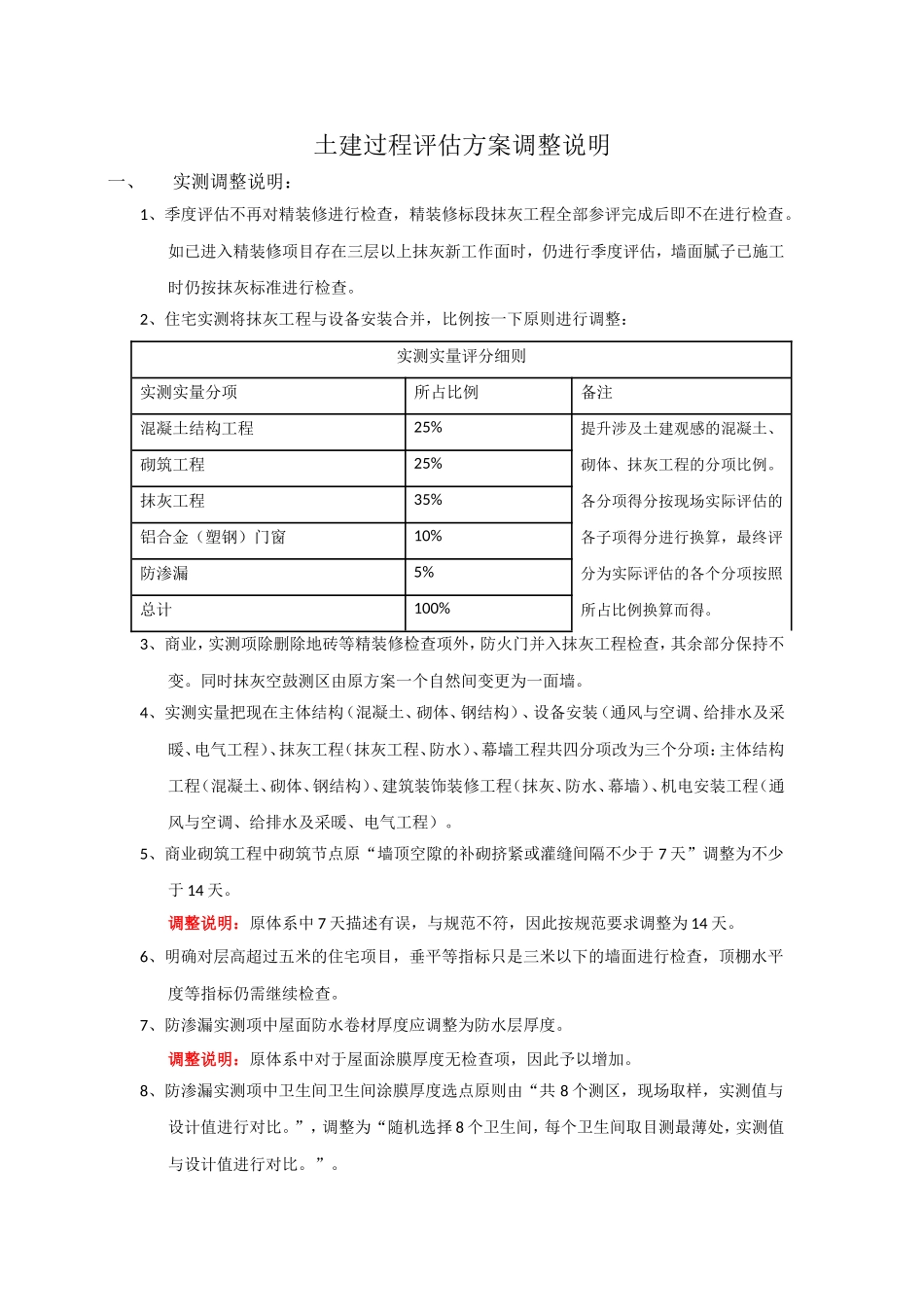

土建过程评估方案调整说明一、实测调整说明:1、季度评估不再对精装修进行检查,精装修标段抹灰工程全部参评完成后即不在进行检查
如已进入精装修项目存在三层以上抹灰新工作面时,仍进行季度评估,墙面腻子已施工时仍按抹灰标准进行检查
2、住宅实测将抹灰工程与设备安装合并,比例按一下原则进行调整:实测实量评分细则实测实量分项所占比例备注混凝土结构工程25%提升涉及土建观感的混凝土、砌体、抹灰工程的分项比例
各分项得分按现场实际评估的各子项得分进行换算,最终评分为实际评估的各个分项按照所占比例换算而得
砌筑工程25%抹灰工程35%铝合金(塑钢)门窗10%防渗漏5%总计100%3、商业,实测项除删除地砖等精装修检查项外,防火门并入抹灰工程检查,其余部分保持不变
同时抹灰空鼓测区由原方案一个自然间变更为一面墙
4、实测实量把现在主体结构(混凝土、砌体、钢结构)、设备安装(通风与空调、给排水及采暖、电气工程)、抹灰工程(抹灰工程、防水)、幕墙工程共四分项改为三个分项:主体结构工程(混凝土、砌体、钢结构)、建筑装饰装修工程(抹灰、防水、幕墙)、机电安装工程(通风与空调、给排水及采暖、电气工程)
5、商业砌筑工程中砌筑节点原“墙顶空隙的补砌挤紧或灌缝间隔不少于7天”调整为不少于14天

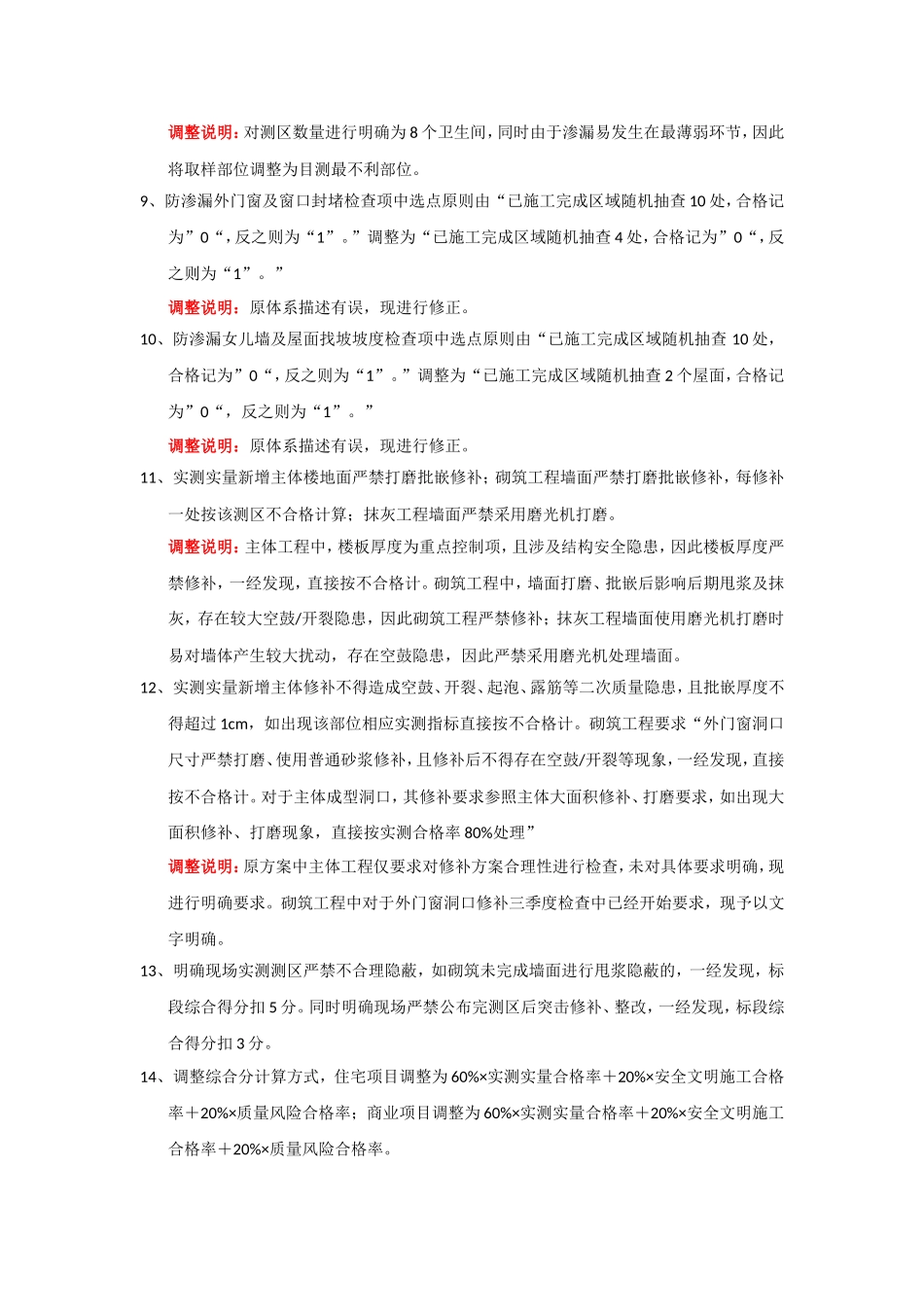

调整说明:原体系中7天描述有误,与规范不符,因此按规范要求调整为14天
6、明确对层高超过五米的住宅项目,垂平等指标只是三米以下的墙面进行检查,顶棚水平度等指标仍需继续检查
7、防渗漏实测项中屋面防水卷材厚度应调整为防水层厚度
调整说明:原体系中对于屋面涂膜厚度无检查项,因此予以增加
8、防渗漏实测项中卫生间卫生间涂膜厚度选点原则由“共8个测区,现场取样,实测值与设计值进行对比
”,调整为“随机选择8个卫生间,每个卫生间取目测最薄处,实测值与设计值进行对比

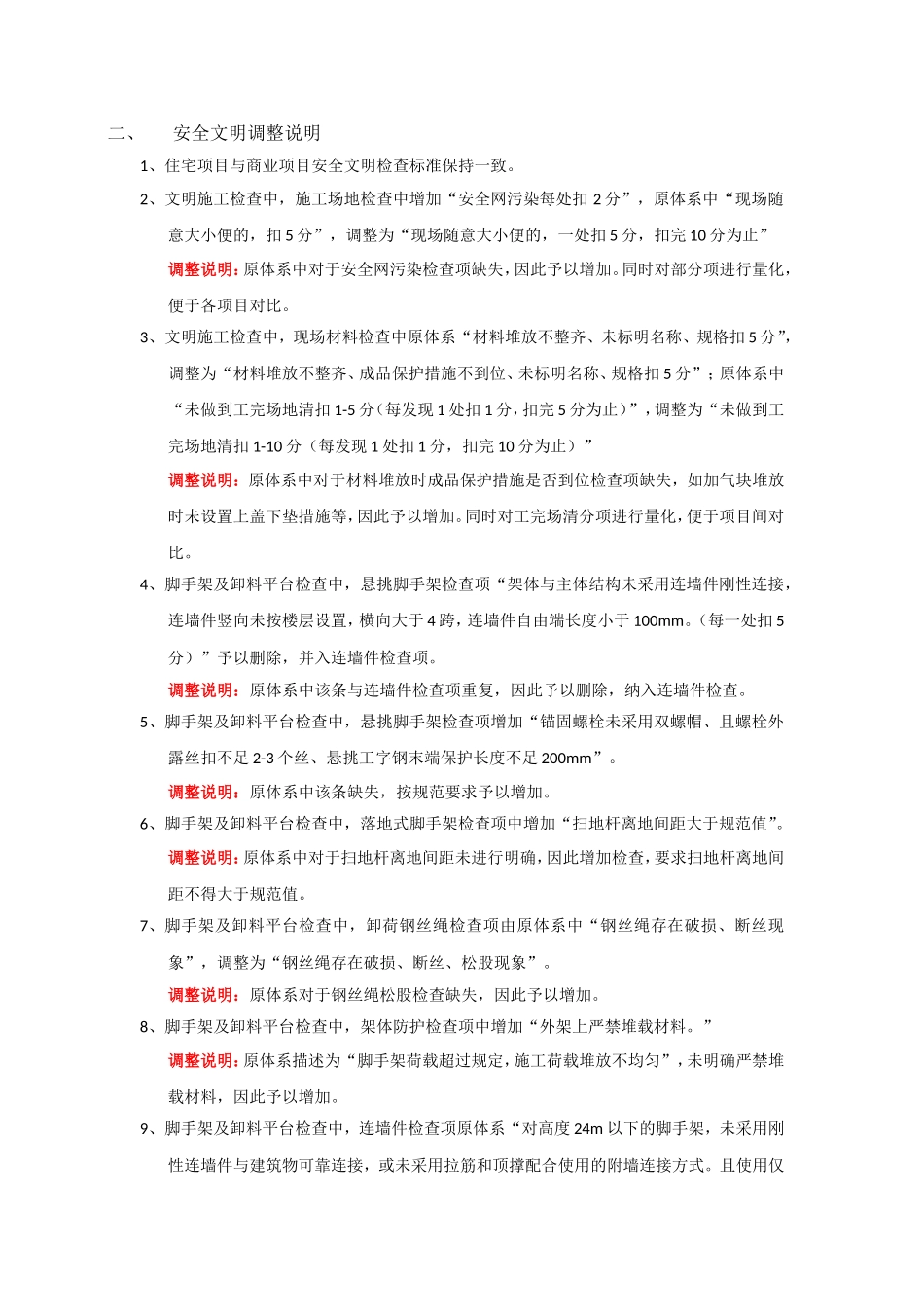

调整说明:对测区数量进行明确为8个卫生间,同时由于渗漏易
