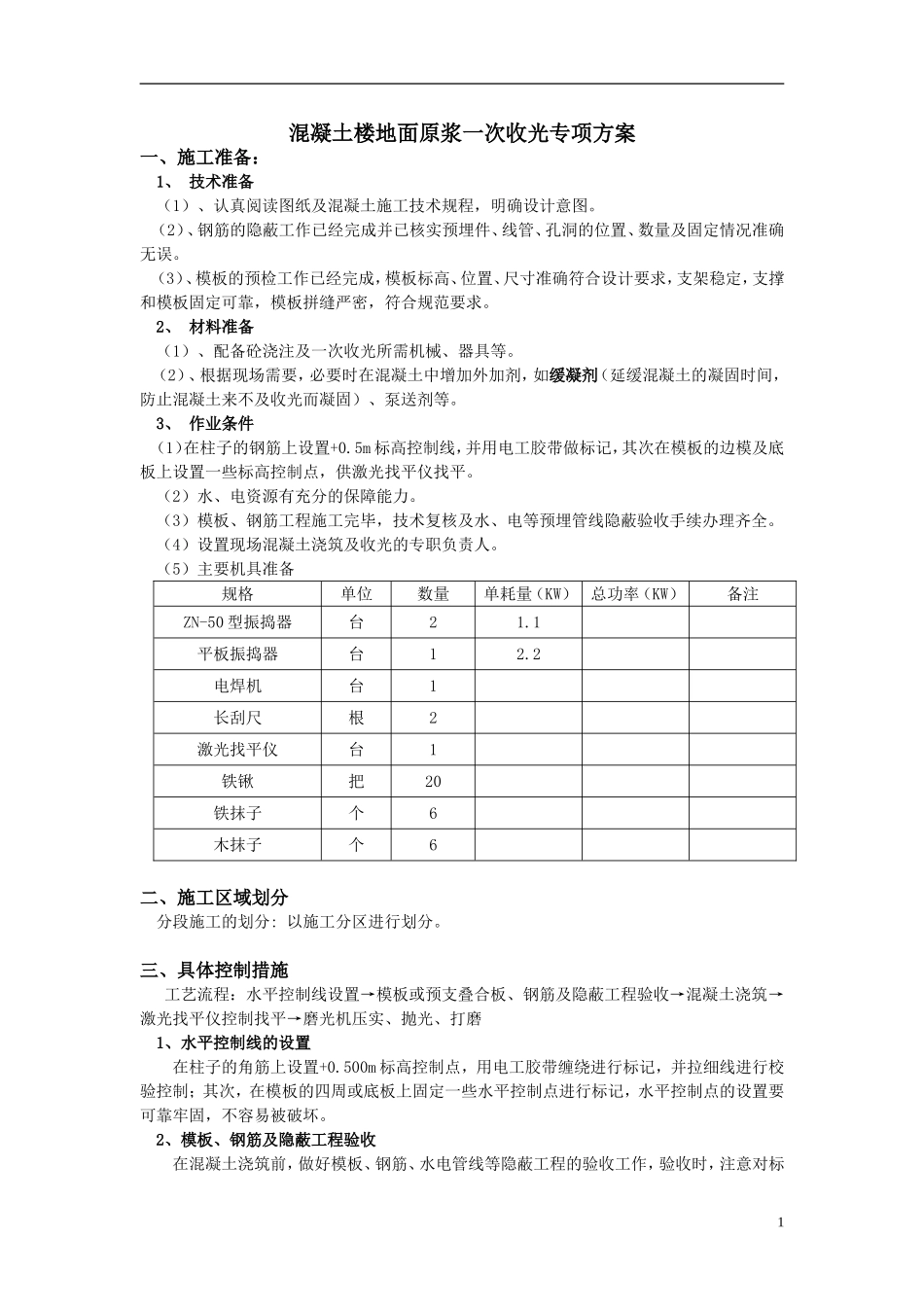

混凝土楼地面原浆一次收光专项方案一、施工准备:1、技术准备(1)、认真阅读图纸及混凝土施工技术规程,明确设计意图
(2)、钢筋的隐蔽工作已经完成并已核实预埋件、线管、孔洞的位置、数量及固定情况准确无误
(3)、模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求
2、材料准备(1)、配备砼浇注及一次收光所需机械、器具等
(2)、根据现场需要,必要时在混凝土中增加外加剂,如缓凝剂(延缓混凝土的凝固时间,防止混凝土来不及收光而凝固)、泵送剂等
3、作业条件(1)在柱子的钢筋上设置+0
5m标高控制线,并用电工胶带做标记,其次在模板的边模及底板上设置一些标高控制点,供激光找平仪找平
(2)水、电资源有充分的保障能力
(3)模板、钢筋工程施工完毕,技术复核及水、电等预埋管线隐蔽验收手续办理齐全
(4)设置现场混凝土浇筑及收光的专职负责人
(5)主要机具准备规格单位数量单耗量(KW)总功率(KW)备注ZN-50型振捣器台21
1平板振捣器台12
2电焊机台1长刮尺根2激光找平仪台1铁锹把20铁抹子个6木抹子个6二、施工区域划分分段施工的划分:以施工分区进行划分
三、具体控制措施工艺流程:水平控制线设置→模板或预支叠合板、钢筋及隐蔽工程验收→混凝土浇筑→激光找平仪控制找平→磨光机压实、抛光、打磨1、水平控制线的设置在柱子的角筋上设置+0
500m标高控制点,用电工胶带缠绕进行标记,并拉细线进行校验控制;其次,在模板的四周或底板上固定一些水平控制点进行标记,水平控制点的设置要可靠牢固,不容易被破坏
2、模板、钢筋及隐蔽工程验收在混凝土浇筑前,做好模板、钢筋、水电管线等隐蔽工程的验收工作,验收时,注意对标1高控制点的成品保护,验收合格后,开始楼地面的混凝土浇筑

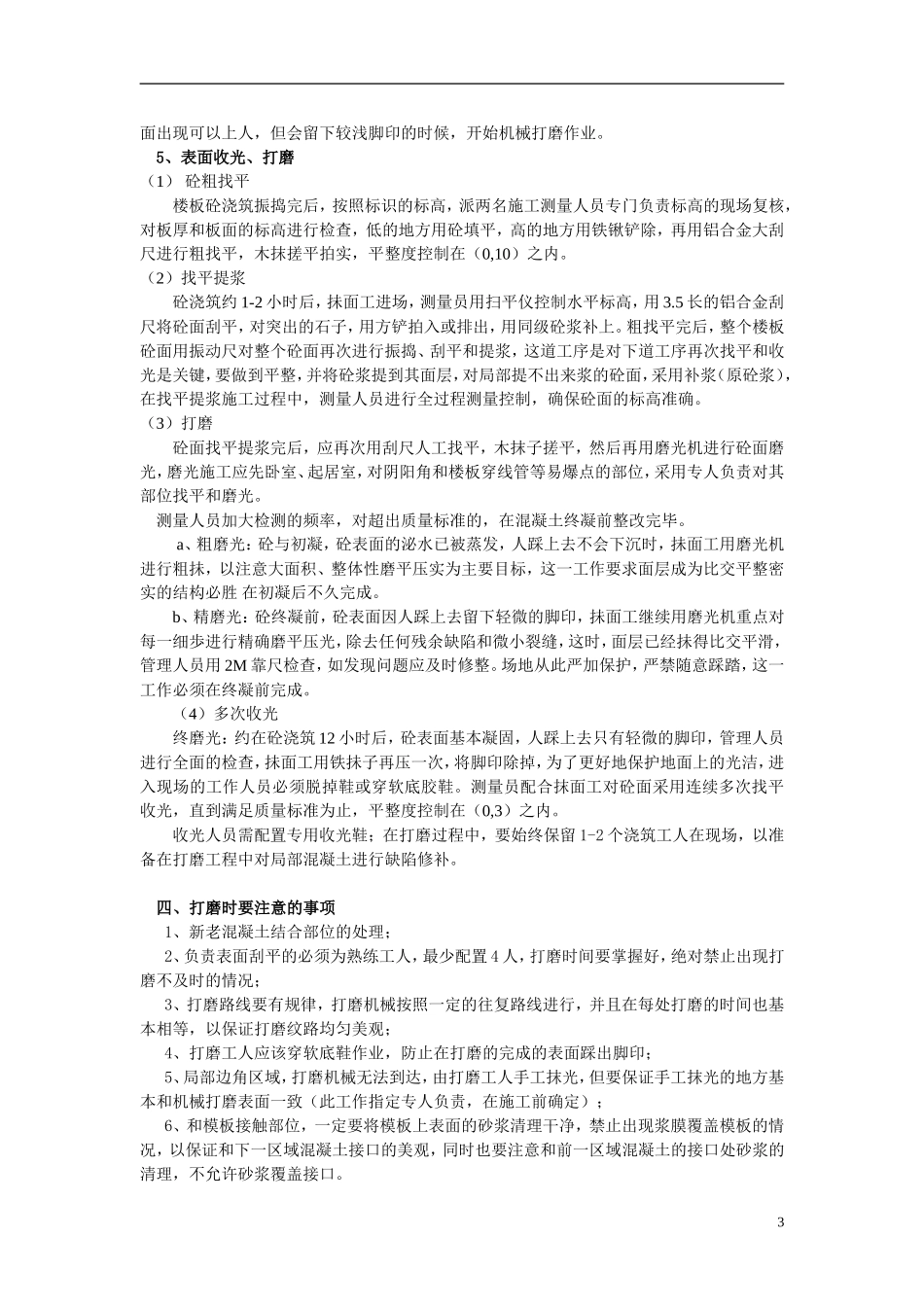

3.浇筑混凝土1)混凝土材料性能要求:混凝土抗压强度:C30;粗
