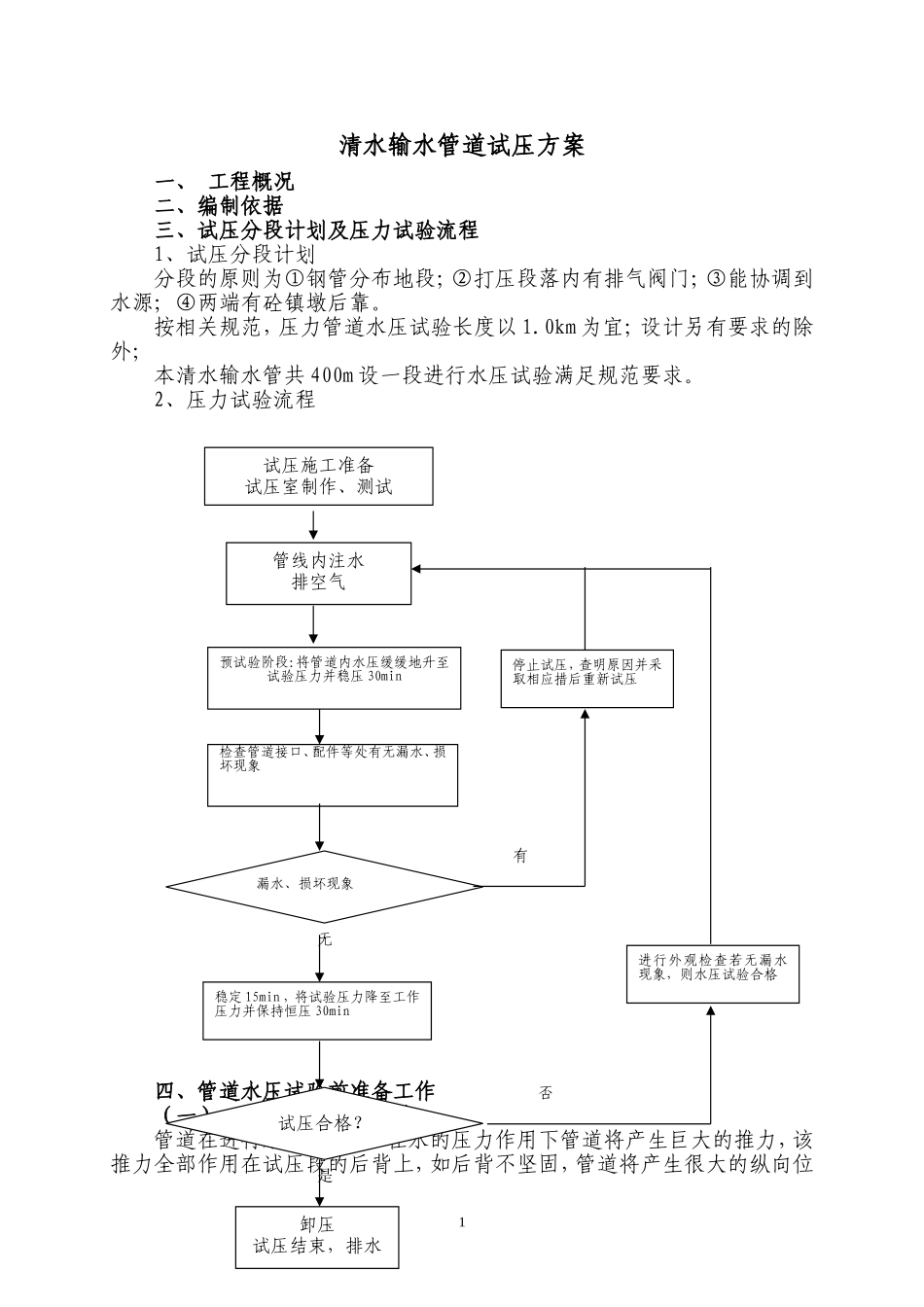

清水输水管道试压方案一、工程概况二、编制依据三、试压分段计划及压力试验流程1、试压分段计划分段的原则为①钢管分布地段;②打压段落内有排气阀门;③能协调到水源;④两端有砼镇墩后靠
按相关规范,压力管道水压试验长度以1
0km为宜;设计另有要求的除外;本清水输水管共400m设一段进行水压试验满足规范要求
2、压力试验流程四、管道水压试验前准备工作(一)、后背及堵板的设计管道在进行水压试验时,在水的压力作用下管道将产生巨大的推力,该推力全部作用在试压段的后背上,如后背不坚固,管道将产生很大的纵向位1试压施工准备试压室制作、测试管线内注水排空气检查管道接口、配件等处有无漏水、损坏现象漏水、损坏现象否卸压试压结束,排水无稳定15min,将试验压力降至工作压力并保持恒压30min停止试压,查明原因并采取相应措后重新试压预试验阶段:将管道内水压缓缓地升至试验压力并稳压30min试压合格
是进行外观检查若无漏水现象,则水压试验合格有移,损坏压兰和固定螺栓,管身甚至产生环向开裂,极易引起安全事故,必须加以重视

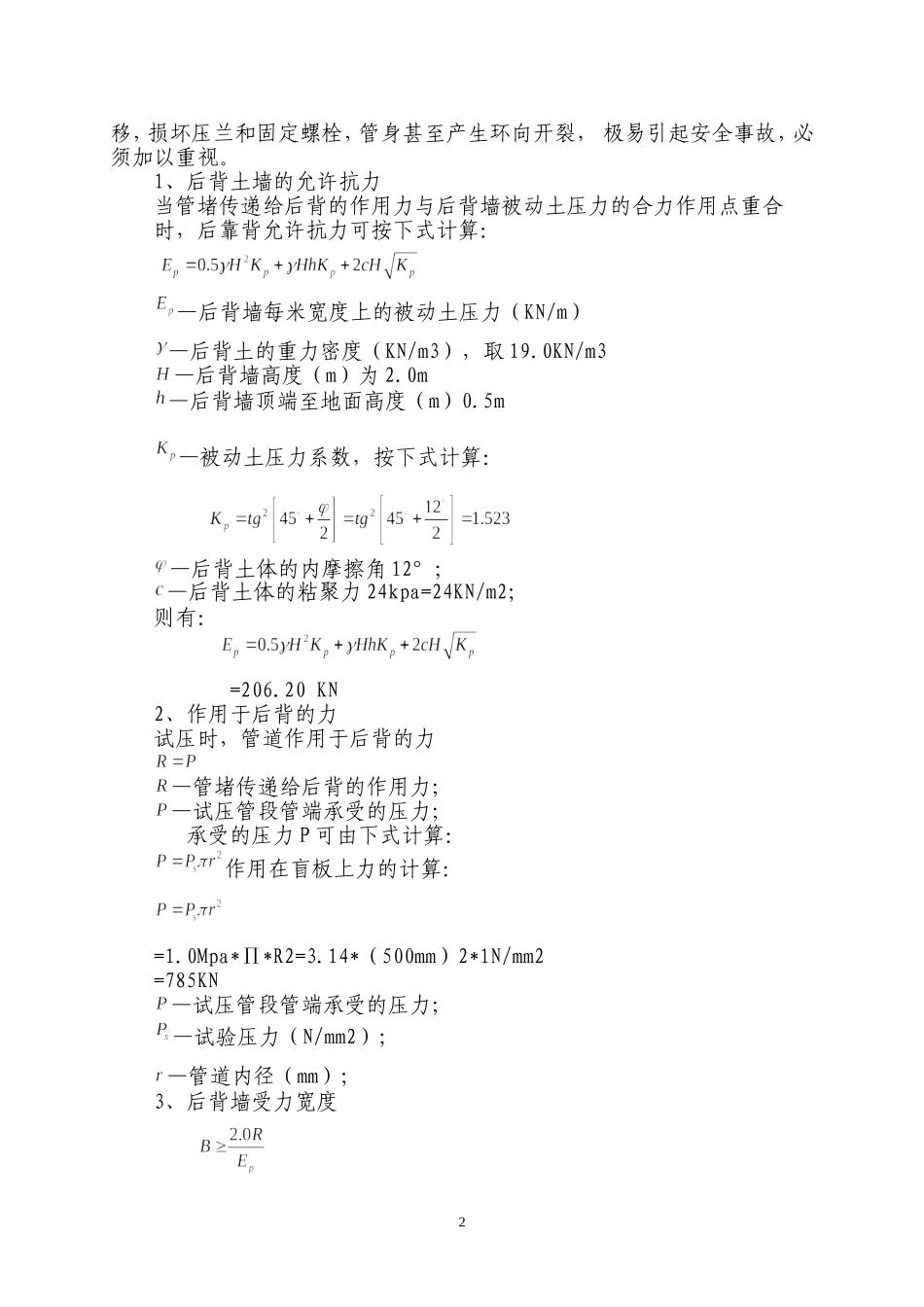

1、后背土墙的允许抗力当管堵传递给后背的作用力与后背墙被动土压力的合力作用点重合时,后靠背允许抗力可按下式计算:—后背墙每米宽度上的被动土压力(KN/m)—后背土的重力密度(KN/m3),取19
0KN/m3—后背墙高度(m)为2
0m—后背墙顶端至地面高度(m)0

5m—被动土压力系数,按下式计算:—后背土体的内摩擦角12°;—后背土体的粘聚力24kpa=24KN/m2;则有:=206
20KN2、作用于后背的力试压时,管道作用于后背的力—管堵传递给后背的作用力;—试压管段管端承受的压力;承受的压力P可由下式计算:作用在盲板上力的计算:=1
0Mpa*∏*R2=3
14*(500mm)2*1N/mm2=785KN—试压管段管端承受的压力;—试验压力(N/mm2);—管道内径(mm);
